矿业工程

简答题背景资料

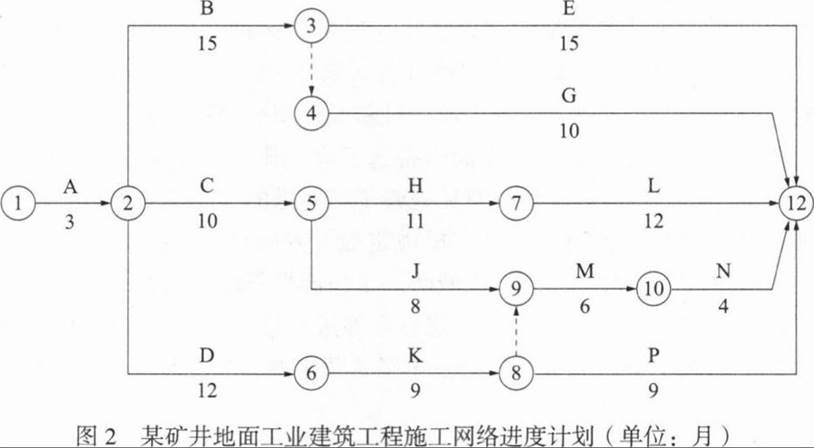

某施工单位承建一矿井工业场地部分工业建筑工程,合同工期36个月,施工单位编制了工程的施工进度计划如图2所示。在进行施工准备后,陆续安排施工队伍进场施工,其中工作M和N必须在J和K完成后进行,可以组织顺序施工或平行施工。施工场地最多可安排5个队伍同时进行施工。

在施工的过程中,发生了如下事件:
事件一:工作B为矿井综合楼施工,其基础采用泥浆护壁成孔灌注桩,为确保施工质量,建设单位要求监理单位要强化对灌注桩的质量检验,及时报告质量检验验收情况。
事件二:在项目中期检查时,监理单位检查施工单位的进度发现,工作A、B、C、D已经完成,工作E进度正常,工作G拖延3个月,工作H进度正常,工作J拖延6个月,工作K拖延3个月,其余工作尚未开始。监理单位向施工单位下达了进度整改通知书,要求施工单位优化调整进度安排,严格按照合同工期完成施工任务。
事件三:工作E完工进行质量验收时,发现屋面有渗漏水现象,分析原因是防水卷材粘贴不牢,施工单位返工修复增加费用20万元,延误工期2个月。施工单位及时提交了相关费用和工期的索赔申请。
问题
 1.根据施工单位编制的网络进度计划,该工程施工进度控制应重点关注哪些工作?说明理由。
 2.针对事件一,监理和施工单位应做好哪些方面的检验验收工作?主控项目检查包括哪些?
 3.针对事件二,施工单位应如何调整进度计划?
 4.针对事件三,监理单位应如何处理?项目的工期是否会延误?说明理由。

参考答案:暂无进入在线模考
 1.根据施工单位编制的网络进度计划,该工程施工进度控制应重点关注工作A、C、H、L。因为这些工作是关键工作。
 2.针对泥浆护壁成孔灌注桩的质量检验和验收工作,监理和施工单位应当结合施工程序共同做好以下工作:施工前检验灌注桩的原材料及桩位处的地下障碍物处理资料;施工中应对成孔、钢筋笼制作与安装、水下混凝土灌注等各项质量指标进行检查验收;如果有嵌岩桩,应对桩端的岩性和人岩深度进行检验。施工后应对桩身完整性、混凝土强度及承载力进行检验。主控项目检查包括承载力、孔深、桩身完整性、混凝土强度和嵌岩深度5项内容。
 3.项目中期检查时,工作E进度正常,总时差为3;工作G拖延3个月,总时差为5;工作H进度正常,总时差为0;工作J拖延6个月,总时差为-1;工作K拖延3个月,总时差为0。工作J拖延会导致总工期延长,需要进行优化调整网络计划。工作J的拖延会影响其后续工作M和N,工作M的工期为6个月,工作N的工期为4个月,顺序施工需要10个月,无法进行安排。鉴于M和N可组织平行施工,施工单位可以将工作M安排在J、K完成后开始,最早开始时间27,完成时间33;工作N安排在G、J、K完成后开始,最早开始时间31,完成时间35;这样施工队伍不会增加,工期也没有超过36个月。
 4.针对事件三,监理单位应拒绝施工单位索赔申请的签证,整个工程项目的工期不会因此产生延误。因为屋面产生渗漏水现象,原因是防水卷材粘贴不牢,属于施工单位自身的责任,所产生的费用应当由施工单位自己承担,发生工期延误不予顺延。对于实际延误的2个月工期,由于工作E有3个月的总时差,因此不会对总工期产生影响。

你可能感兴趣的试题

2背景资料
某矿业工程公开招标。招标人发布了招标公告后,5家投标人报名参加投标,其中投标人A为两家矿建施工企业组成的投标联合体。
该工程项目招标文件有如下规定:
(1)投标人对招标文件有异议的,应在投标截止时间10日前提出,否则招标人拒绝回复。
(2)投标人报价低于招标控制价幅度超过30%,投标人在评标时须向评标委员会说明报价较低的理由,并提供证据;投标人不能说明理由、提供证据的,将认定为废标。
投标过程中,投标人B为外地企业,想深入了解项目所在区域环境,向招标人申请陪同勘查现场。招标人同意安排一位普通工作人员陪同。
评标过程中,评标委员会进行资格审查发现:投标联合体A的两家矿建施工企业资质均符合招标要求,投标文件中未见联合体协议;C公司提供的安全生产许可证超过有效期1个月,正在办理延期申请;D公司投标文件中总价金额汇总有误;评标委员会某成员认为投标人E与招标人曾经在多个项目上合作过,从有利于招标人的角度,建议投标人E为第一中标候选人。
问题
 1.逐一说明招标文件的相关规定是否合理?说明理由。
 2.投标过程中,分别说明B单位的要求和招标人的做法是否妥当?说明理由。
 3.针对评标委员会资格审查中发现的问题,分别说明投标人A、C、D的投标文件是否有效,并简述理由。
 4.该评标委员会对中标候选人的建议是否妥当?说明理由。

3背景资料:
某矿改扩建项目施工进入二期工程,某矿建公司承担了该项目的东部轨道大巷施工任务。大巷沿煤层底板下8m岩层中布置,巷道断面形状为三心拱,掘进断面宽度为3500mm,高度为3000mm。锚喷网支护锚索加强。巷道穿越岩层普氏系数f=4~6的砂岩,属中等稳定岩层;改扩建项目设计、开工前未重新进行地质勘探,利用了原《矿井地质报告》,对矿井地质构造、水文情况勘探程度不足,矿井为高瓦斯矿,煤层埋藏较浅,早年私挖乱采严重。
项目部根据设计、地质资料编制了该大巷的施工组织设计。选择施工方案为钻眼爆破法一次成巷施工,钻眼机具选择两臂凿岩台车,配YG90型液压凿岩机,ZC120侧卸式装岩机,配胶带转载机接可伸缩胶带输送机;炮眼布置为直眼掏槽,所有炮眼深度一致,眼深1500mm,周边眼布置在轮廓线内50mm的位置,眼底落在轮廓线上,爆破器材选择普通毫秒延期电雷管,2级煤矿许用乳化炸药;在编制施工安全技术措施中针对巷道掘进防治水制定了探水措施,采用加长钎杆凿岩台车上凿岩机进行探水作业,钎杆接长到5m,钻凿3个探水孔布置在断面中央,分别向前方、巷道两侧前方成扇形布置;后在大巷正常施工500m时放炮后揭露一条地质报告未标明的断层,断层导水沟通上层古空区积水,引发透水事故,致巷道被淹,造成2名矿工未来得及逃生而遇难,淹没巷道损坏设备事故经济损失达到1060万。
问题:
 1.施工组织设计中施工方案及施工设备配备存在哪些不当?应如何选择?
 2.爆破器材选择及炮眼布置存在哪些不妥?正确的方法应该如何布置?
 3.导致透水事故的原因有哪些?巷道掘进发生透水事故前的常见预兆有哪些?
 4.井巷施工过断层、破碎带可以采取的施工措施有哪些?
 5.根据《生产安全事故报告和调查处理条例》,本事故属于哪一类事故?说明理由。事故调查应由什么机构组织?组成人员应包括哪些人员?
 6.根据本背景资料,作为一个完善的施工组织设计,安全技术措施应主要包括哪些方面的内容?

最新试题

背景资料: 某施工单位承担一锚喷支护巷道的施工任务,该巷道为直墙半圆拱形断面,掘进断面积15.2m²,围岩中等稳定,为砂

类型:简答题2026-06-12

背景资料: 某施工单位承建一中型煤矿副井井筒施工任务,井筒设计深度605m,净直径6m。地质资料显示井筒表土层厚度17m

类型:简答题2026-06-12

背景资料: 某施工单位承建一煤矿胶运大巷工程,巷道为矩形断面,掘进宽度6.3m,掘进高度4.5m,采用锚网(索)喷永久支

类型:简答题2026-06-12

背景资料: 某施工单位承建一斜井井筒工程,井筒斜长1200m,倾角15°,直墙半圆拱形断面,净宽5200mm,净高420

类型:简答题2026-06-12

背景资料: 某煤矿斜井井筒设计长度1000m,净断面面积为16.8m²,倾角18°。地质资料显示,在斜长380m处将揭露

类型:简答题2026-06-12

背景资料: 某矿井采用立井开拓方式,井田中央布置有主井和副井,风井位于井田边界。主井井筒净直径5.5m、深度450m,副

类型:简答题2026-06-12

背景资料: 某施工单位承担一矿井井底中央水泵房及附属设施硐室的施工任务,硐室全长25m,半圆拱形断面,围岩主要为Ⅲ类中等

类型:简答题2026-06-12

背景资料: 某矿山建筑企业中标一煤矿斜井井筒工程,井筒全长800m,倾角15°,断面为直墙半圆拱形,净宽4500mm,净

类型:简答题2026-06-12

背景资料: 某矿井轨道大巷布置在煤层底板岩层中,所在岩层较稳定。设计巷道净断面积14.6m²,锚喷支护,锚杆长度2.0m

类型:简答题2026-06-12

背景资料: 某地下金属矿山项目-260m水平水泵房硐室掘砌工程,长度84.1m,净断面62m²,断面为6.8m×9.4m

类型:简答题2026-06-12
