矿业工程

多选题关于地质构造对矿山工程影响的说法,正确的有(  )。

A.沿着褶曲轴线布置巷道时对其稳定性影响最小
B.褶皱核部岩层受构造应力影响最弱
C.向斜核部易积水,井巷通过时应预防突水事故的发生
D.露天矿山岩层倾向与边坡不一致时,易发生崩塌现象
E.断层的存在可能引起涌水和突水危害

参考答案:C,E进入在线模考
A选项错误:实际上,褶皱核部由于受到较强的构造应力作用,岩体较为破碎,因此在该位置布置巷道反而可能遇到较大的稳定性问题。
B选项错误:褶皱核部实际上是岩层受构造应力最为强烈、最为集中的部位,因此岩体较破碎,容易出现工程地质问题。
C选项正确:向斜核部更容易存留地下水,当井巷工程通过该区域时确实需要采取措施防止突水事故。
D选项错误:此选项描述的情况并非总是导致崩塌的主要因素。事实上,当岩层倾向与边坡方向一致(尤其是形成顺向坡)且边坡角大于岩层倾角时,更易引发滑坡或坍塌现象。
E选项正确:断层是地下水的良好通道,它能够显著增加岩层的透水性,从而在井巷施工过程中造成涌水甚至突水的危害。

你可能感兴趣的试题

1喷射混凝土支护巷道的工程质量验收主控项目有(  )。

A.喷射混凝土的表面平整度
B.喷射混凝土所用材料质量及其配合比
C.喷射混凝土的厚度
D.喷射混凝土的强度
E.巷道净断面规格尺寸

2背景资料
某矿建施工单位承担了一煤矿主要运输巷道的施工任务,巷道设计为直墙半圆拱形断面,净宽4.5m、净高4.2m,总长度l800m。地质资料显示巷道围岩为中等稳定的砂页岩层,预计800m处会穿越10re左右的断层带,该区域水文地质条件不明。巷道采用锚喷支护,锚杆长度1.8m,间排距0.8m×0.8m,每断面布置13根,单个树脂药卷锚固;喷射混凝土厚度100mm,强度等级C20;穿越断层段增设金属网和U型钢支架,金属网为网格150mm×150mm,钢丝直径8mm;U型钢架设间距0.8m。
施工项目部编制的该巷道施工技术措施显示,巷道采用钻眼爆破施工方法,多台气腿式凿岩机打眼,耙斗装载机出渣,矿车、电机车运输。炮眼深度1.6m,循环进尺1.5m,每日3班,两掘一支,临时支护仅打拱部锚杆(每断面7根)和喷浆50mm;永久支护完成剩余的锚杆和喷射混凝土作业。过断层采用短掘短支方法通过。技术措施报施工单位审批时,总工程师提出工作面设备选型和炮眼深度不合理,过断层措施不完整,要求进行整改。项目部根据审核意见完善了该巷道的施工技术措施。
巷道掘进接近断层位置时,项目部按规定提前安排进行了探放水作业,探水结果显示该断层出水量较小,对掘进工作无威胁。工作面揭露断层后发现围岩破碎严重,项目部决定采用正台阶工作面施工法,开挖后立即进行锚喷网支护,每次进尺达到3.0m后架设U型钢。但在上分层风镐开挖时发生了冒顶事故,导致发生1人重伤、2人轻伤的安全事故。

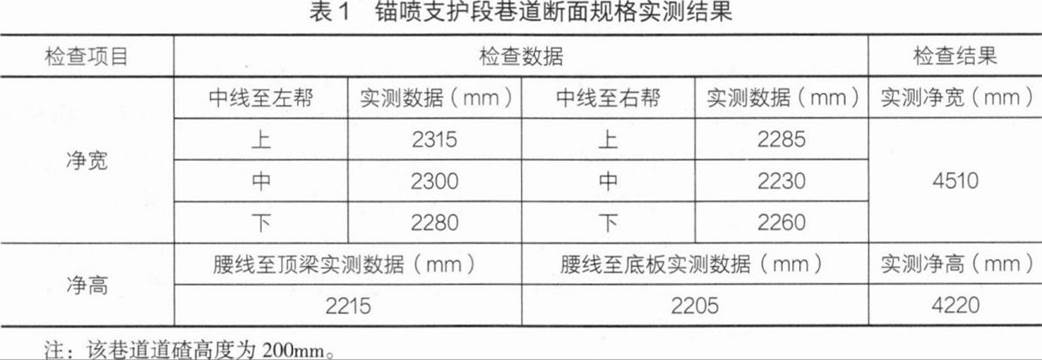

巷道竣工验收前,建设单位组织对该巷道的支护质量进行了检查,监理工程师检查了该巷道断面规格的工序验收资料,显示全部合格。现场巷道断面检查随机抽查的1个断面实测数据结果如表1所示。

问题
 1.该巷道凿岩和装岩宜选用哪种设备?合理的炮眼深度应该取多少?
 2.巷道过断层进行探放水作业,探水孔应当如何布置?
 3.为避免发生冒顶事故,工作面支护可采用哪种方法或技术措施?
 4.针对发生的冒顶事故,施工单位应急处理要求包括哪些?
 5.现场抽查的锚喷支护段巷道断面规格质量是否合格?说明理由。

3背景资料
某施工单位承建一矿井工业场地部分工业建筑工程,合同工期36个月,施工单位编制了工程的施工进度计划如图2所示。在进行施工准备后,陆续安排施工队伍进场施工,其中工作M和N必须在J和K完成后进行,可以组织顺序施工或平行施工。施工场地最多可安排5个队伍同时进行施工。

在施工的过程中,发生了如下事件:
事件一:工作B为矿井综合楼施工,其基础采用泥浆护壁成孔灌注桩,为确保施工质量,建设单位要求监理单位要强化对灌注桩的质量检验,及时报告质量检验验收情况。
事件二:在项目中期检查时,监理单位检查施工单位的进度发现,工作A、B、C、D已经完成,工作E进度正常,工作G拖延3个月,工作H进度正常,工作J拖延6个月,工作K拖延3个月,其余工作尚未开始。监理单位向施工单位下达了进度整改通知书,要求施工单位优化调整进度安排,严格按照合同工期完成施工任务。
事件三:工作E完工进行质量验收时,发现屋面有渗漏水现象,分析原因是防水卷材粘贴不牢,施工单位返工修复增加费用20万元,延误工期2个月。施工单位及时提交了相关费用和工期的索赔申请。
问题
 1.根据施工单位编制的网络进度计划,该工程施工进度控制应重点关注哪些工作?说明理由。
 2.针对事件一,监理和施工单位应做好哪些方面的检验验收工作?主控项目检查包括哪些?
 3.针对事件二,施工单位应如何调整进度计划?
 4.针对事件三,监理单位应如何处理?项目的工期是否会延误?说明理由。

最新试题

背景资料: 某施工单位承担一锚喷支护巷道的施工任务,该巷道为直墙半圆拱形断面,掘进断面积15.2m²,围岩中等稳定,为砂

类型:简答题2026-06-12

背景资料: 某施工单位承建一中型煤矿副井井筒施工任务,井筒设计深度605m,净直径6m。地质资料显示井筒表土层厚度17m

类型:简答题2026-06-12

背景资料: 某施工单位承建一煤矿胶运大巷工程,巷道为矩形断面,掘进宽度6.3m,掘进高度4.5m,采用锚网(索)喷永久支

类型:简答题2026-06-12

背景资料: 某施工单位承建一斜井井筒工程,井筒斜长1200m,倾角15°,直墙半圆拱形断面,净宽5200mm,净高420

类型:简答题2026-06-12

背景资料: 某煤矿斜井井筒设计长度1000m,净断面面积为16.8m²,倾角18°。地质资料显示,在斜长380m处将揭露

类型:简答题2026-06-12

背景资料: 某矿井采用立井开拓方式,井田中央布置有主井和副井,风井位于井田边界。主井井筒净直径5.5m、深度450m,副

类型:简答题2026-06-12

背景资料: 某施工单位承担一矿井井底中央水泵房及附属设施硐室的施工任务,硐室全长25m,半圆拱形断面,围岩主要为Ⅲ类中等

类型:简答题2026-06-12

背景资料: 某矿山建筑企业中标一煤矿斜井井筒工程,井筒全长800m,倾角15°,断面为直墙半圆拱形,净宽4500mm,净

类型:简答题2026-06-12

背景资料: 某矿井轨道大巷布置在煤层底板岩层中,所在岩层较稳定。设计巷道净断面积14.6m²,锚喷支护,锚杆长度2.0m

类型:简答题2026-06-12

背景资料: 某地下金属矿山项目-260m水平水泵房硐室掘砌工程,长度84.1m,净断面62m²,断面为6.8m×9.4m

类型:简答题2026-06-12
