简答题【背景资料】
某公司承建一项道路扩建工程,在原有道路一侧扩建,并在路口处与现况道路交接,现况道路下方有多条市政管线,新建雨水管线接入现况路下既有雨水管线。项目部进场后,编制了施工组织设计、管线施工方案、道路施工方案、交通导行方案及季节性施工方案。
道路中央分隔带下布设一条D1200mm雨水管线,管线长度为800m,采用钢筋混凝土管,道路及雨水管线布置平面如图3所示。
扩建道路与现状道路均为沥青混凝土路面,在新旧路接头处,为防止产生裂缝,采用阶梯型接缝。
【问题】
1.补充该项目还需要编制的专项施工方案。
2.计算图3中Y21管内底标高A,图4中该处的开挖深度H以及沟槽开挖断面上口宽度B。(单位:m)
3.写出施工工艺流程中A、C代表的工序。
4.钢板桩拔除时采取的措施。
5.写出新旧路接缝处,除采用阶梯型接缝外,还有哪几道工序?
某公司承建一项道路扩建工程,在原有道路一侧扩建,并在路口处与现况道路交接,现况道路下方有多条市政管线,新建雨水管线接入现况路下既有雨水管线。项目部进场后,编制了施工组织设计、管线施工方案、道路施工方案、交通导行方案及季节性施工方案。

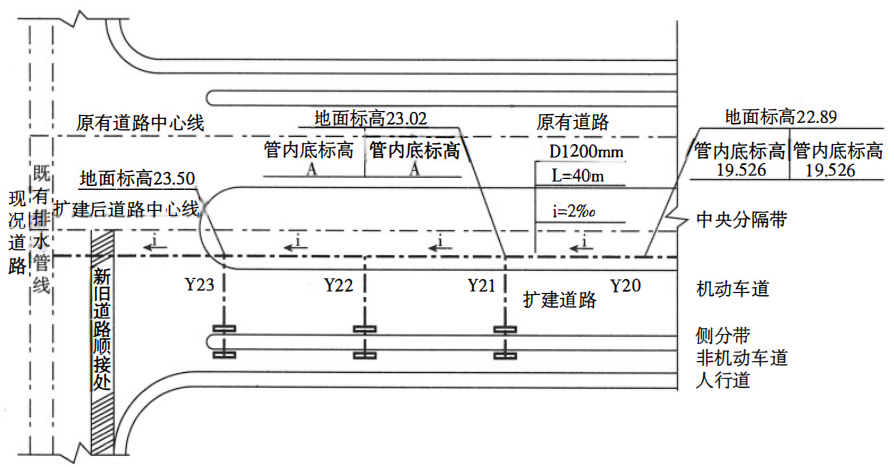

道路中央分隔带下布设一条D1200mm雨水管线,管线长度为800m,采用钢筋混凝土管,道路及雨水管线布置平面如图3所示。
图3 道路及雨水管道线布置平面示意图

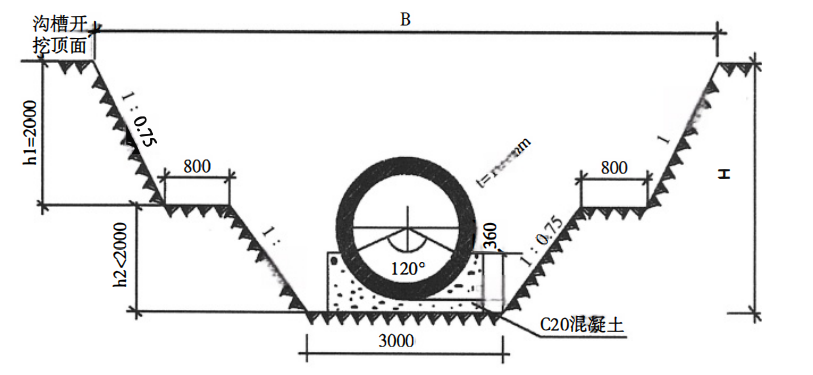

沟槽开挖深度H≤4m,采用放坡法施工,沟槽开挖断面如图4所示;H>4m时,采用拉森钢板桩+钢管支撑进行支护。
图4 3m<H≤4m 沟槽开挖断面示意图(单位:mm)
拉森钢板桩支护施工工艺流程为:测量→拉森钢板桩打设→沟槽开挖和支撑安装→A→管道安装→沟槽回填和支撑拆除→拉森钢板桩拔除→C。扩建道路与现状道路均为沥青混凝土路面,在新旧路接头处,为防止产生裂缝,采用阶梯型接缝。
【问题】
1.补充该项目还需要编制的专项施工方案。
2.计算图3中Y21管内底标高A,图4中该处的开挖深度H以及沟槽开挖断面上口宽度B。(单位:m)
3.写出施工工艺流程中A、C代表的工序。
4.钢板桩拔除时采取的措施。
5.写出新旧路接缝处,除采用阶梯型接缝外,还有哪几道工序?
参考答案:暂无进入在线模考
1.沟槽开挖专项方案、沟槽支护专项施工方案、管线保护专项方案、管道吊装专项方案。
2.管内底标高:A=19.526-40×2%=19.446(m);
开挖深度:H=23.02-19.446+0.12+0.18=3.874(m);
上口宽度:B=3+3.874×0.75×2+2×0.8=10.411(m)。
3.A:施作管道基础;C:桩孔回填。
4.(1)根据土质情况,可在拔桩前靠桩边沿灌入清水,减少摩阻力。
(2)拔桩后出现的孔隙,应立即灌砂或注浆。
(3)拔出的桩摆放整齐,堆放在坚实的地面上,高度不宜超过1m且距槽边保证安全距离。
5.新旧路接缝处逐层骑缝设置土工格栅,阶梯型接缝的台阶经铣刨而成并清理,刷粘层油,铺筑新混合料使接槎软化,压路机先进行横向碾压,再纵向充分压实,连接平顺。
2.管内底标高:A=19.526-40×2%=19.446(m);
开挖深度:H=23.02-19.446+0.12+0.18=3.874(m);
上口宽度:B=3+3.874×0.75×2+2×0.8=10.411(m)。
3.A:施作管道基础;C:桩孔回填。
4.(1)根据土质情况,可在拔桩前靠桩边沿灌入清水,减少摩阻力。
(2)拔桩后出现的孔隙,应立即灌砂或注浆。
(3)拔出的桩摆放整齐,堆放在坚实的地面上,高度不宜超过1m且距槽边保证安全距离。
5.新旧路接缝处逐层骑缝设置土工格栅,阶梯型接缝的台阶经铣刨而成并清理,刷粘层油,铺筑新混合料使接槎软化,压路机先进行横向碾压,再纵向充分压实,连接平顺。
你可能感兴趣的试题
最新试题
背景资料: 甲公司中标某城镇道路工程,设计道路等级为城市主干路,全长560m,横断面形式为三幅路,机动车道
类型:简答题2026-05-08
【背景资料】 某公司中标新建一座城市桥梁,该桥由南引桥、主桥、北引桥组成。该桥桥跨布置为40m×6+(118m+246m
类型:简答题2026-05-08
【背景资料】 某水厂工艺系统升级改造清水池工程,自西向东排列四个相同的清水池,每个清水池内壁净长40m,净宽15m,壁厚
类型:简答题2026-05-08
【背景资料】 某公司承建一项道路扩建工程,在原有道路一侧扩建,并在路口处与现况道路交接,现况道路下方有多条市政管线,新建
类型:简答题2026-05-08
【背景资料】 某市新建了一座跨江大桥,该桥为钢结构桥梁,全长1200m,主跨长度为600m。为了确保桥面的耐久性和行车舒
类型:简答题2026-05-08
根据规定,下列哪些情况需要实施基坑监测?( )
类型:多选题2026-05-07
雨水源头控制利用技术包括( )。
类型:多选题2026-05-07
控制基坑变形的主要方法包括( )。
类型:多选题2026-05-07
浅埋暗挖法的“十八字方针”包括( )。
类型:多选题2026-05-07
挂篮组装后进行载重试验的主要作用包括( )。
类型:多选题2026-05-07
