建筑工程管理与实务

简答题【背景资料】
某新建住宅工程,建筑面积1.5万m²,地下2层,地上11层。钢筋混凝土剪力墙结构,室内填充墙体采用蒸压加气混凝土砌块,水泥砂浆砌筑。室内卫生间采用聚氨酯防水涂料,水泥砂浆粘贴陶瓷饰面板。
项目部针对工程特点,进行了重大危险源的辨识,编制了专项应急救援预案。
项目部编制了绿色施工方案,确定了“四节一环保”的目标和措施。
一批φ8钢筋进场后,施工单位及时通知见证人员到场进行取样等见证工作,见证人员核查了检测项目等有关见证内容,要求这批钢筋单独存放,待验证资料齐全,完成其他进场验证工作后才能使用。
监理工程师审查“填充墙砌体施工方案”时,指出以下错误内容:砌块使用时,产品龄期不小于14d;砌筑砂浆可现场人工搅拌;砌块使用时提前2d浇水湿润;卫生间墙体底部用灰砂砖砌200mm高坎台;填充墙砌筑可通缝搭砌;填充墙与主体结构连接钢筋采用化学植筋方式,进行外观检查验收。要求改正后再报。
施工单位依据施工工程量等因素,按照一个检验批不超过300m³砌体,单个楼层工程量较少时可多个楼层合并等原则,制订了填充墙砌体工程检验批计划,报监理工程师审批。
经检查,施工单位在建筑内部装修工程的防火施工过程中(包括隐蔽工程的施工过程中及完工后)的抽样检验结果和现场进行阻燃处理、喷涂、安装作业的抽样检验结果均符合设计要求。建设单位项目负责人组织施工单位项目负责人、监理工程师和设计单位项目负责人等进行了工程质量验收。
【问题】
1.根据重大危险源辨识,本工程专项应急救援预案中包括哪几项主要内容?
2.在绿色施工方案中,“四节一环保”的内容是什么?
3.见证检测时,什么时间通知见证人员到场见证?见证人员应核查的见证内容是什么?该批进场验证不齐的钢筋还需完成什么验证工作才能使用?
4.逐项改正填充墙砌体施工方案中的错误之处。
5.检验批划分的考虑因素有哪些?指出砌体工程检验批划分中的不妥之处,写出正确做法。
6.根据《建筑内部装修防火施工及验收规范》GB50354—2005,工程质量验收还应符合哪些要求?

参考答案:暂无进入在线模考
1.本工程专项应急救援预案中包括的主要内容:应制定防触电、防坍塌、防高处坠落、防起重及机械伤害、防火灾、防物体打击等主要内容的专项应急救援预案,并对施工现场易发生重大安全事故的部位、环节进行监控。
2.“四节一环保”的内容是“节能、节材、节水、节地和环境保护”。
3.(1)施工单位应在取样及送检前通知见证人员。
(2)见证人员应核查见证检测的检测项目、数量和比例是否满足有关规定。
(3)该批钢筋还需验证复验合格才能使用。
4.填充墙砌体施工方案中的错误之处逐项改正如下:
(1)砌块使用时,产品龄期不小于28d。
(2)砌筑砂浆应采用机械搅拌。
(3)应在砌筑当天对砌块砌筑面浇水湿润。
(4)砌体底部用混凝土浇筑150mm高坎台。
(5)砌筑填充墙时应错缝搭砌。
(6)当填充墙与承重墙、柱、梁的连接钢筋采用化学植筋时,应进行实体检测。
5.(1)检验批按工程量、楼层、施工段、变形缝进行划分。
(2)不妥之处:按照一个检验批不超过300m³砌体;正确做法:不超过250m³砌体为一个检验批。
6.工程质量验收还应符合的要求:
(1)技术资料应完整;
(2)所用装修材料或产品的见证取样检验结果应满足设计要求;
(3)施工过程中的主控项目检验结果应全部合格;
(4)施工过程中的一般项目检验结果合格率应达到80%。

你可能感兴趣的试题

1【背景资料】
某企业新建办公楼工程,地下1层,地上16层,建筑高度55m,地下建筑面积3000m²,总建筑面积21000m²,现浇混凝土框架结构。一层大厅高12m、长32m,大厅处有3道后张预应力混凝土梁。合同约定:“……工程开工时间为2024年7月1日,竣工日期为2025年10月31日,总工期488d;冬期停工35d;弱电、幕墙工程由专业分包单位施工……”。总包单位与幕墙单位签订了专业分包合同。
施工单位在工程质量策划中,按检测试验项目分别编制了施工检测试验计划,包括以下内容:检测试验项目名称、代表批量、施工部位。部分分项工程施工过程质量检测试验计划的内容见表1。

本工程框架梁模板支撑体系高度9.6m,属于超过一定规模的危险性较大的分部分项工程。施工单位编制了超过一定规模的危险性较大的模板工程专项施工方案。
建设单位组织召开了超过一定规模的危险性较大的模板工程专项施工方案专家论证会,设计单位项目技术负责人以专家身份参会。
大厅后张预应力混凝土梁浇筑完成25d后,生产经理凭经验判定混凝土强度已达到设计要求,随即安排作业人员拆除了梁底模板并准备进行预应力张拉。
外墙装饰完成后,施工单位安排工人拆除外脚手架。在拆除过程中,上部钢管意外坠落击中下部施工人员,造成1名工人死亡。
【问题】
1.补齐施工检测试验计划的内容。写出表1中相关检测试验项目对应主要检测试验参数的名称。
2.对于模板支撑工程,除搭设高度超过8m及以上外,还有哪几项属于超过一定规模的危险性较大分部分项工程范围?
3.指出专家论证会组织形式的错误之处,说明理由。专家论证包含哪些主要内容?
4.预应力混凝土梁底模拆除工作有哪些不妥之处?并说明理由。
5.安全事故分几个等级?本次安全事故属于哪种安全事故?当交叉作业无法避开在同一垂直方向上操作时,应采取什么措施?

2【背景资料】
某房屋建筑工程,建筑面积28400m²,地下2层,地上8层,钢筋混凝土框架结构。根据《建设工程施工合同(示范文本)》GF—2017—0201和《建设工程监理合同(示范文本)》GF—2012—0202,建设单位分别与中标的施工总承包单位和监理单位签订了施工总承包合同和监理合同。
在合同履行过程中,发生了下列事件:
事件1:经项目监理机构审核和建设单位同意,施工总承包单位将深基坑工程分包给了具有相应资质的某分包单位。深基坑工程开工前,分包单位项目技术负责人组织编制了深基坑工程专项施工方案,经该单位技术部门组织审核,技术负责人签字确认后,报项目监理机构审批。
事件2:施工总承包单位对项目部进行专项安全检查时发现:安全管理检查评分表内的保证项目仅对“安全生产责任制”“施工组织设计及专项施工方案”两项进行了检查。

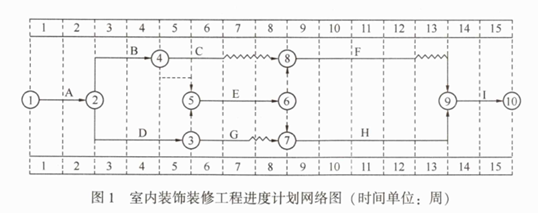

事件3:在监理工程师要求的时间内,施工总承包单位提交了室内装饰装修工程的进度计划双代号时标网络图(图1),经监理工程师确认后按此组织施工。
事件4:在室内装饰装修工程施工过程中,因建设单位设计变更导致工作C的实际施工时间为35d,施工总承包单位以设计变更影响进度为由,向项目监理机构提出工期索赔21d

【问题】
1.分别指出事件1中专项施工方案编制、审批程序的不妥之处,并写出正确做法。
2.事件2中,安全管理检查评分表的保证项目还应检查哪些?
3.针对事件3的进度计划网络图,写出其计算工期、关键线路(用工作表示)。分别计算工作C与工作F的总时差和自由时差(单位:周)。
4.事件4中,施工总承包单位提出的工期索赔天数是否成立?说明理由。

最新试题

【背景资料】 某开发商投资兴建办公楼工程,建筑面积9600m²,地下1层,地上8层,现浇钢筋混凝土框架结构。经公开招标投

类型:简答题2026-04-30

【背景资料】 某施工单位承建城中村改造工程,建筑面积65000m²,钢筋混凝土结构。工程计价采用工程量清单计价模式,与建

类型:简答题2026-04-30

【背景资料】 沿海地区某群体住宅工程,包含整体地下室、8栋住宅楼、1栋物业配套楼以及小区公共区域园林绿化等,业态丰富、体

类型:简答题2026-04-30

【背景资料】 某新建住宅楼,框剪结构,地下2层,地上18层,建筑面积2.5万m²。甲公司总承包施工。 结构施工阶段,施工

类型:简答题2026-04-30

【背景资料】 某房屋建筑工程,建筑面积28400m²,地下2层,地上8层,钢筋混凝土框架结构。根据《建设工程施工合同(示

类型:简答题2026-04-30

【背景资料】 某企业新建办公楼工程,地下1层,地上16层,建筑高度55m,地下建筑面积3000m²,总建筑面积21000

类型:简答题2026-04-30

【背景资料】 某新建住宅工程,建筑面积1.5万m²,地下2层,地上11层。钢筋混凝土剪力墙结构,室内填充墙体采用蒸压加气

类型:简答题2026-04-30

【背景资料】 某新建保障性住房工程,总建筑面积4.8万m²,由2栋12层住宅楼及地下车库组成,基础采用钢筋混凝土灌注桩基

类型:简答题2026-04-30

【背景资料】 某住宅工程,建筑面积21600m²,基坑开挖深度6.5m,地下2层,地上12层,筏板基础,现浇钢筋混凝土框

类型:简答题2026-04-30

【背景资料】 某建筑施工单位在新建办公楼工程项目开工前,按《建筑施工组织设计规范》GB/T 50502—2009规定的单

类型:简答题2026-04-30
