建筑工程管理与实务

简答题【背景资料】
某建筑施工单位在新建办公楼工程项目开工前,按《建筑施工组织设计规范》GB/T
50502—2009规定的单位工程施工组织设计应包含的各项基本内容,编制了本工程的施工组织设计,经相应人员审批后报监理机构,在总监理工程师审批签字后按此组织施工。

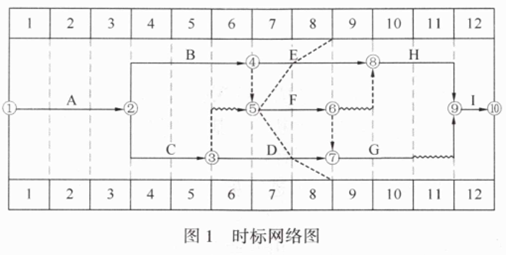

在施工组织设计中,施工进度计划以时标网络图(时间单位:月)形式表示。在第8个月末,施工单位对现场实际进度进行检查,并在时标网络图中绘制了实际进度前锋线,如图1所示。
针对检查中所发现实际进度与计划进度不符的情况,施工单位均在规定时限内提出索赔意向通知,并在监理机构同意的时间内上报了相应的工期索赔资料。经监理工程师核实,工序E的进度偏差是因为建设单位供应材料原因所导致,工序F的进度偏差是因为当地政令性停工导致,工序D的进度偏差是因为工人返乡农忙原因导致。根据上述情况,监理工程师对三项工期索赔分别予以批复。

【问题】
1.本工程的施工组织设计中应包含哪些基本内容?
2.施工单位哪些人员具备审批单位工程施工组织设计的资格?
3.写出网络图中前锋线所涉及各工序的实际进度偏差情况;如后续工作仍按原计划的速度进行,本工程的实际完工工期是多少个月?
4.针对工序E、工序F、工序D,分别判断施工单位上报的三项工期索赔是否成立,并说明相应的理由。

参考答案:暂无进入在线模考
1.本工程属于单位工程,所以施工组织设计为单位工程施工组织设计,其中应包含工程概况、施工部署、施工进度计划、施工准备与资源配置计划、主要施工方案、施工现场平面布置等几个方面。
2.单位工程施工组织设计应由施工单位技术负责人或技术负责人授权的技术人员审批。
3.(1)工序E:拖后1个月;工序F:拖后2个月;工序D:拖后1个月。
(2)后续工作仍按原计划的速度进行,本工程的实际完工工期是13个月。
4.(1)工序E工期索赔成立,索赔1个月;
理由:建设单位供应材料原因所导致,责任由建设单位承担,且工序E是关键工作,影响工期1个月。
(2)工序F工期索赔成立;
理由:因为工序F拖后2个月,影响总工期1个月,所以索赔1个月工期成立。
(3)工序D工期索赔不成立;
理由:因为工人返乡农忙导致工序D拖后,是施工单位的责任,所以索赔不成立。
[|||]

你可能感兴趣的试题

1【背景资料】
某住宅工程,建筑面积21600m²,基坑开挖深度6.5m,地下2层,地上12层,筏板基础,现浇钢筋混凝土框架结构。工程场地狭小,基坑上口北侧4m处有1栋六层砖混结构住宅楼,东侧2m处有一条埋深2m的热力管线。
开挖基坑后,施工单位按照设计要求进行灰土垫层分层铺填夯实,并通过现场试验检查压实系数。
工程由某总承包单位施工,基坑支护由专业分包单位承担。基坑支护施工前,专业分包单位编制了基坑支护专项施工方案,分包单位技术负责人审批签字后报总承包单位备案并直接上报监理单位审查;总监理工程师审核通过。随后分包单位组织了3名符合相关专业要求的专家及参建各方相关人员召开论证会,形成论证意见:“方案采用土钉喷护体系基本可行,需完善基坑监测方案……,修改完善后通过”。分包单位按论证意见进行修改后拟按此方案实施,但被建设单位技术负责人以不符合相关规定为由要求整改。
主体结构施工期间,施工单位安全主管部门进行施工升降机安全专项检查,对该项目升降机的限位装置、防护设施、安装、验收与使用等保证项目进行了全数检查,均符合要求。
施工过程中,建设单位要求施工单位在3层进行了样板间施工,并对样板间室内环境污染物浓度进行检测,检测结果合格;工程交付使用前对室内环境污染物浓度检测时,施工单位以样板间已检测合格为由将抽检房间数量减半,共抽检7间,经检测甲醛浓度超标;施工单位查找原因并采取措施后对原检测的7间房间再次进行检测,检测结果合格,施工单位认为达标。监理单位提出不同意见,要求调整抽检的房间并增加抽检房间数量。
【问题】
1.灰土垫层施工中应检查的内容除压实系数外还有哪些?
2.本项目基坑支护专项施工方案编制到专家论证的过程有何不妥?并说明正确做法。
3.施工升降机检查和评定的保证项目除背景资料中列出的项目外还有哪些?
4.施工单位对室内环境污染物抽检房间数量减半的理由是否成立?并说明理由。请说明再次检测时对抽检房间的要求和数量。

2【背景资料】
某新建保障性住房工程,总建筑面积4.8万m²,由2栋12层住宅楼及地下车库组成,基础采用钢筋混凝土灌注桩基础;地下车库为现浇钢筋混凝土框架剪力墙结构,受力钢筋采用直螺纹连接;住宅楼地上三层及以上为装配式钢筋混凝土剪力墙结构,竖向构件钢筋采用套筒灌浆连接。
在混凝土工程专项施工方案中,混凝土保湿养护采用了洒水、覆盖等方式。
地下车库施工中,质检人员对钢筋分项工程进行隐蔽验收,检查内容包括了受力钢筋接头的连接方式、接头位置和箍筋的牌号、规格、数量、位置等。
公司对装配式混凝土结构施工进行了专项检查,发现了以下不妥之处:
(1)预制构件在吊装过程中要求吊索与构件水平夹角不宜大于60°;
(2)连接钢筋与套筒中心线存在严重偏差影响构件安装时,会同构件生产单位共同制定专项处理方案;
(3)钢筋套筒灌浆作业采用压浆法从下口灌注,当浆料从上口持续流出30s后封堵。
总监理工程师组织施工单位、设计单位相关人员对各分部工程进行验收。明确建筑节能分部工程质量验收合格规定包括:
(1)分项工程应全部合格;
(2)质量控制资料应完整等。
【问题】
1.选择混凝土养护方式应考虑哪些因素?
2.钢筋分项工程中,受力钢筋接头和箍筋的隐蔽工程检查验收内容还有哪些?
3.答出装配式混凝土结构施工不妥内容的正确做法。
4.需要设计单位参加验收的分部工程有哪些?节能分部工程质量验收合格规定还有哪些?

3【背景资料】
某新建住宅工程,建筑面积1.5万m²,地下2层,地上11层。钢筋混凝土剪力墙结构,室内填充墙体采用蒸压加气混凝土砌块,水泥砂浆砌筑。室内卫生间采用聚氨酯防水涂料,水泥砂浆粘贴陶瓷饰面板。
项目部针对工程特点,进行了重大危险源的辨识,编制了专项应急救援预案。
项目部编制了绿色施工方案,确定了“四节一环保”的目标和措施。
一批φ8钢筋进场后,施工单位及时通知见证人员到场进行取样等见证工作,见证人员核查了检测项目等有关见证内容,要求这批钢筋单独存放,待验证资料齐全,完成其他进场验证工作后才能使用。
监理工程师审查“填充墙砌体施工方案”时,指出以下错误内容:砌块使用时,产品龄期不小于14d;砌筑砂浆可现场人工搅拌;砌块使用时提前2d浇水湿润;卫生间墙体底部用灰砂砖砌200mm高坎台;填充墙砌筑可通缝搭砌;填充墙与主体结构连接钢筋采用化学植筋方式,进行外观检查验收。要求改正后再报。
施工单位依据施工工程量等因素,按照一个检验批不超过300m³砌体,单个楼层工程量较少时可多个楼层合并等原则,制订了填充墙砌体工程检验批计划,报监理工程师审批。
经检查,施工单位在建筑内部装修工程的防火施工过程中(包括隐蔽工程的施工过程中及完工后)的抽样检验结果和现场进行阻燃处理、喷涂、安装作业的抽样检验结果均符合设计要求。建设单位项目负责人组织施工单位项目负责人、监理工程师和设计单位项目负责人等进行了工程质量验收。
【问题】
1.根据重大危险源辨识,本工程专项应急救援预案中包括哪几项主要内容?
2.在绿色施工方案中,“四节一环保”的内容是什么?
3.见证检测时,什么时间通知见证人员到场见证?见证人员应核查的见证内容是什么?该批进场验证不齐的钢筋还需完成什么验证工作才能使用?
4.逐项改正填充墙砌体施工方案中的错误之处。
5.检验批划分的考虑因素有哪些?指出砌体工程检验批划分中的不妥之处,写出正确做法。
6.根据《建筑内部装修防火施工及验收规范》GB50354—2005,工程质量验收还应符合哪些要求?
