建筑工程管理与实务

简答题【背景资料】
新建住宅楼工程,地下1层,地上15层,裙房3层。主楼为剪力墙结构,裙房为混凝土框架结构,裙房临近主楼之间留有后浇带。项目所处位置要求文明施工程度较高,施工单位中标后有序开展工程施工。
施工前,根据《建筑与市政工程施工质量控制通用规范》GB55032—2022的有关规定,施工单位项目负责人组织对施工管理人员和作业人员进行技术交底。
项目部编制的施工组织设计中,对消防管理提出了具体要求,强调建立消防安全职责并落实责任,包括落实消防安全制度、建立消防管理组织等内容。办公区域的灭火器按要求设置在明显的位置,如房间出入口、走廊等,便于应急使用。
公司对项目部进行安全检查时发现以下违规之处:
(1)安全帽使用期超过3年;
(2)地下室后浇带附近水平模板随其他模板一起拆除后,回顶后浇带两边楼板;
(3)木工作业人员佩戴防护手套进行平刨操作;
(4)三层结构施工时,开始按要求搭设人员进出通道防护棚;
(5)办公区配电箱PE线上装设了开关。
裙房在结构施工期间,外围搭设了落地式作业钢管脚手架,脚手架的设计考虑了永久荷载和可变荷载,包括:脚手板、安全网、栏杆等附件的自重,其他永久荷载和其他可变荷载等。
【问题】
1.该项目施工前技术交底的内容应包括哪些?
2.消防安全管理的职责和责任还有哪些?办公区域还有哪些位置需要设置灭火器?
3.答出安全检查出来的违规之处的正确做法。
4.脚手架设计永久荷载和可变荷载还包括哪些?作业脚手架还有哪些类型?

参考答案:暂无进入在线模考
1.交底的内容应包括施工作业条件、施工方法、技术措施、质量标准以及安全与环保措施等。
2.消防安全管理的职责和责任还有:消防安全操作规程、消防应急预案及演练、消防设施平面布置、组织义务消防队。
办公区域还有以下位置需要设置灭火器:通道、门厅、楼梯等部位。
3.安全检查出来的违规之处的正确做法:
(1)安全帽使用年限不得超过2年;
(2)后浇带附近水平模板严禁随其他模板一起拆除;
(3)严禁戴手套进行平刨操作;
(4)结构施工自二层起,开始搭设符合要求的防护棚;
(5)配电箱PE线严禁装设开关。
4.脚手架设计永久荷载和可变荷载还包括:脚手架结构件自重、施工荷载、风荷载。作业脚手架的类型还有:悬挑脚手架、附着式升降脚手架。
[|||]

你可能感兴趣的试题

1【背景资料】
某新建高层住宅项目,地下1层,地上20层,建筑面积18000m²。施工单位组建总承包项目部进场组织施工。
项目部提出了现场文明施工管理做到围挡、大门、标牌标准化,材料码放整齐化等“六化”的基本要求。施工现场大门处设置了包括工程概况牌、管理人员名单及监督电话牌、施工现场总平面图等“五牌一图”。
公司主管部门检查了临时用电安全技术档案,指出了以下问题:安装、巡检、维修临时用电设备和线路,由电工独立完成。分包工程的临时用电工程由分包单位验收,合格后使用。临时用电工程安全技术资料应由项目经理部电气专业技术负责人建立与管理,每月由项目技术负责人组织对施工现场临时用电工程的实体安全、内业资料进行检查。
悬挑脚手架搭设到设计高度后,监理工程师组织总承包单位技术负责人(授权委派技术人员)、项目负责人等相关人员进行验收。验收内容包括技术资料(专项施工方案、产品合格证、检查记录)等。
项目部按照《建筑施工安全检查标准》JGJ59对现场悬挑式脚手架、起重吊装等评定项目进行检查评定,分项检查评分表无零分项,汇总表得分78分。起重吊装项目检查包括施工方案、起重机械等保证项目和高处作业等一般项目。
【问题】
1.现场文明施工管理“六化”中安全设施、生活设施、职工行为、工作生活的基本要求是什么?“五牌一图”的内容还有哪些?
2.改正临时用电管理中的错误做法。
3.脚手架验收内容还有哪些?总承包单位参与危大工程(悬挑脚手架)验收的人员还有哪些?
4.本次安全检查评定的等级是什么?分别写出起重吊装检查评定的保证项目和一般项目还有哪些。

2【背景资料】

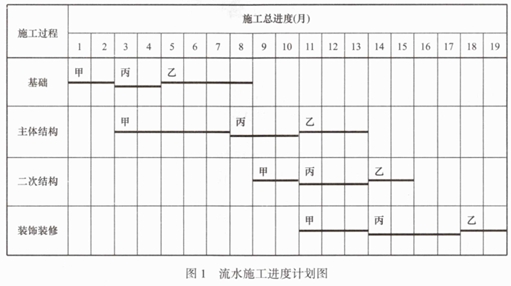

某群体工程由甲、乙、丙三个独立的单体建筑组成,预制装配式混凝土结构。每个单体均有四个施工过程:基础、主体结构、二次结构、装饰装修。每个单体作为一个施工段,四个施工过程采用四个作业队组织无节奏流水施工。三个单体各施工过程流水节拍见表1。总工期最短的流水施工进度计划如图1所示。

政府主管部门检查《建设工程质量检测管理办法》(住房和城乡建设部第57号令)执行情况:施工单位委托了监理单位控股的具有检测资质的检测机构负责工程的质量检测工作;建设单位按照合同采购一批钢材时,要求钢材供应商在总承包单位材料人员见证下,从其货场对该批钢材取样送检,检测合格后送到施工现场使用。要求相关单位对存在的问题进行整改。

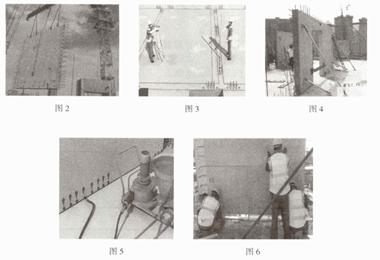

总承包项目部预制剪力墙板施工记录中留存有包含施工放线、墙板起吊、安装就位、临时支撑、连接灌浆等施工工序的图像资料,详见图2~图6。资料显示,墙板安装就位后,通过可调临时支撑和垫片调整墙板安装偏差满足规范要求。

【问题】
1.补充表1中A~E处的流水节拍(如A-2)。甲栋、乙栋、丙栋的施工工期各是多少?
2.指出《建设工程质量检测管理办法》执行中的不妥之处,并写出正确做法。
3.分别写出预制剪力墙板施工记录图2~图6代表的施工工序(如图2墙板起吊)。写出五张图片的施工顺序(如2-3-4-5-6)。
4.装配式混凝土结构预制构件还有哪些?墙板就位后测量的偏差项目都有哪些?

3【背景资料】
某新建住宅工程,地下1层,地上12层,建筑高度44m,结构类型为钢筋混凝土框架剪力墙结构。
工程开始施工后,施工单位根据《建筑与市政工程防水通用规范》GB55030—2022对原施工组织设计进行了修改。
钢筋工程施工前,作业人员依据钢筋配料单,进行了钢筋调直和表面除锈,一层梁、板钢筋安装完成后,施工单位第一时间通知监理单位进行钢筋隐蔽工程验收。
混凝土结构子分部工程完工后,施工项目技术负责人组织具有相应资质的试验室,在监理工程师的见证下,对涉及混凝土结构安全的有代表性的部位进行了结构实体检验,检验结果满足规范要求。
屋面工程施工前,施工单位编制了屋面工程专项施工方案,部分内容包括:①屋面找平层分格缝纵横间距为8m;②卷材防水层施工由屋面最高标高向下铺贴;③防水卷材冷粘施工环境温度不低于0℃;④女儿墙的压顶向内排水坡度为2%;⑤高温天气施工防水材料混合料在24h内用完。总监理工程师审查时指出方案中存在错误,要求整改。

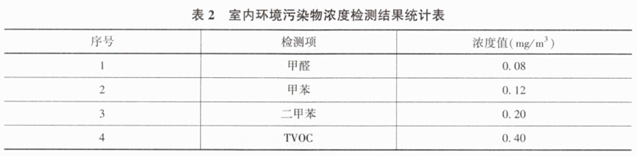

该住宅工程竣工验收前,按照规定对室内环境污染物浓度进行了检测,部分检测项及数值见表2。

【问题】
1.施工过程中,施工组织设计应及时进行修改或补充的情况还有哪些?
2.钢筋加工除调直和除锈外,还有哪些加工工作?
3.指出施工单位在钢筋隐蔽工程验收程序中的不妥之处,并说明理由。
4.混凝土结构子分部工程结构实体检验项目有哪些?
5.针对屋面工程专项施工方案中的不妥之处,给出正确做法。
6.根据控制室内环境污染的不同要求,该建筑属于几类民用建筑工程?表2中符合规范要求的检测项有哪些?还应检测哪些项目?

最新试题

某住宅小区更新改造项目,地下2层,地上6层,总建筑面积2.6万平方米。建设单位(甲方)的招标文件要求投标单位具有二级及以

类型:简答题2026-05-30

某学校科研楼工程,地下2层,地上6层,总建筑面积2.4万平方米,地下为钢筋混凝土框架‑剪力墙结构,地上为钢框架结构,外墙

类型:简答题2026-05-30

背景资料: 某住宅小区更新改造项目,地下2层,地上6层,总建筑面积2.6万平方米。建设单位(甲方)的招标文件要求投标单位

类型:简答题2026-05-30

背景资料: 某学校科研楼工程,地下2层,地上6层,总建筑面积2.4万平方米,地下为钢筋混凝土框架-剪力墙结构,地上为钢框

类型:简答题2026-05-30

背景资料: 某住宅工程,总建筑面积8.8万平方米,包括6栋地下2层、地上23层的住宅楼和配套用房。 项目开工

类型:简答题2026-05-30

背景资料: 某智能医药产业园工程,基础采用钢筋混凝土灌注桩,主体结构为钢筋混凝土框架结构,地下1层、地上6层,

类型:简答题2026-05-30

关于建筑装饰装修工程质量验收的说法,正确的有(  )。

类型:多选题2026-05-30

关于灰土挤密法和土挤密桩法施工规范要求的说法,正确的有(  )。

类型:多选题2026-05-30

关于基坑工程土方开挖施工的说法,正确的有(  )。

类型:多选题2026-05-30

关于高温天气混凝土工程施工规范要求的说法,正确的有(  )。

类型:多选题2026-05-30
