公路工程

简答题【背景资料】某施工单位承建20km高速公路扩建工程,其中桥梁扩建方式为在原桥位两侧各增建独立桥梁,路基扩建方式为在旧路基两侧分别拓宽 7.5m,小型构造物如涵洞,通道则随路基扩建衔接到位。拓宽路基工程主要包括填挖方、软基处理及防护工程。
经调查,全线既有路堤护脚挡土墙稳定、外观完好,软基处理方式采用与原设计一致的袋装砂井。路基拓宽代表性横断面示意图如图1所示。

施工过程中发生以下事件:
事件一:施工单位向监理单位提交的施工方案部分内容如下: ①采用原路基施工试验段相关参数直接进行路基拓宽施工;
②上边坡的既有防护工程一次性拆除后再逐段进行路基开挖;
③从旧路堤坡脚向上开挖台阶时,应随挖随填,图1中台阶高度应不大于 A米,宽度应不小于B米;
④拓宽路基应进行 C观测,观测点应按设计要求设置。高路堤与陡坡路堤段尚应进行稳定性监测。
事件二:施工单位在袋装砂井施工过程中存在下列做法:
①施工单位采用细砂制作袋装砂井:
②施工工艺程序为:整平原地面、摊铺下层砂垫层→机具定位一打入套管→D→E→机具移位→埋砂袋头→摊铺上层砂垫层:
③袋装砂井完工后,施工单位按照袋装砂井施工质量标准要求,检查了井长等重点项目。

问题:
1.在拓宽路基施工时,图1中“既有路堤护脚挡土墙”是否可保留?
2.事件一中①、②有明显错误,分别写出正确做法。
3.写出事件一中③、④涉及的A、B、C具体内容。
4.写出事件二中①的正确做法,补充②中D、E的工序名称。
5.补充事件二中袋装砂井施工质量的其他三个检查项目。

参考答案:暂无进入在线模考
1.可以保留,既有路堤的护脚挡土墙及抗滑桩可不拆除。

2.①路基拓宽施工需要重新设置试验段确定相关参数后进行。
②上边坡的既有防护工程宜与路基开挖同步拆除。

3.A——1.0m;B——1.0m;C——沉降观测

4.①施工单位采用中、粗砂制作袋装砂井。
②D——沉入砂袋;E——拔出套管。

5.井距、井径、灌砂率。

你可能感兴趣的试题

1施工单位承建了某特大桥工程,该大桥主桥为跨径160m+160m、桥宽30.5m的独塔双索面斜拉桥,主梁采用预应力混凝土箱梁结构,塔梁固结体系。大桥主塔采用群桩基础,由于河水较深且流速较快,基础施工时采用双壁钢围堰。施工单位对钢围堰结构进行设计,考虑河流水情及施工各环节,设计计算中考虑了施工荷载及结构重力、水流压力、浮力、土压力、风力、波浪力、漂浮物撞击力等作用。 斜拉桥主塔为花瓶型,高度107.6m,主塔轮廓如图2所示。主塔施工时间历经夏季与冬季、丰水与枯水季节,最高气温 39℃,最低气温-6℃,由于主塔上塔柱施工正值冬季低温季节,混凝土施工后采用蒸汽养护。

施工中发生以下事件:
事件一:主塔施工配置的主要机械设备有:塔吊、浮吊、液压爬模系统、电焊机切割设备、张拉与压浆设备、水上运输与混凝土拌合设备、混凝土垂直运输泵送与浇筑设备、供水设备、混凝土喷淋养护设备、测量与监控设备等。塔吊安装在两塔柱中间,如图2所示。
事件二:主塔塔柱施工中设置了型钢制作的劲性骨架,其主要作用是保证钢筋架立等工序施工的精度。主塔施工时加强了监测和控制,监控的主要参数包括主塔倾斜度与应力、风力、温度及温差等。
事件三:施工单位强调加强塔吊等特种设备管理,要求做好特种设备使用的相关记录,包括:特种设备检查记录、特种设备运行故障和事故记录、定期检验整改记录等,并在特种设备使用管理中有下列做法:
①在设备投入使用前到设备所在地市以上的特种设备安全监督管理部门办理特种设备使用登记:
②特种设备登记标志悬挂于机械管理部门展示墙;
③设备检验合格有效期届满前15天向特种设备检验检测机构提出定期检验要求:
④设备使用过程中发现事故隐患或其他不安全因素,立即向现场安全管理人员和单位有关负责人报告。

问题:
1.写出图2中结构物(或设备设施) A、B的名称,补充钢围堰设计计算中应考虑的其他两个主要作用。
2.事件一中,主塔施工中还应配置哪些主要机械设备?
3.事件二中,劲性骨架的主要作用还应包括保证哪两道工序施工的精度?补充主塔施工还应监控的两个主要参数。
4.事件三中,特种设备使用还应做好哪两个相关记录?逐条改正施工单位特种设备使用管理中的错误做法。

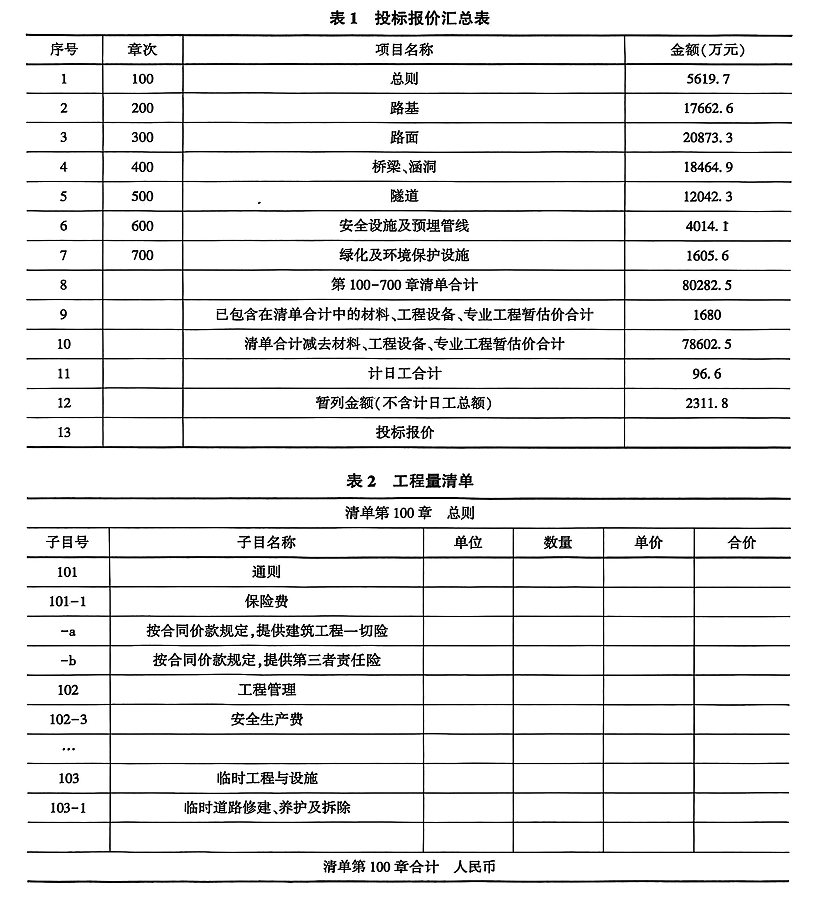

2某一级公路工程,发包人依据《公路工程标准施工招标文件》相关规定进行了招标。公布了该工程某标段最高投标限价为89150万元,某施工单位参与该标段投标并中标,投标报价汇总表见表1,第100章总则工程量签单表见表2,清单标价计算涉及部分内容如下:
①按合同条款规定计算出施工期间现场部分保险费如下:永久工程保险230.6万元,临时工程保险费9.7万元,施工单位购买的运至施工工地用于永久工程的设备保险单6.8万元,施工单位的施工机械保险费10.8万元,施工单位雇用人员工伤事故保险费和人身意外伤害保险费共22.9万元。
②安全生产费计列费率为2%,
③现场拟建进出场保通,贯通临时便道共12km,生产区内临时便道共3km,施工驻地内临时便道共1.5km。
④现场拟修建一座临时贝雷便桥,最大水深5m。

施工过程中发生以下事件:

事件一:施工单位结合现场情况,在其中一个生产区区内布置了拌合站与梁板预制场,考虑施工方便并减少二次搬运,部分工作区域布置示意图如图5所示,工作区域包括:梁板预制区、梁板成品堆放区,砂石料堆放区、钢筋加工堆放区、模板加工堆放区,混凝土搅拌区、其他工作区。

事件二:部分预制梁板采用先张法施工,为防止张拉台座不均匀沉降及开裂,台座采用重力式台座,并采用强度等级C20的混凝土底模。梁板预制完成后,移梁前对板梁喷涂统一标识和编号,存梁时支垫材质采用非刚性材料,且要求不污染梁底。
事件三:监理工程师根据《公路工程重大事故隐患清单行业基础版》对工地建设进行了重大事故隐患排查,排查了施工驻地及生产场区是否设置在滑坡、塌方、泥石流、洪水等危险区域,施工驻地及生产场区内的E和F设施是否按规范实施。
项目部在检查过程中,拌合站及梁板预制场内发生安全事故,造成1名监理工程师和3名施工人员重伤。项目部对钢板热切割工、钢筋绑扎工、钢筋焊接工、模板制作工、混凝土预制工、叉车工、龙门架升降机操作工等人员进行了专题安全教育培训。

问题:
1.表1中投标报价合为多少万元?分别计算表2中101-1-a建筑工程一切险、102-3安全生产费清单子目投标报价合价(单位:万元,计算结果保留小数点后1位)、表2中103-1临时道路修建、养护与拆除清单子目应填的数量是多少?
2.事件一拌合站与预制梁板工作区域布置示意图中,A、B、C、D区域应对应最合理的工作区分别是什么?
3.指出事件二中两处错误,并改正。
4.分别写出事件三中重大事故隐患排查中E、F设施的内容,背景材料中的临时便桥是否需要编制专项施工方案。
5.事件四中,可否按表2中购买的第三责任险向保险公司索赔监理工程师重伤赔偿费?事件四中所列安全教育与培训人员必须持证上岗的特种作业工有几种?分别指出其特种作业工名称。

3下列哪种盾构机属于密闭式盾构机类型( )。

A.手掘式
B.半机械式
C.机械式
D.土压式
