简答题【背景资料】
某河道整治工程,建设内容包括河道水下疏浚、堤防加高培厚、新建穿堤建筑物等,工程施工过程中发生如下事件:
事件一:工程开工前,施工单位针对河道疏浚编制了专项施工方案,技术负责人向疏浚施工技术人员和相关作业人员进行了安全交底,交底内容包括工程概况、施工方法、施工工艺等;对施工作业区存在安全隐患的部位按规定采取了必要的安全措施。

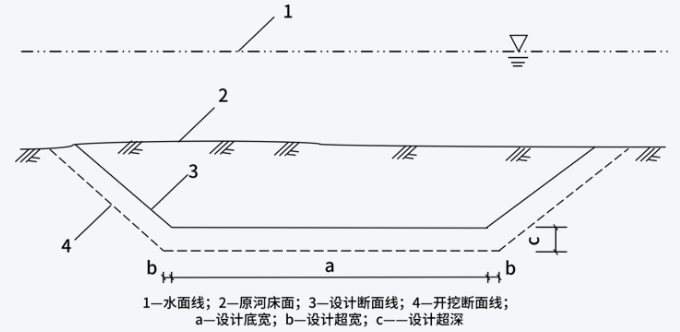

事件二:某段河道疏浚完成并经监理机构验收合格后,施工单位根据《疏浚与吹填工程技术规范》SL17-2014,向监理机构报送的水下疏浚工程量为90万m³,其中包括设计断面方量75万m³,计算超宽工程量2万m³,计算超深工程量13万m³,监理机构审核后确认按设计断面方量75万m³进行结算,该河道开挖工程量计算断面如图1所示。

图1河道开挖工程量计算断面
事件三:某段堤防位于软土地基上,设计要求在堤防背水侧进行加高培厚并增设压载平台,压载平台的填筑要求与堤身一致。施工单位填筑前对堤防、铺盖和压载平台的基面等进行了清理(清理边界超设计基面边线外50cm),然后先进行堤身加高增厚施工,再结合堤后填塘进行压载平台施工。
事件四:某穿堤箱涵混凝土浇筑完成后,施工单位按照《堤防工程施工规范》SL260-2014要求,对箱涵两侧堤防进行填筑,填筑时先将混凝土构筑物表面进行浸润,再边涂泥浆、边铺土、边夯实、设计要求堤防压实度不小于0.93,经击实试验,土料的最大干密度为1.68g/cm³。
【问题】
1、除事件一种列出的内容外,河道疏浚安全交底还应包括哪些内容?施工作业区存在安全隐患的部位应采取哪些安全措施?
2、事件二中,监理机构审核确认的结算工程量是否正确?说明理由。本段河道水下疏浚设计工程量应该是多少?
3、除事件三列出的范围外,本工程堤基清理还应包括哪些范围?指出施工单位的施工程序是否合适并说明理由。
4、根据事件四,指出泥浆涂刷高度、厚度及相关施工技术要求,泥浆浓度(水土重量比)一般为多少?列式计算堤防填筑干密度控制指标(计算结果保留小数点后2位)。
某河道整治工程,建设内容包括河道水下疏浚、堤防加高培厚、新建穿堤建筑物等,工程施工过程中发生如下事件:
事件一:工程开工前,施工单位针对河道疏浚编制了专项施工方案,技术负责人向疏浚施工技术人员和相关作业人员进行了安全交底,交底内容包括工程概况、施工方法、施工工艺等;对施工作业区存在安全隐患的部位按规定采取了必要的安全措施。
事件二:某段河道疏浚完成并经监理机构验收合格后,施工单位根据《疏浚与吹填工程技术规范》SL17-2014,向监理机构报送的水下疏浚工程量为90万m³,其中包括设计断面方量75万m³,计算超宽工程量2万m³,计算超深工程量13万m³,监理机构审核后确认按设计断面方量75万m³进行结算,该河道开挖工程量计算断面如图1所示。

图1河道开挖工程量计算断面
事件三:某段堤防位于软土地基上,设计要求在堤防背水侧进行加高培厚并增设压载平台,压载平台的填筑要求与堤身一致。施工单位填筑前对堤防、铺盖和压载平台的基面等进行了清理(清理边界超设计基面边线外50cm),然后先进行堤身加高增厚施工,再结合堤后填塘进行压载平台施工。
事件四:某穿堤箱涵混凝土浇筑完成后,施工单位按照《堤防工程施工规范》SL260-2014要求,对箱涵两侧堤防进行填筑,填筑时先将混凝土构筑物表面进行浸润,再边涂泥浆、边铺土、边夯实、设计要求堤防压实度不小于0.93,经击实试验,土料的最大干密度为1.68g/cm³。
【问题】
1、除事件一种列出的内容外,河道疏浚安全交底还应包括哪些内容?施工作业区存在安全隐患的部位应采取哪些安全措施?
2、事件二中,监理机构审核确认的结算工程量是否正确?说明理由。本段河道水下疏浚设计工程量应该是多少?
3、除事件三列出的范围外,本工程堤基清理还应包括哪些范围?指出施工单位的施工程序是否合适并说明理由。
4、根据事件四,指出泥浆涂刷高度、厚度及相关施工技术要求,泥浆浓度(水土重量比)一般为多少?列式计算堤防填筑干密度控制指标(计算结果保留小数点后2位)。
参考答案:暂无进入在线模考
【第1问】
1-1、安全交底还应包括:安全风险、设备与工具的安全使用、安全操作规程与制度、应急处置措施、注意事项等。【超纲考点】
1-2、安全隐患部位应采取的措施包括:设置警示标志、加强水下监测、防溺水、操作平台设置防护栏杆、定期检查维护设备、配备应急救援装备等。【超纲考点】
【第2问】
2-1、监理机构审核确认的结算工程量正确;理由:设计断面以外增加的超挖量,包含在疏浚的有效工程量中,不单独计量。
2-2、本段河道水下疏浚设计工程量应该是90万m³。
【第3问】
3-1、堤基清理还应包括:堤顶和堤坡。
3-2、施工单位的施工程序不合适;理由:压载平台应与堤身培厚同步施工。
【第4问】
4-1、泥浆涂刷高度与铺土厚度一致;厚度约3~5mm;并应与下部涂层衔接,不得在泥浆干涸后铺土和压实。泥浆土与水的质量比宜为1:3.0~1:2.5。
4-2、干密度=击实最大干密度×压实度 即:0.93×1.68=1.56g/cm³
1-1、安全交底还应包括:安全风险、设备与工具的安全使用、安全操作规程与制度、应急处置措施、注意事项等。【超纲考点】
1-2、安全隐患部位应采取的措施包括:设置警示标志、加强水下监测、防溺水、操作平台设置防护栏杆、定期检查维护设备、配备应急救援装备等。【超纲考点】
【第2问】
2-1、监理机构审核确认的结算工程量正确;理由:设计断面以外增加的超挖量,包含在疏浚的有效工程量中,不单独计量。
2-2、本段河道水下疏浚设计工程量应该是90万m³。
【第3问】
3-1、堤基清理还应包括:堤顶和堤坡。
3-2、施工单位的施工程序不合适;理由:压载平台应与堤身培厚同步施工。
【第4问】
4-1、泥浆涂刷高度与铺土厚度一致;厚度约3~5mm;并应与下部涂层衔接,不得在泥浆干涸后铺土和压实。泥浆土与水的质量比宜为1:3.0~1:2.5。
4-2、干密度=击实最大干密度×压实度 即:0.93×1.68=1.56g/cm³
你可能感兴趣的试题
最新试题
【背景资料】 某水利水电枢纽工程包括大坝、电站、节制闸。节制闸工程采用天然地基,基坑土方采用**开挖、闸室底板为钢筋混凝
类型:简答题2026-04-07
【背景资料】 某河道整治工程,建设内容包括河道水下疏浚、堤防加高培厚、新建穿堤建筑物等,工程施工过程中发生如下事件: 事
类型:简答题2026-04-07
某河道治理工程包括切滩、混凝土护岸、河岸景观、河道清淤及污水管道清淤等。发包人(项目法人)与承包人依据《水利水电工程标准
类型:简答题2026-04-07
某灌溉输水项目,施工过程中发生如下事件: 事件一:项目法人组织监理、设计、施工等单位将施工项目划分为渠道、渡槽、隧洞等
类型:简答题2026-04-07
背景资料: 某水利工程水库总库容0.64×108m3,大坝为碾压混凝土坝,最大坝高58m。在右岸布置一条导流隧洞,采用土
类型:简答题2026-04-07
《水土保持法》规定,国家对水土保持工作实行的方针有( )。
类型:多选题2026-04-07
经纬仪的对中方法有( )。
类型:多选题2026-04-07
关于混凝土拌合及原材料检测的说法,正确的有( )。
类型:多选题2026-04-07
下列外加剂中,可以改善混凝土和易性的有( )。
类型:多选题2026-04-07
碾压混凝土经振动碾压 3~4 遍后仍无灰浆泌出,且出现粗集料被压碎现象,表明( )。
类型:多选题2026-04-07
