水利水电工程

简答题

【背景资料】

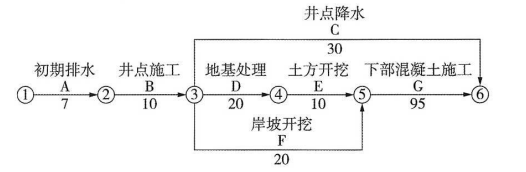

承包人承担某水闸工程施工,编制的施工总进度计划中相关工作如下场内道路;②水闸主体施工;③围堰填筑;④井点降水;⑤材料仓库;⑥基坑开挖;⑦地基处理;⑧办公、生活用房等。监理工程师批准了该施工总进度计划。其中部分工程施工网络进度计划如下图所示(单位:天)。



施工中发生如下事件;

事件1:该工程围堰采用土石围堰,堰身防渗形式采用斜墙带水平铺盖式。工程初期排水施工中,围堰多处滑坡。承包人采取技术措施后,保证了围堰安全,但造成A工作时间延长5天。

事件2:岸坡开挖过程中,遇到局部深层淤泥层,该情况在发包人提供的地质资料中未能反映。承包人及时向监理人进行汇报,并采取措施进行了处理。F工作实际持续时间为40天。承包人以不利物质条件为缘由,提出延长工期和增加费用的要求。发包人认为该事件应按不可抗力事件处理,同意延长工期,补偿部分费用。

事件3:根据《水利水电建设工程验收规程》SL223,该水闸工程开展了相关验收工作。其中单位工程验收由项目法人主持,单位工程完工并具备验收条件时,施工单位向项目法人提出了验收申请报告。其单位工程验收的工作程序包括:

(1)听取工程参建单位工作报告。

(2)检查分部工程验收及相关文件(资料)。

合同工程完成后,在满足验收条件后进行了合同工程完工验收。其中合同工程验收具备的条件有:

(1)合同范围内的工程施工质量验收已完成。

(2)观测仪器和设备已测得初始值及施工期各项观测值(如有时)。

(3)历次验收遗留问题已处理,未处理的遗留问题有具体处理意见且不影响合同工程验收。

(4)合同约定的其他条件。

【问题】

1.根据《水利水电工程施工组织设计规范》SL303,指出背景资料的相关工作中属于工程准备期的工作(用编号表示):工程施工总工期中,除工程准备期外,还应包括哪些施工时段?

2.事件1中铺盖土料渗透系数及铺盖厚度有什么要求?

3.根据《水利水电工程标准施工招标文件》,对事件2中事件性质的界定,你认为是发包人正确,还是承包人正确?说明理由。

4.综合事件1、事件2,指出完成图示的施工网络进度计划的实际工期。承包人有权要求延长工期多少天?并简要说明理由。

5.根据事件3,补充单位工程验收的工作程序及合同工程验收还应具备的条件。

参考答案:暂无进入在线模考

1.(1)属于工程准备期的工作有:①、③、⑤、⑧。

(2)工程施工总工期中还应包括:主体工程施工期、工程完建期。

2.铺盖土料渗透系数宜小于1x10-4cm/s,铺盖厚度不宜小于2m。

3.承包人正确。

理由:不利物质条件的特征为不可预见,可以处理,本事件属于不利物质条件;而不可抗力事件的特征为不可预见,不可避免,不能克服。

4.(1)实际工期为157天。

(2)承包人有权要求延长工期10天。

理由:①事件1中,A工作的持续时间延长是承包人的责任,无权要求延长工期;

事件2中,F工作延长了20天。F工作是非关键工作,总时差为10天,影响工期10天;事件2属于不利物质条件,有权要求延长工期。

5.(1)单位工程验收的工作程序:

①现场检查单位工程完成情况和工程质量。

②对验收遗留问题提出处理意见。

③讨论并通过单位工程施工质量验收结论和验收鉴定书。

(2)合同工程验收还应具备的条件:

①合同范围内的工程项目和工作已完成。

②质量缺陷已按要求进行处理。

③工程完工结算已完成或工程计量已确认。

④施工现场具备验收条件。

⑤应归档文件(资料)已收集、整理。

[|||][|||][|||][|||][|||]

你可能感兴趣的试题

3

【背景资料】

某省重点水利工程项目计划于2025年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。于2025年9月8日向通过资格预审的A、B、C、D、E  5家施工企业发出投标邀请书。该5家施工企业均接受了邀请,并于规定时间2025年9月20-22日购买了招标文件。招标文件中规定,2025年10月18日下午4时为投标截止时间,2025年11月10日发出中标通知书。

在投标截止时间前,A、B、D、E  4家企业提交了投标文件,但C企业于2025年10月18日下午5时才送达投标文件,原因是路途堵车。2025年10月21日下午由当地招标投标监督管理办公室主持进行了公开开标。

评标委员会成员由7人组成,其中当地招标投标监督管理办公室1人,公证处1人,招标人1人,技术、经济方面专家4人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了单位公章。评标委员会于2025年10月28日提出了书面评标报告。B、A企业分列综合得分第一名、第二名。由于B企业投标报价高于A企业,2025年11月10日招标人向A企业发出了中标通知书,并于2025年12月12日签订了书面合同。

【问题】

1.业主自行决定采取邀请招标方式的做法是否妥当?说明理由。

2.C企业和E企业的投标文件是否有效?分别说明理由。

3.请指出开标工作的不妥之处,说明理由。

4.请指出评标委员会成员组成的不妥之处,说明理由

5.招标人确定A企业为中标人是否违规?说明理由。

6.合同签订的日期是否违规?说明理由。

最新试题

【背景材料】 某水库枢纽工程由大坝、溢洪道、电站及放水洞等建筑物组成。水库总库容为7.8x108m³,电站装机

类型:简答题2026-05-06

【背景资料】 某省重点水利工程项目计划于2025年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以

类型:简答题2026-05-06

【背景资料】 某水电站大坝为混凝土双曲拱坝,坝高 240m,总库容58亿m³,装机容量6x55万kW,年发电量

类型:简答题2026-05-06

【背景资料】 某堤防工程项目业主与承包商签订了工程施工承包合同。合同中估算工程量为5300m³,单价为180元

类型:简答题2026-05-06

【背景资料】 承包人承担某水闸工程施工,编制的施工总进度计划中相关工作如下:①场内道路;②水闸主体施工;③围堰

类型:简答题2026-05-06

【背景资料】 某水利水电枢纽工程包括大坝、电站、节制闸。节制闸工程采用天然地基,基坑土方采用**开挖、闸室底板为钢筋混凝

类型:简答题2026-04-07

【背景资料】 某河道整治工程,建设内容包括河道水下疏浚、堤防加高培厚、新建穿堤建筑物等,工程施工过程中发生如下事件: 事

类型:简答题2026-04-07

某河道治理工程包括切滩、混凝土护岸、河岸景观、河道清淤及污水管道清淤等。发包人(项目法人)与承包人依据《水利水电工程标准

类型:简答题2026-04-07

某灌溉输水项目,施工过程中发生如下事件: 事件一:项目法人组织监理、设计、施工等单位将施工项目划分为渠道、渡槽、隧洞等

类型:简答题2026-04-07

背景资料: 某水利工程水库总库容0.64×108m3,大坝为碾压混凝土坝,最大坝高58m。在右岸布置一条导流隧洞,采用土

类型:简答题2026-04-07
