某施工单位中标一座铁路大桥(施工范围不含图中阴影部分),该桥跨越某三级通航河流,主跨为下承式钢梁,架桥机运梁车均可以在上面行驶。边跨为32m简支T梁,要求现场制梁,采用公铁两用架桥机架梁,工期要求20个月,孔跨布置如图2所示。

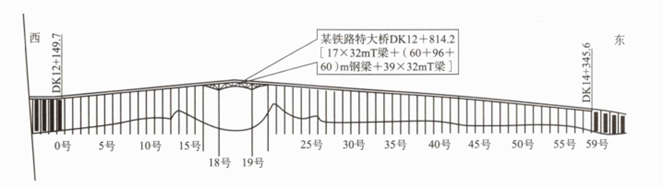

图2某铁路特大桥纵断面图
问题:
1.根据背景资料,给出主跨钢梁的施工技术方案。
2.根据背景资料,给出边跨梁部工程施工步骤及投入的主要机械(除公铁两用架桥机外)。
3.写出T梁预制的质量控制重点。
4.写出该特大桥控制工期的部位和分部工程。

参考答案

暂无

答案解析

1.主跨钢梁的施工技术方案:
(1)在18号、19号墩完成后,自墩顶向两侧进行悬拼。
(2)墩顶段拼装后.在钢梁顶部对称安装2台移动起重机,循环提升钢梁杆件。
(3)采用定向扭矩扳手对高强度钢螺栓施拧,采用扭矩系数法控制预紧力。
(4)钢梁出厂前完成二度底漆、一度面漆,拼装完成后施作一度面漆,现场采用长臂式喷漆机喷涂。
2.边跨梁部工程施工步骤及投入的主要机械:
(1)边跨梁部工程施工步骤为:①梁场建设;②预制梁;③首三孔梁架设;④架桥机拼装;⑤运梁;⑥架桥机架梁;⑦桥面系安装。
(2)投入的主要施工机械有:梁场移梁龙门,梁场拌和机,张拉千斤顶,运梁车。
3.T梁预制的质量控制重点:
(1)梁体混凝土强度、弹性模量;
(2)梁体外形尺寸;
(3)梁体预埋件位置;
(4)梁体防水层质量;
(5)梁体外观质量。
4.该特大桥控制工期的部位和分部工程:
控制工期的部位有两处:一是特大桥主跨,包括主跨基础、墩身和钢梁架设;二是边跨T梁,包括预制、架设。
【分析与提示】
主跨被列为控制性工程是因为深水桥墩及主跨钢梁,边跨简支梁被列为控制性工程是因为铁路32m简支梁采用公铁两用架桥机,架梁、制梁有一定的难度,本案例中32m简支T梁规模大、数量多。

你可能感兴趣的试题

2 某集团公司承建高速铁路站前工程第一标段,其中某桥梁主跨为(48+80+48)m双线预应力混凝土连续箱梁,采用悬臂浇筑法施工,边跨直线段采用满堂支架现浇。
施工过程中发生以下事件:
事件1:连续箱梁施工前,施工队拟配置的梁部施工设备有:垂直运输设备、水平运输设备、压浆设备、托架、支架、模板、试验设备。
事件2:边跨直线段施工前,项目经理部编制了专项施工方案:要求将施工作业平台脚手架与梁部模板连接牢固,以增加脚手架的安全性。底模安装完成后,对支架进行预压,预压重量设定为最大施工荷载的1.0倍,分三次预压到位。
事件3:标准梁段预应力张拉施工前,项目经理部对施工队进行了技术交底,部分内容为:(1)梁段预应力筋张拉按先横向再竖向后纵向的顺序进行。(2)预施应力完成后应及时压浆。(3)预施应力采取双控措施,预施应力值以预应力筋伸长值为主,以油压表读数进行校核。预应力筋张拉前应计算每一束(根)预应力筋的理论伸长值,作为张拉时与预应力筋实际伸长值的比对依据。(4)纵向预应力筋张拉应在梁段混凝土强度达到设计值的100%、弹性模量达到设计值的100%后进行,且必须保证张拉时混凝土的龄期不少于3d。
问题:
1.针对事件1,梁部施工还应配置哪些主要施工设备?
2.针对事件2中施工方案的不妥之处,写出正确做法。
3.针对事件3中技术交底内容的不妥之处,写出正确做法。
