简答题 铁路工程
2026-04-02

某施工单位中标一座铁路大桥(施工范围不含图中阴影部分),该桥跨越某三级通航河流,主跨为下承式钢梁,架桥机运梁车均可以在上面行驶。边跨为32m简支T梁,要求现场制梁,采用公铁两用架桥机架梁,工期要求20个月,孔跨布置如图2所示。

图2某铁路特大桥纵断面图
问题:
1.请划分施工单元,配置施工队伍。
2.用框图表示全桥的施工顺序。
3.写出主跨的安全施工风险源。
4.写出主跨安全作业预防措施要点。

参考答案

暂无

答案解析

1.施工单元划分与施工队伍配置见表4。

表4施工单元划分与施工队伍配置

2.全桥的施工顺序框图如图11所示。

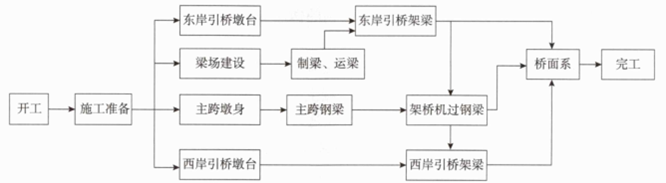

图11全桥施工顺序框图
3.主跨的安全施工风险源如下:
(1)水上作业;
(2)高空作业;
(3)起重与架梁作业;
(4)钻桩、灌桩作业。
4.主跨安全作业预防措施要点如下。
(1)水上作业措施要点:
①大风天气禁止水上浮动起重机、驳船的作业与运输;
②设置明显的航道限界标识和防冲撞设施;
③进入航道区的施工船,要符合安全审定,严格按要求行驶;
④设置救生船,预防施工人员落水和准备随时抢救等。
(2)高空作业措施要点:
①高空作业人员必须系安全带;
②作业平台四周设置安全护栏;
③脚手架、作业平台要做安全验算;
④作业区下方严格控制人员进入。
(3)起重与架梁作业措施要点:
①严禁超负荷起重;
②必须设专人指挥作业;
③配置必要的通信器材;
④起重架梁时严禁重物下站人。
(4)钻孔与灌桩作业措施要点:
①桩机安放必须稳固;
②用电符合安全要求,防止漏电;
③起、拔钻杆、导管必须轻拿轻放;
④桩孔附近设置防滑板,防止人员滑入桩孔。
【分析与提示】
1.总体施工顺序是表达一项工程或单位工程中主要施工项目(或施工工序)之间内在的逻辑顺序关系及安排的前后顺序关系。
2.施工风险源也可以理解成容易发生危险的作业,此处有高空、水上、起重吊装、架梁、桩基作业等多个风险控制点。
3.预防措施是指具体施工作业应该做到的做法和必须遵守的要求、准则。

你可能感兴趣的试题

1 某集团公司承建高速铁路站前工程第一标段,其中某桥梁主跨为(48+80+48)m双线预应力混凝土连续箱梁,采用悬臂浇筑法施工,边跨直线段采用满堂支架现浇。
施工过程中发生以下事件:
事件1:连续箱梁施工前,施工队拟配置的梁部施工设备有:垂直运输设备、水平运输设备、压浆设备、托架、支架、模板、试验设备。
事件2:边跨直线段施工前,项目经理部编制了专项施工方案:要求将施工作业平台脚手架与梁部模板连接牢固,以增加脚手架的安全性。底模安装完成后,对支架进行预压,预压重量设定为最大施工荷载的1.0倍,分三次预压到位。
事件3:标准梁段预应力张拉施工前,项目经理部对施工队进行了技术交底,部分内容为:(1)梁段预应力筋张拉按先横向再竖向后纵向的顺序进行。(2)预施应力完成后应及时压浆。(3)预施应力采取双控措施,预施应力值以预应力筋伸长值为主,以油压表读数进行校核。预应力筋张拉前应计算每一束(根)预应力筋的理论伸长值,作为张拉时与预应力筋实际伸长值的比对依据。(4)纵向预应力筋张拉应在梁段混凝土强度达到设计值的100%、弹性模量达到设计值的100%后进行,且必须保证张拉时混凝土的龄期不少于3d。
问题:
1.针对事件1,梁部施工还应配置哪些主要施工设备?
2.针对事件2中施工方案的不妥之处,写出正确做法。
3.针对事件3中技术交底内容的不妥之处,写出正确做法。
