公路工程

多选题符合现行国标的饮用水可直接作为混凝土搅拌和养护用水。拌和使用的非饮用水应进行水质检验,技术要求应符合(  )的规定。

A.SO₄²⁻含量(mg/L)不大于2700
B.可溶物含量(mg/L)不大于5000
C.不溶物含量(mg/L)不大于5000
D.pH不小于4.5
E.不应有其他漂浮的杂质和泡沫及明显的颜色和异味

参考答案:A,C,D,E进入在线模考

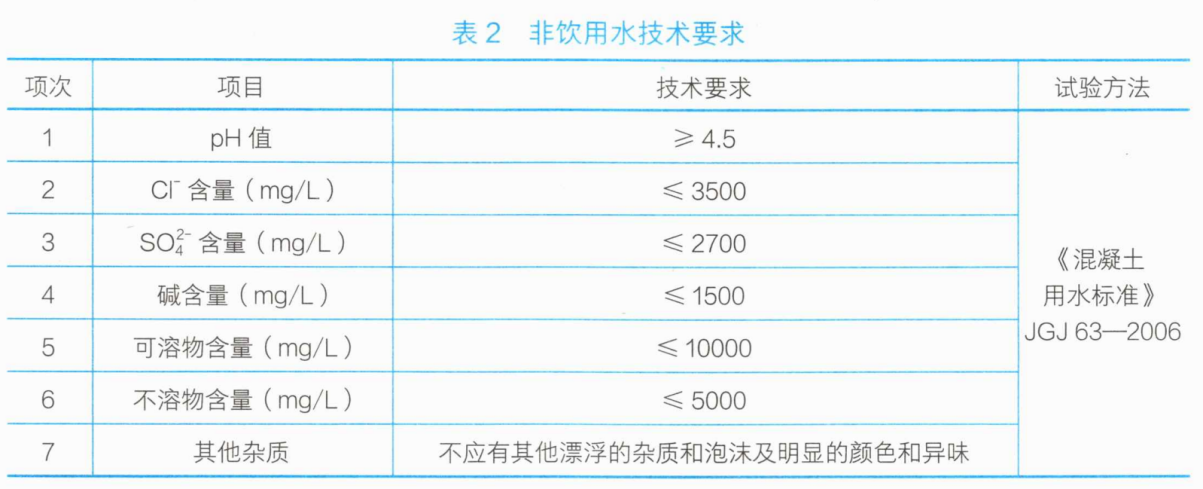

拌和使用的非饮用水应进行水质检验,技术要求应符合表2的规定。

你可能感兴趣的试题

1下列关于路基冬期施工的说法,正确的有()。

A.半填半挖地段、挖填方交界处不得在冬期施工
B.冬期填筑路堤,应按横断面全宽平填,每层松铺厚度应比正常施工增加20%~30%
C.当填筑至路床底面时,碾压密实后应停止填筑,在顶面覆盖防冻保温层
D.冬期过后必须对填方路堤进行补充压实
E.河滩地段可利用冬期水位低,开挖基坑修建防护工程

2下列情况应按冬期施工要求进行路基施工的有()。

A.反复冻融地区,连续5天昼夜平均温度在0℃以下
B.反复冻融地区,连续10天昼夜平均温度在-3℃以下
C.反复冻融地区,连续5天昼夜平均温度在-3℃以下
D.反复冻融地区,连续10天昼夜平均温度在-3℃以上
E.反复冻融地区,昼夜平均温度-3℃以上,但冻土尚未完全融化

3背景资料:
某高速公路M合同段(K17+300~K27+300),主要为路基土石方工程,本地区岩层构成为泥岩、砂岩互层,抗压强度20MPa左右,地表土覆盖层较薄。在招标文件中,工程量清单列有挖方2400000m3(土石比例为6:4),填方2490000m3,填方路段填料由挖方路段调运,考虑到部分工程量无法准确确定,因此采用单价合同,由监理工程师与承包人共同计量,土石开挖综合单价为16元/m3。施工过程部分事件摘要如下:
事件一:施工单位开挖路基后,发现挖方土石比例与设计文件出入较大,施工单位以书面形式提出设计变更,后经业主、监理、设计与施工单位现场勘察、洽商,设计单位将土石比例调整为3.4:6.6,变更后的土石方开挖综合单价调整为19元/m3。经测算,变更后的项目总价未超过初步设计批准的概算。
事件二:某填方段路堤位于横坡陡于1:5的地面,施工方进行了挖台阶等地基处理,然后采用几种不同土体填料分层填筑路基,填筑至0~80cm,施工方选择细粒土,采用18t光轮压路机,分三层碾压。两层碾压完成后,检测了中线偏位(合格率90%)、纵断高程(合格率85%)、宽度(合格率88%)、横坡(合格率92%)和边坡坡度(合格率90%),在压实度检测时,发现路基边缘压实度不足,施工单位及时采取了预防措施如下:①超宽填筑300mm;②控制碾压工艺,保证机具碾压到边。
事件三:路基边缘碾压完成后,项目部将扩大范围的工程量向监理工程师提出计量付款申请。
问题:
1.《公路工程设计变更管理办法》将设计变更为哪几种?事件一中的设计变更属于哪一种?说明理由。
2.请从强度、水稳定性、透水性三个方面对不同土体填筑路堤施工提出要求。
3.路基边缘压实度不足的预防措施是否完整?如果不完整,请补充。
4.该工程进行现场质量控制的检测是否符合工序检查要求?依据上述检测内容能否认定质量合格?请简述原因。
5.对于提出的计量付款申请,监理工程师是否应同意?说明理由。
