简答题 铁路工程
2025-11-14

背景资料

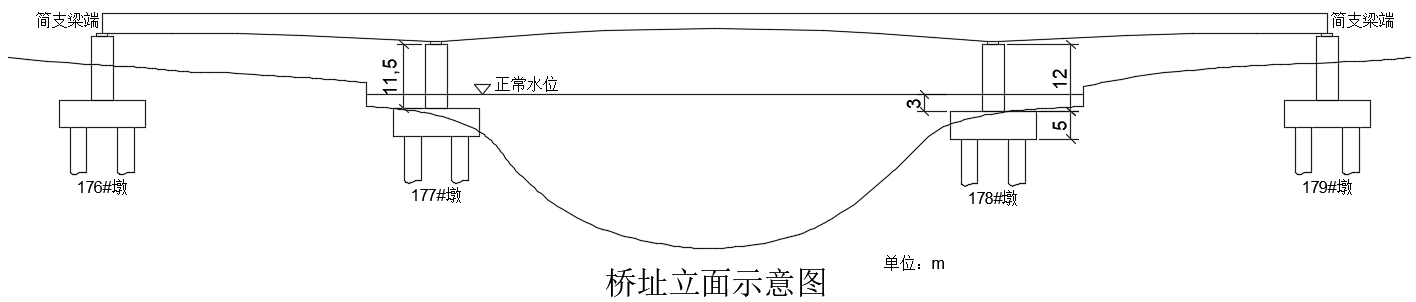

某南方地区高速铁路特大桥跨越Ⅳ级通航河道,主桥采用(60+100+60)m预应力混凝土连续箱梁,主桥 176#~179#墩下部结构为钻孔桩,矩形实体桥墩,其中主墩177#墩、178#墩承台结构尺寸均为15.5m×11.4m×5m,墩身高度分别为11.5m、12m;桥址处地层自上面下依次为杂填土、淤泥质黏土、粉质黏土、细圆砾土、凝灰岩。桥址立面如下图所示。

箱梁梁体为单箱单室、变高度、变截面结构,采用全封闭挂篮悬臂法施工,承台基坑采用钢板桩防护。
施工过程中,发生以下事件:
事件一:项目经理部工程部编制了主墩承台大体积混凝土施工方案,温控措施如下:控制入模温度、埋设电子测温仪、合理分层浇筑、加强后期养护。项目经理部总工程师审核后认为温控措施不全。
事件二:项目经理部工程部编制了两个主墩基坑施工方案,该方案仅经项目经理部总工程师审批后现场实施。
事件三:为了推广应用智能建造技术和“四新”技术,项目经理部总工程师组织技术人员编制了多项桥梁成套技术:(1)桥梁BIM建模技术;(2)预制箱梁自动张拉技术;(3)预制桥梁自动喷淋技术;(4)桥梁静载试验自动监控系经;(5)连续梁多孔振捣技术;(6)预应力管道与锚垫板定位技术;(7)连续梁线形监控信息化技术。
问题:
1.补充事件一中大体积混凝土温控措施。
2.针对事件二中的不妥之处,给出正确做法并说明原因。
3.写出事件三中适用于该桥连续梁悬浇段的桥梁成套技术编号。(最多选择4项作答)

参考答案

暂无

答案解析

第1问:补充温控措施如下:
(1)选用水化热低、初凝时间长的水泥,并控制水泥用量。
(2)砂、石料设置遮阳棚,温度较高时可向骨料喷水降温。
(3)选用复合型外加剂和粉煤灰以减少用水量和水泥用量,延缓凝结时间。
(4)埋设冷却水管,对混凝土进行降温。

第2问:
主墩基坑工程开挖深度超过5m,属于超过一定规模的危大工程,施工方案经项目经理部总工程师审批后现场实施不妥。
正确做法:对于超过一定规模的危大工程,施工单位应当组织专家对专项方案进行论证。专家论证前专项施工方案应当通过施工单位审核和总监理工程师审查。
论证通过后专项施工方案应当由施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章后方可实施。

第3问:
预制桥梁自动喷淋技术;
连续梁多孔振捣技术;
预应力管道与锚垫板定位技术;
连续梁线形监控信息化技术。

你可能感兴趣的试题

2 背景资料
某新建高速铁路站前工程第四标段主要工作内容包括:路基、桥梁、隧道、轨道工程施工,配合站后工程及联调联试工作,主要工程情况加下:
路基土石方共106万m³,开工前,项目经理部编制的路基施工方案包括:(1)路堤填筑前要进行工艺性试验;路堤本体填料的粒径小于10cm。(2)路堤沿横断面全宽、纵向分层填筑;不同类别的填料混填时,分层填筑厚度要通过工艺性试验确定。(3)路堑开挖成型后,及时做好堑顶截水、排水;临时排水设施与永久性排水设施相结合。
双线桥梁共5座。其中2#桥的上部结构为168-32m整孔预制简支箱梁;在56#~59#墩处,通过框架墩和简支箱梁上跨既有电气化铁路;框架墩为钢筋混凝土墩身、钢横梁。
双线隧道共2座,长度分别为3205m和4360m,隧道围岩级别为Ⅲ~Ⅴ级,部分地段节理裂隙很发育,存在岩溶、破碎带等不良地质。项目经理部编制的超前地质预报方案如下表所示。

本标段负责全线跨区间无砟轨道无缝线路的铺设,其中正线铺轨320铺轨公里,铺道岔32组。铺轨工程为本项目的重难点工程之一。
开工前,项目经理部根据《铁路工程施工组织设计规范》(Q/CR9004-2018)编制实施性施工组织设计,主要编制步骤如下图所示。

问题:
1.针对项目经理部编制的路基施工方案中的不妥之处,写出正确做法。
2.根据背景资料,写出2#桥钢横梁施工方案要点。
3.写出表中E、F、G分别代表的预报方法,预测手段、仪器设备的名称。
4.根据背景资料,写出铺轨施工的重难点因素。
5.写出图示中“两条主线”的名称以及M所代表的图名。
3 背景资料
某集团公司中标某铁路新增二线工程,建设标准为客货共线Ⅰ级电气化铁路。正线长22.6km、联络线(单线)长5.2km,主要内容有:路基、桥梁、隧道、电力、牵引供电、通信及信号等工程。
施工过程中,发生以下事件:
事件一:施工前,项目经理部工程部编制了碎石桩振动成桩工艺性试验方案,部分内容为:施工前根据设计要求、地质状况及机械配置等铺况。选择有代表性地段进行成桩工艺性试验,确定拔管高度、振密电流、充盈率等工艺参数。以检验成桩效果。
事件二:联络线大桥位于小半径曲线上,铺架前发现梁位横向偏差与设计不符。项目经理部经复查发现桥墩中心位于线路中心线上,初步判定属质量事故,拟向建设单位上报书面工程质量事故报告,内容包括:(1)工程项目名称和事故发生时间、地点及建设相关单位;(2)事故原因的初步分析判断;(3)采取的应急处置措施及事故控制情况;(4)事故报告单位。
事件三:开工前,项目经理部对现场拌和站建设进行了策划,通过计算确定的机关参数为:(1)日需生产混凝土峰值:1780m³;(2)根据设计配合比推算,每立方混凝土中骨料用量:砂子0.8t;5mm~10mm粒径碎石0.2t,10mm~16mm粒经碎石0.5t,16mm~31.5mm粒径碎石0.3t;(3)堆积密度:砂子1.5t/m³、碎石1.4t/m³;(4)现场配置料仓尺寸:30m×12m×3m(长×宽×高),堆积高度2.8m;(5)待检时间1d,每用完1仓储存1仓的原则进行材料补充。
事件四:建设单位对施工项目进行了检查,发现的问题见下表。

事件五:信号工程施工中,项目经理部定的应答器及室外地面电子单元施工流程如下图所示。

事件六:通信工程施工前,项目经理部工程部编制了光(电)缆施工方案,部分内容有:(1)光缆单盘检测时,检测单盘光缆的长度及固有衰减等指标采用光时域反射仪(OTDR);(2)电缆单盘检测时,环线电阻检测采用兆欧表;(3)漏泄同轴电缆单盘检测时,绝缘电阻检测采用的耐压测试仪;(4)径路复测时,测量线路长度采用测距仪。
问题:
1.根据背景资料,补充完善事件一中工艺参数。
2.针对事件二,写出出现质量事故的原因并补充完善质量事故报告内容。
3.根据事件三,分别给出砂子和碎石的料仓数量。(计算结果向上取整)
4.根据《铁路建设工程生产安全重大事故隐患判定标准》(国铁工程监规[2023]25号)和《铁路建设项目施工企业信用评价办法》(铁总建设[2018]124号),写出事件四问题中既属于重大事故隐患又属于较大不良行为的编码。(最多选择2项作答)
5.针对事件五,写出X、Y 所代表的工序名称。
6.针对事件六中的施工方案,逐条判断是否正确?若不正确,写出正确做法。
