简答题 铁路工程
2025-11-15

背景资料
某新建高速铁路站前工程第四标段主要工作内容包括:路基、桥梁、隧道、轨道工程施工,配合站后工程及联调联试工作,主要工程情况加下:
路基土石方共106万m³,开工前,项目经理部编制的路基施工方案包括:(1)路堤填筑前要进行工艺性试验;路堤本体填料的粒径小于10cm。(2)路堤沿横断面全宽、纵向分层填筑;不同类别的填料混填时,分层填筑厚度要通过工艺性试验确定。(3)路堑开挖成型后,及时做好堑顶截水、排水;临时排水设施与永久性排水设施相结合。
双线桥梁共5座。其中2#桥的上部结构为168-32m整孔预制简支箱梁;在56#~59#墩处,通过框架墩和简支箱梁上跨既有电气化铁路;框架墩为钢筋混凝土墩身、钢横梁。

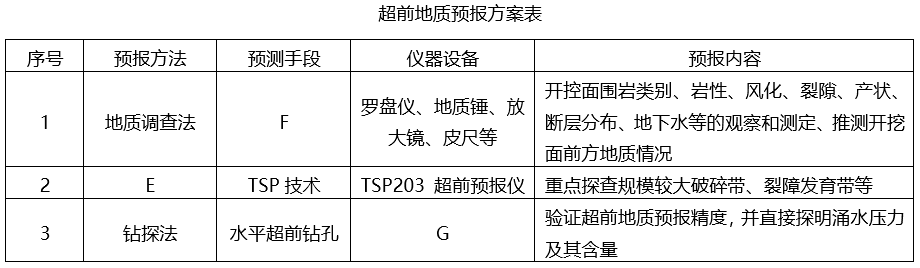

双线隧道共2座,长度分别为3205m和4360m,隧道围岩级别为Ⅲ~Ⅴ级,部分地段节理裂隙很发育,存在岩溶、破碎带等不良地质。项目经理部编制的超前地质预报方案如下表所示。

本标段负责全线跨区间无砟轨道无缝线路的铺设,其中正线铺轨320铺轨公里,铺道岔32组。铺轨工程为本项目的重难点工程之一。

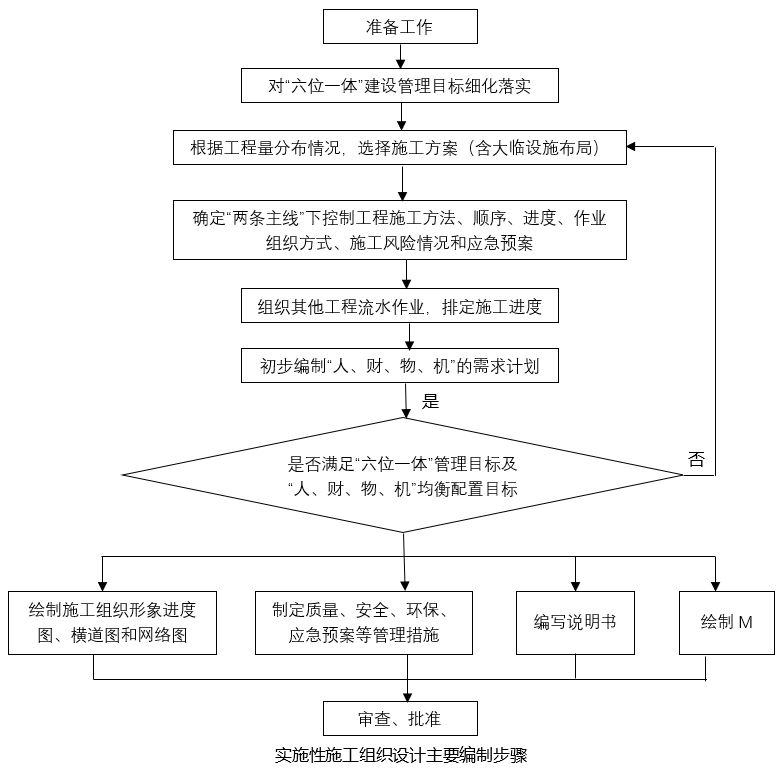

开工前,项目经理部根据《铁路工程施工组织设计规范》(Q/CR9004-2018)编制实施性施工组织设计,主要编制步骤如下图所示。

问题:
1.针对项目经理部编制的路基施工方案中的不妥之处,写出正确做法。
2.根据背景资料,写出2#桥钢横梁施工方案要点。
3.写出表中E、F、G分别代表的预报方法,预测手段、仪器设备的名称。
4.根据背景资料,写出铺轨施工的重难点因素。
5.写出图示中“两条主线”的名称以及M所代表的图名。

参考答案

暂无

答案解析

第1问:路基施工方案中不妥之处的正确做法如下:
(1)路堤基床以下部位填料的粒径小于75mm,基床部位填料的粒径小于60mm。
(2)不同类别的填料应分别填筑,每一水平层的全宽应采用同一种填料。
(3)路堑施工前应先做好堑顶截水、排水。

第2问:钢横梁施工方案要点如下:
(1)架设钢横梁前编制专项施工方案,应封锁线路。
(2)当梁底与接触网承力索距离不足2m时,应停电作业。
(3)吊装作业时起重机应定位准确,起重能力应满足作业半径、吊重等安全要求,起重索具安全系数应符合规定。
(4)钢横梁在运输和安装过程中应正确使用吊具,严防钢梁发生扭转、翘曲和侧倾。
(5)钢横梁吊装过程应轻吊轻放,吊装就位后应支垫平稳,采取稳固措施。
(6)安装前对钢横梁的结构尺寸、焊缝质量、底层涂装质量等进行全面检查,验收合格方可安装。
(7)施工期间应设置静电屏蔽防护和安装接地防护装置。
(8)施工期间采取措施避免坠物影响铁路运营安全。

第3问:
E:物探法。
F:地质素描。
G:地质钻机。

第4问:重难点因素有:
(1)钢轨焊接。
(2)应力放散和轨温锁定。
(3)轨道精调整理及预打磨。
(4)钢轨伸缩调节器铺设。
(5)道岔铺设。
(6)道岔钢轨焊接及锁定。

第5问:两条主线名称分别是:铺架工程和联调联试。
M:施工总平面布置示意图。

你可能感兴趣的试题

1 背景资料
某集团公司中标某铁路新增二线工程,建设标准为客货共线Ⅰ级电气化铁路。正线长22.6km、联络线(单线)长5.2km,主要内容有:路基、桥梁、隧道、电力、牵引供电、通信及信号等工程。
施工过程中,发生以下事件:
事件一:施工前,项目经理部工程部编制了碎石桩振动成桩工艺性试验方案,部分内容为:施工前根据设计要求、地质状况及机械配置等铺况。选择有代表性地段进行成桩工艺性试验,确定拔管高度、振密电流、充盈率等工艺参数。以检验成桩效果。
事件二:联络线大桥位于小半径曲线上,铺架前发现梁位横向偏差与设计不符。项目经理部经复查发现桥墩中心位于线路中心线上,初步判定属质量事故,拟向建设单位上报书面工程质量事故报告,内容包括:(1)工程项目名称和事故发生时间、地点及建设相关单位;(2)事故原因的初步分析判断;(3)采取的应急处置措施及事故控制情况;(4)事故报告单位。
事件三:开工前,项目经理部对现场拌和站建设进行了策划,通过计算确定的机关参数为:(1)日需生产混凝土峰值:1780m³;(2)根据设计配合比推算,每立方混凝土中骨料用量:砂子0.8t;5mm~10mm粒径碎石0.2t,10mm~16mm粒经碎石0.5t,16mm~31.5mm粒径碎石0.3t;(3)堆积密度:砂子1.5t/m³、碎石1.4t/m³;(4)现场配置料仓尺寸:30m×12m×3m(长×宽×高),堆积高度2.8m;(5)待检时间1d,每用完1仓储存1仓的原则进行材料补充。

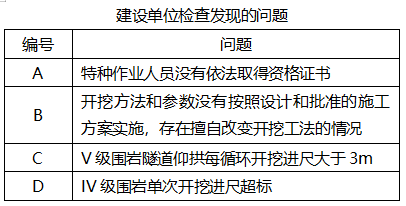

事件四:建设单位对施工项目进行了检查,发现的问题见下表。

事件五:信号工程施工中,项目经理部定的应答器及室外地面电子单元施工流程如下图所示。

事件六:通信工程施工前,项目经理部工程部编制了光(电)缆施工方案,部分内容有:(1)光缆单盘检测时,检测单盘光缆的长度及固有衰减等指标采用光时域反射仪(OTDR);(2)电缆单盘检测时,环线电阻检测采用兆欧表;(3)漏泄同轴电缆单盘检测时,绝缘电阻检测采用的耐压测试仪;(4)径路复测时,测量线路长度采用测距仪。
问题:
1.根据背景资料,补充完善事件一中工艺参数。
2.针对事件二,写出出现质量事故的原因并补充完善质量事故报告内容。
3.根据事件三,分别给出砂子和碎石的料仓数量。(计算结果向上取整)
4.根据《铁路建设工程生产安全重大事故隐患判定标准》(国铁工程监规[2023]25号)和《铁路建设项目施工企业信用评价办法》(铁总建设[2018]124号),写出事件四问题中既属于重大事故隐患又属于较大不良行为的编码。(最多选择2项作答)
5.针对事件五,写出X、Y 所代表的工序名称。
6.针对事件六中的施工方案,逐条判断是否正确?若不正确,写出正确做法。
A.单模单频接收机,频点数≥2,通道数≥12
B.多模单频接收机,频点数≥4,通道数≥24
C.单模多频接收机,频点数≥4,通道数≥24
D.多模多频接收机,频点数≥4,通道数≥48
