公路工程

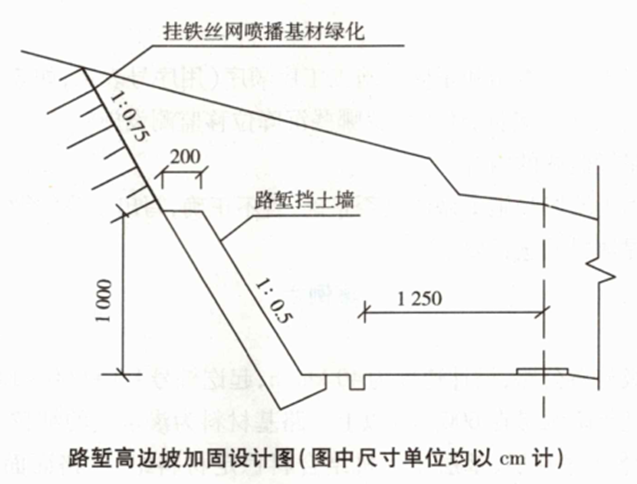

挡土墙的施工工序包括:①测量放样;②墙身施工;③基础施工;④基坑开挖;⑤其他附属工程施工。挡土墙墙身施工中,有如下做法:
(1)混凝土墙身水平分层浇筑,分层振捣,分层厚度400mm。
(2)混凝土浇筑连续进行。
(3)挡土墙端部伸入路堤或嵌入挖方部分待墙体完成后砌筑。
(4)挡土墙顶找平抹面,其与边坡间的空隙设置了反滤层。

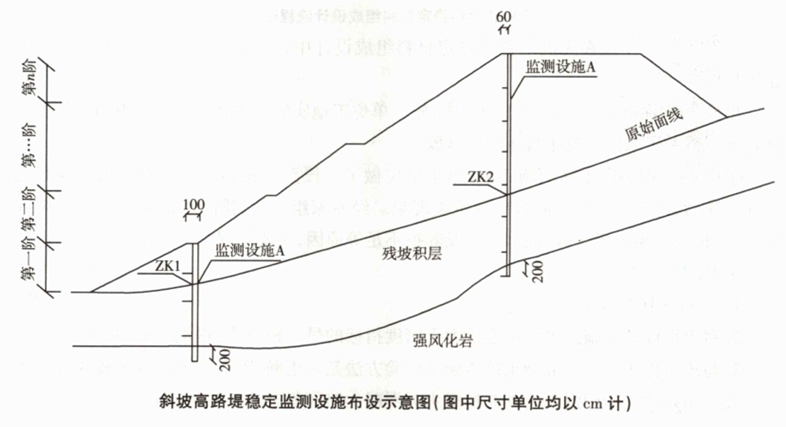

K6+200~K6+900段斜坡高路堤填筑前,对原地基进行了压实,压实度控制在90%以上。斜坡高路提段采用符合条件的材料进行水平分层填筑,并按设计要求预留高度与宽度,每填筑2m进行冲击补压一次。为保证施工安全与提高施工质量,施工单位对斜坡高路堤进行了稳定监测,稳定监测设施按下图中所示位置布设,纵向按每200m间距布置一处,并优先安排斜坡高路堤施工,预留了5个月的沉降期。斜坡高路堤完工后,路堤沉降稍大,经处理合格后,通过验收。
【问题】
1.写出图中挡土墙的类型和正确的施工工序顺序(用序号表示,如⑤→①→……)。
2.写出监测设施A的名称,还可设置哪些沉降位移监测设施?
3.简述深挖路堑监测的内容。
4.逐条判断挡土墙墙身施工做法是否正确,若不正确,写出正确的做法。
5.写出高路堤填料的选择要求。
该挡土墙正确的施工工序顺序:①→④-→③-②⑤
2.A:沉降观测桩。还可以设置沉降观测点和沉降观测板。
3.(1)边坡变形观测:变形观测墩埋设于断面边坡坡口线外2m。
(2)施工安全监测:监测点埋设于各级开挖平台坡脚处。
4.做法(1)错误。正确做法:混凝土墙身水平分层浇筑,分层振捣,分层厚度应不超过300mm。
做法(2)正确。
做法(3)错误。正确做法:挡土墙端部伸入路堤或嵌入挖方部分应与墙体同时砌筑。
做法(4)错误。正确做法:挡土墙顶应找平抹面或勾缝,其与边坡间的空隙应采用黏土或其他材料夯填封闭。
5.高路堤填料宜优先采用强度高、水稳性好的材料,或采用轻质材料。路堤浸水部分应采用水稳性和透水性均好的材料。
你可能感兴趣的试题
A.三
B.四
C.五
D.六
A.甲级
B.乙级
C.丙级
D.丁级
A.直线式
B.职能式
C.矩阵式
D.直线职能式
最新试题
背景资料 某施工单位承接了二级公路一桥隧相连项目,其中桥梁桥跨布置为(65+120+65)m,③号桥台紧邻隧道进12洞
背景资料 某施工单位承接的某高速公路合同段中有一条公路隧道。该隧道为单洞双向行驶的四车道深埋隧道,设计净高6.9m,净
背景材料: 某高速公路第五施工合同段地处城郊,主要工程为路基填筑施工。其中K48+010~K48+328段原为路基土方填
背景资料: 某高速公路,路面为沥青混凝土路面,基层为水泥稳定土基层,施工单位在基层施工过程中,出现以下情况: (1)
背景资料: 某高速公路M合同段(K17+300~K27+300),主要为路基土石方工程,本地区岩层构成为泥岩、砂岩互层,
施工方案的优化有( )。
下列关于人工挖孔桩施工要求的说法,错误的有()。
下列关于锤击沉桩施工,下列说法符合规定的有()。
旋挖钻机一般适用的地质层包括()。
下列作用中,属于可变作用的有()。
