简答题 案例分析
2025-10-28

Ⅱ管道和设备工程
管道工程有关背景资料如下:
1.某娱乐中心共两层,外墙厚度370mm。喷淋立管的中心线至墙壁的安装距离为250mm。该建筑的自动喷淋消防工程的平面图、系统图等如题5-Ⅱ-1图~题5-Ⅱ-3图所示。系统户外设有阀门井,内设消防水泵接合器,各层均设自动排气阀、丝扣自动泄水阀、信号蝶阀、水流指示器。



说明:
1.如图所示为某娱乐中心消防自动喷淋系统平面图、系统图和详图。管道系统工作压力为1.0MPa。图中平面尺寸均以“mm”计;标高以“m”计。
2.管道采用镀锌无缝钢管,管件采用碳钢成品螺纹管件,管道支架为现场制作安装。
3.消防水泵接合器为SQX100地下式安装,ZSJZ•F水流指示器DN100与管道采用法兰连接,消防专用信号蝶阀BWSX100,自动泄水阀DN50,ZP—88铜制自动排气阀,DN25等阀门与管道的连接均为螺纹连接。
4.DN25的水喷淋头为下垂式安装,距离顶部供水横支管的距离为0.3m。
5.消防自动喷淋管网安装完毕进行水压试验和水冲洗。
2.假设消防管网工程量如下:
管道DN10035m、DN5020m、DN3230m、DN2560m,消防水泵接合器2套,ZSJZ•F水流指示器为DN1002个,消防专用信号蝶阀2个,ZP—88铜制自动排气阀2个,丝扣自动泄水阀2个,喷淋头26个,管道支架120kg,水灭火控制装置调试2点。
3.消防管道工程相关分部分项工程量清单项目的统一编码见题5-Ⅱ-1表。
4.DN25水喷淋管道的相关定额见题5-Ⅱ-2表。


问题:
1.根据现行国家标准《通用安装工程工程量计算标准》GB/T50856—2024的规定,按照题5-Ⅱ-1图~题5-Ⅱ-3图所示内容,列式计算水喷淋消防管道的清单工程量。

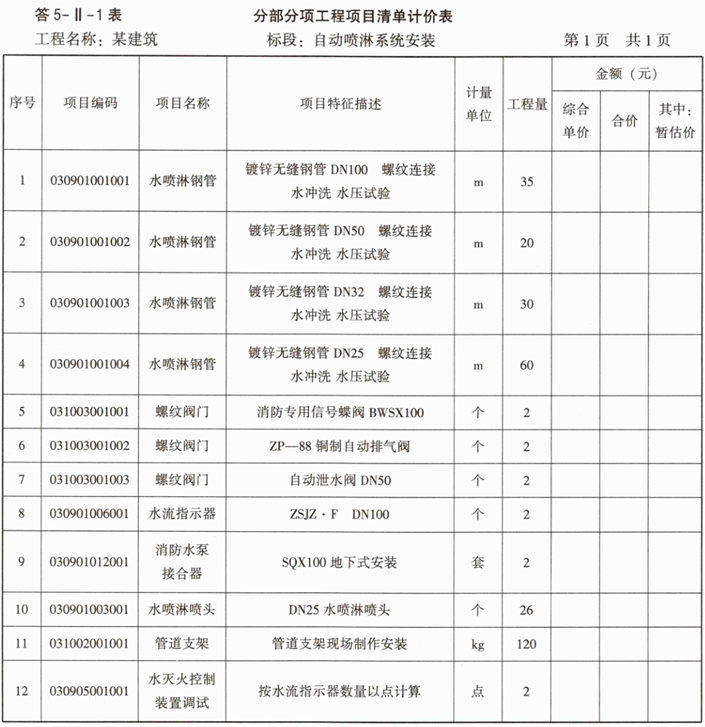

2.根据背景资料2、3,以及题中规定的管道安装技术要求,编列出管道、管道支架、消防水泵接合器、水流指示器、阀门、水喷淋头以及自动喷淋系统调试的分部分项工程量清单,填入题5-Ⅱ-3表中。
3.根据现行国家标准《通用安装工程工程量计算标准》GB/T50856—2024、《建设工程工程量清单计价标准》GB/T50500—2024规定,按照背景资料4中的相关定额数据,列式计算DN25水喷淋管安装项目的综合单价。
4.厂区综合楼消防工程单位工程招标控制价中的分部分项工程费为216.70万元,中标人投标报价中的分部分项工程费为198.45万元。在施工过程中,发包人向承包人提出增加安装5套消防水泵接合器的工程变更,消防水泵接合器由承包方采购。合同约定:招标工程量清单中没有适用的类似项目,按照现行国家标准《建设工程工程量清单计价标准》GB/T50500—2024规定和消防工程的报价浮动率确定清单综合单价。经查当地工程造价管理机构发布的消防水泵接合器安装定额价目表为476.42元,其中人工费274.59元;消防水泵接合器安装定额未计价主要材料费为504元/套。列式计算消防水泵接合器安装项目的清单综合单价。

参考答案

暂无

答案解析

问题1:
计算自动喷淋系统管道的分部分项清单工程量:
1.DN100水喷淋钢管:[2.2+0.37+(3.9+4.5+1.4)+0.63+3.6+2.9]+3+[1.1+(1.4-0.4)]×2+(0.63-0.25+3.6+2.9)=33.58(m)
2.DN80水喷淋钢管:4.9×2=9.8(m)
3.DN70水喷淋钢管:1×2=2(m)
4.DN50水喷淋钢管:[2.4+(3.9-1.8)+3.6]×2=16.2(m)
5.DN40水喷淋钢管:3.6×2=7.2(m)
6.DN32水喷淋钢管:(3×3+1.9+2.9)×2=27.6(m)
7.DN25水喷淋钢管:
(2.9×3+3×3+1+1.8+3.6)×2=48.2(m)
0.3×(4×3+3)×2=9(m)
合计:48.2+9=57.2(m)
问题2:

问题3:
DN25水喷淋管安装项目的综合单价=[205.66×(1+50%+30%)+10.33+5.35]÷10+1.02×5.63+0.723×8.37+[285.89×(1+50%+30%)+129.54+11.28]÷100=52.94(元)
问题4:
报价浮动率=1-(198.45÷216.70)=8.42%
消防水泵接合器综合单价=[476.42+274.59×(50%+30%)+504]×(1-8.42%)=1200.09×(1-8.42%)=1099.04(元)

你可能感兴趣的试题

1 Ⅲ电气和自动化控制工程
工程背景资料如下:
1.某办公楼一层火灾自动报警系统工程如题5-Ⅲ-1图、题5-Ⅲ-2图所示。



说明:
1.管路均为焊接钢管SC20或SC15沿墙、顶板暗配,顶管敷设标高为4m。管内穿四根线的均采用SC20,管内穿2根线的均采用SC15。
2.管内穿4根线的有两种情形:一种是有两根DC24V电源线(ZR-BV-2.5mm²)和两根报警线(ZR-RVS-2×1.5mm²),在SC20焊接钢管内共管敷线;另一种是单独敷管布线的消火栓起泵管D,管内穿四根消火栓启泵线ZR-BV-1.5mm²,其中消火栓启泵管的水平长度为18m。
3.消防电话管单独敷管布线,管内穿消防电话线ZR-RVVP-2×1.0mm²,其中消防电话管的水平长度为35m。
4.控制模块和输入模块均安装在暗装开关盒内,两只输入模块之间距离为0.3m,两只控制模块之间的距离为1m,控制模块与配电箱AP1、AP2之间的连接管与连接线不计,配管配线工程量算至控制模块。
5.自动报警系统装置调试的点数按本图内容计算。
6.配管水平长度见括号内数字,单位为“m”。
2.火灾自动报警系统工程的相关定额、主材单价及损耗率见题5-Ⅲ-1表。

3.人工单价为100元/工日,管理费和利润分别按人工费的65%和35%计算。
4.相关分部分项工程量清单编码及项目名称见题5-Ⅲ-2表。

问题:
1.按照题5-Ⅲ-1图、题5-Ⅲ-2图及现行国家标准《通用安装工程工程量计算标准》GB/T50856—2024和《建设工程工程量清单计价标准》GB/T50500—2024的规定,列式计算配管、配线的工程量,并选用给定的统一项目编码,在题5-Ⅲ-3表中编制“分部分项工程项目清单计价表”。
2.根据题5-Ⅲ-1图、题5-Ⅲ-2图设计要求和上述相关定额,列式计算电气配管SC15的综合单价。
2 某企业拟在某城市新建某项目,拟建项目的可行性研究相关基础数据如下:
1.建设期1年,运营期10年。
2.项目固定资产投资为5611.60万元(含可抵扣的进项税额100万元)。其中,建设投资5500万元来源为自有资金与贷款,贷款额3000万元,自有资金与贷款在建设期内均衡投入,约定的还款方式为运营期前5年等额还本、利息照付方式。
3.建设投资全部形成固定资产。固定资产使用年限为10年,残值率为5%,直线法折旧。固定资产余值在期末回收。
4.项目运营期第1年投入自有资金200万元作为流动资金,流动资金在运营期末收回。
5.项目正常年份销售收入为2000万元(不含销项税额),正常年份经营成本为400万元(不含可抵扣的进项税),正常年份经营成本中可抵扣进项税额为30万元。
6.项目运营第1年产量为设计产量的85%,第2年及以后各年均达到设计产量,运营期第1年的销售收入、经营成本、经营成本中可抵扣的进项税均为正常年份的85%。
7.运营期第5年末投入自有资金120万元用于更新设备,该投资形成固定资产(含可抵扣的进项税20万元),固定资产使用年限为运营期后5年,残值率为5%,直线法折旧,固定资产余值在期末回收。运营期后5年的年销售收入、经营成本及经营成本中可抵扣进项税均提高10%。
8.项目增值税税率为13%,增值税附加税率为10%,企业所得税税率为25%。
9.运营期每年企业按10%提取法定盈余公积金,股东会约定按可供投资者分配利润30%比例提取应付投资者各方的股利,用于还款的资金从未分配利润中提取,剩余利润转入下一年。
问题:
(计算结果保留两位小数,金额单位:万元)
1.列式计算拟建项目建设期贷款利息,并测算建设期贷款利率(百分数,保留两位小数)。
2.列式计算拟建项目运营期第1年应还的本金、利息及总成本费用(不含税)。
3.列式计算运营期第1年可供分配利润、未分配利润及可转入下一年利润。
4.列式计算项目运营期第1年的偿债备付率?并据此说明是否满足还款要求?
5.列式计算运营期最后1年所得税后净现金流量,并利用该年的数据估算项目总投资收益率与资本金净利润率。
3 某承包商在一多层厂房工程施工中,拟定了三个可供选择的施工方案,专家组为此进行技术经济分析。对各方案的技术经济指标打分见题2-1表,并一致认为各技术经济指标重要程度为:F₁>F₃>F₅>F₄>F₂。

问题:
1.采用0-1评分法计算各技术经济指标的权重,将计算结果填入题2-2表中。

2.填写题2-3表,利用各方案功能得分的综合评分结果,选择最优方案。

3.设计方案确定后,招标人采用公开招标方式选择施工单位,委托具有工程造价咨询资质的机构编制该项目的招标文件和最高投标限价(最高投标限价600万元,其中暂列金额为50万元)。该招标文件规定,评标采用经评审的最低投标价法。A、B、C、D、E、F、G共7家企业通过了资格预审(其中D企业为D、D1企业组成的联合体),且均在投标截止日前提交了投标文件。
在招标投标及履行合同过程中发生了以下事件:
事件1:投标人A经研究决定参与该工程投标。经造价工程师估价,该工程估算成本为450万元(包括购买与编制投标文件的费用),其中材料费占60%。经研究有高、中、低三个报价方案,其利润率分别为估算成本(已考虑购买与编制投标文件的费用)的10%、7%、4%,根据过去类似工程的投标经验,相应的中标概率分别为0.3、0.6、0.9。购买与编制投标文件的费用为5万元。该工程业主在招标文件中明确规定采用固定总价合同。据估计,在施工过程中材料费可能平均上涨3%,其发生概率为0.4。A企业经测算评估后,最终选择了投低价标。
事件2:投标人D的投标报价为530万元,为增加竞争实力,投标时联合体成员变更为D、D1、D2企业组成。
事件3:最终投标人A中标,与发包人签订合同后,A企业又在外地中标了大型工程项目,遂选择将本项目全部工作转让给了H企业,H企业又将其中1/3工程量分包给了M企业。
(1)绘制事件1中投标人A投标决策树,比较三个方案的利润值,列式计算并说明A企业选择投低价标是否合理?
(2)说明事件2中投标人D的做法是否妥当?说明理由。
(3)说明事件3中,A、H企业做法是否正确?说明理由。
