简答题 案例分析
2025-10-28

I土木建筑工程
某实训中心工程,地下1层,地上3层,层高均为3.3m,建筑高度10.35m,室内外高差为0.450m,地下室外墙为钢筋混凝土墙,地下室内墙(混凝土墙除外)以及±0.000标高以上填充墙均为200mm厚加气混凝土砌块,墙体保温为内保温,门窗洞口上设钢筋混凝土过梁,过梁两端各伸出洞口边250mm,过梁高为180mm,过梁宽与墙同厚。除特别标明外,所有的楼板厚度均按180mm计。该工程的地下室平面图、首层平面图、剖面图、基础平面图等如题5-I-1图~题5-I-6图所示。
问题:
1.根据上述条件,按现行国家标准《房屋建筑与装饰工程工程量计算标准》GB/T50854—2024,列式计算该工程的挖基坑土方、回填方、平整场地、余方弃置、混凝土垫层及模板、筏形基础混凝土及模板、-0.030m标高下的钢筋混凝土墙工程量,并补充填写题5-I-1表中的单位与工程量。







2.某施工单位承担此工程土建部分的施工。依据技术方案与企业定额,拟定开挖工程量按设计图示基础(含垫层)尺寸,另加工作面宽度300mm、考虑土方放坡系数0.33,全部土方80%由机械开挖、20%由人工开挖,基底钎探工程量按基础垫层底面积计算。已知该施工单位相关企业的定额与基价见题5-I-2表,管理费与利润分别取人材机的12%、3%,不考虑风险。列式计算挖基坑土方的清单综合单价并填写完成题5-I-3表基础土方的综合单价分析表。


3.假定该工程分部分项工程费为185000.00元,安全生产措施费按分部分项工程费的4.5%计取,其他措施项目费为25000.00元,暂列金额为5万元,专业工程暂估价10万元,增值税税率按9%计取,按《建设工程工程量清单计价标准》GB/T50500—2024的要求,列式计算安全生产措施费、措施项目费、增值税,并在题5-I-4表“单位工程最高投标限价汇总表”中编制该单位工程最高投标限价。
(上述各问题中提及的各项费用均不包含增值税可抵扣进项税额,所有计算结果保留两位小数)

参考答案

暂无

答案解析

问题1:
1.挖基坑土方清单量=(24.6+0.1×2+0.4×2+0.1×2+0.3×2)×(15+0.25×2+0.4×2+0.1×2+0.3×2)×(4.05-0.45)=1625.18(m³)
2.基础回填方=基础土方量-室外地坪以下所有构件所占的体积
室外地坪下所有构件的体积包括:
(1)垫层体积=42.57(m³)
(2)筏板体积=229.50(m³)
(3)地下室外边线所形成的体积=24.8×15.5×(3.4-0.45)=1133.98(m³)
基础回填方=1625.18-(42.57+229.50+1133.98)=219.13(m³)
3.平整场地=24.8×15.5=384.40(m²)
4.余方弃置=1625.18-219.13=1406.05(m³)
5.现浇混凝土垫层清单量=(24.6+0.1×2+0.4×2+0.1×2)×(15+0.25×2+0.4×2+0.1×2)×0.1=42.57(m³)
6.垫层模板清单量=[(24.6+0.1×2+0.4×2+0.1×2)+(15+0.25×2+0.4×2+0.1×2)]×2×0.1=8.46(m²)
7.筏形基础混凝土清单量=(24.6+0.1×2+0.4×2)×(15+0.25×2+0.4×2)×0.55=229.50(m³)
8.筏形基础模板清单量=[(24.6+0.1×2+0.4×2)+(15+0.25×2+0.4×2)]×2×0.55=46.09(m²)
9.钢筋混凝土墙清单量包括:
外墙长度=[(24.6+0.1×2-0.25)+(15+0.25×2-0.25)]×2=79.6(m)
内墙长度=(1.65+1.65+0.25+0.9-0.1+0.9-0.15)×4=20.4(m)
外墙混凝土清单量=79.6×0.25×(3.4-0.03)=67.06(m³)
内墙混凝土清单量=20.4×0.2×(3.4-0.03)=13.75(m³)
扣除外墙内的框架柱=0.5×0.25×4=0.5(m³)
合计=67.06+13.75-0.5=80.31(m³)

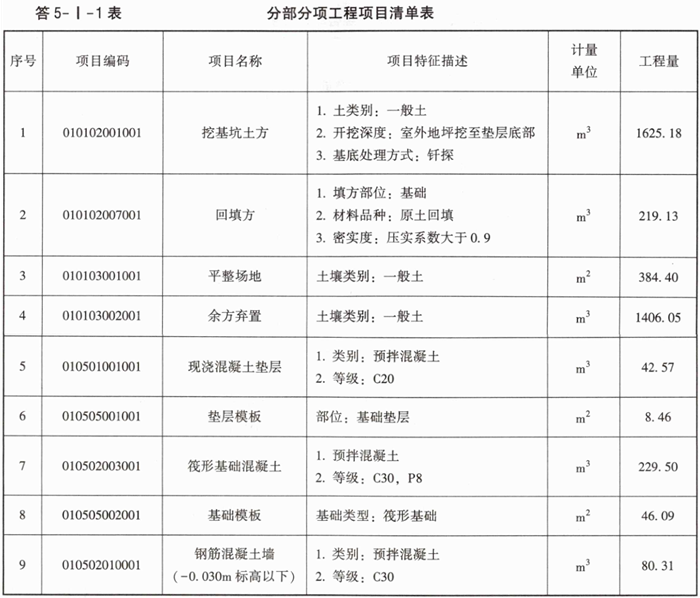

见答5-I-1表。

问题2:
定额挖土方量,即考虑工作面及放坡后的方案工程量=[25.8+0.3×2+0.33×(4.05-0.45)]×[16.5+0.3×2+0.33×(4.05-0.45)]×(4.05-0.45)+1/3×0.33²×(4.05-0.45)³=1818(m³)
其中:
机械土方量=1818×80%=1454.4(m³),人工土方量=1818×20%=363.6(m³)
基底钎探量=25.8×16.5=425.7(m²)
机械挖土综合单价=4544.94×(1+15%)/1000=5.23(元/m³)
人工挖土综合单价=417.6×(1+15%)/10=48.02(元/m³)
钎探综合单价=627.96×(1+15%)/100=7.22(元/m³)
挖基础土方清单综合单价=(1454.4×5.23+363.6×48.02+425.7×7.22)/1625.18=17.32(元/m³)

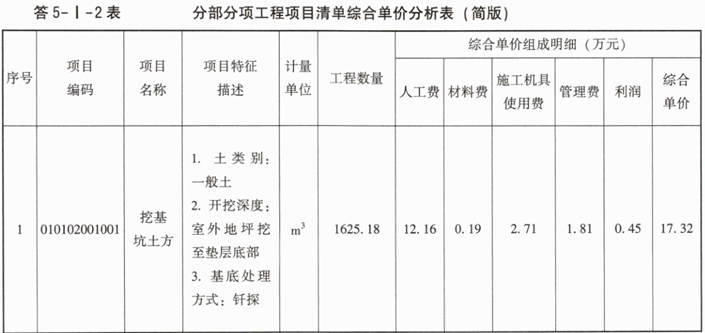

见答5-I-2表。

上表计算思路:
人工费=0.022373×417.60+0.000895×1520.64+0.002619×554.88=12.16(万元)
其中:
(363.6/1625.18)/10=0.022373
(1454.4/1625.18)/1000=0.000895
(425.7/1625.18)/100=0.002619
(1)材料费=0.002619×73.08=0.19(万元)
(2)机具使用费=0.000895×3024.30=2.71(万元)
(3)管理费=(12.16+0.19+2.71)×12%=1.81(万元)
(4)利润=(12.16+0.19+2.71)×3%=0.45(万元)
问题3:
1.安全生产措施费:185000×4.5%=8325.00(元)
2.措施项目费:25000+8325=33325.00(元)

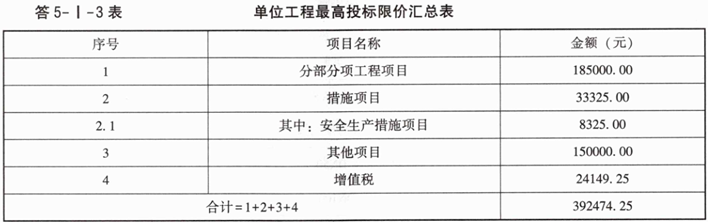

3.增值税:(185000+33325+50000)×9%=24149.25(元)见答5-I-3表。


你可能感兴趣的试题

1 Ⅱ管道和设备工程
管道工程有关背景资料如下:
1.某娱乐中心共两层,外墙厚度370mm。喷淋立管的中心线至墙壁的安装距离为250mm。该建筑的自动喷淋消防工程的平面图、系统图等如题5-Ⅱ-1图~题5-Ⅱ-3图所示。系统户外设有阀门井,内设消防水泵接合器,各层均设自动排气阀、丝扣自动泄水阀、信号蝶阀、水流指示器。



说明:
1.如图所示为某娱乐中心消防自动喷淋系统平面图、系统图和详图。管道系统工作压力为1.0MPa。图中平面尺寸均以“mm”计;标高以“m”计。
2.管道采用镀锌无缝钢管,管件采用碳钢成品螺纹管件,管道支架为现场制作安装。
3.消防水泵接合器为SQX100地下式安装,ZSJZ•F水流指示器DN100与管道采用法兰连接,消防专用信号蝶阀BWSX100,自动泄水阀DN50,ZP—88铜制自动排气阀,DN25等阀门与管道的连接均为螺纹连接。
4.DN25的水喷淋头为下垂式安装,距离顶部供水横支管的距离为0.3m。
5.消防自动喷淋管网安装完毕进行水压试验和水冲洗。
2.假设消防管网工程量如下:
管道DN10035m、DN5020m、DN3230m、DN2560m,消防水泵接合器2套,ZSJZ•F水流指示器为DN1002个,消防专用信号蝶阀2个,ZP—88铜制自动排气阀2个,丝扣自动泄水阀2个,喷淋头26个,管道支架120kg,水灭火控制装置调试2点。
3.消防管道工程相关分部分项工程量清单项目的统一编码见题5-Ⅱ-1表。
4.DN25水喷淋管道的相关定额见题5-Ⅱ-2表。


问题:
1.根据现行国家标准《通用安装工程工程量计算标准》GB/T50856—2024的规定,按照题5-Ⅱ-1图~题5-Ⅱ-3图所示内容,列式计算水喷淋消防管道的清单工程量。
2.根据背景资料2、3,以及题中规定的管道安装技术要求,编列出管道、管道支架、消防水泵接合器、水流指示器、阀门、水喷淋头以及自动喷淋系统调试的分部分项工程量清单,填入题5-Ⅱ-3表中。
3.根据现行国家标准《通用安装工程工程量计算标准》GB/T50856—2024、《建设工程工程量清单计价标准》GB/T50500—2024规定,按照背景资料4中的相关定额数据,列式计算DN25水喷淋管安装项目的综合单价。
4.厂区综合楼消防工程单位工程招标控制价中的分部分项工程费为216.70万元,中标人投标报价中的分部分项工程费为198.45万元。在施工过程中,发包人向承包人提出增加安装5套消防水泵接合器的工程变更,消防水泵接合器由承包方采购。合同约定:招标工程量清单中没有适用的类似项目,按照现行国家标准《建设工程工程量清单计价标准》GB/T50500—2024规定和消防工程的报价浮动率确定清单综合单价。经查当地工程造价管理机构发布的消防水泵接合器安装定额价目表为476.42元,其中人工费274.59元;消防水泵接合器安装定额未计价主要材料费为504元/套。列式计算消防水泵接合器安装项目的清单综合单价。
2 Ⅲ电气和自动化控制工程
工程背景资料如下:
1.某办公楼一层火灾自动报警系统工程如题5-Ⅲ-1图、题5-Ⅲ-2图所示。



说明:
1.管路均为焊接钢管SC20或SC15沿墙、顶板暗配,顶管敷设标高为4m。管内穿四根线的均采用SC20,管内穿2根线的均采用SC15。
2.管内穿4根线的有两种情形:一种是有两根DC24V电源线(ZR-BV-2.5mm²)和两根报警线(ZR-RVS-2×1.5mm²),在SC20焊接钢管内共管敷线;另一种是单独敷管布线的消火栓起泵管D,管内穿四根消火栓启泵线ZR-BV-1.5mm²,其中消火栓启泵管的水平长度为18m。
3.消防电话管单独敷管布线,管内穿消防电话线ZR-RVVP-2×1.0mm²,其中消防电话管的水平长度为35m。
4.控制模块和输入模块均安装在暗装开关盒内,两只输入模块之间距离为0.3m,两只控制模块之间的距离为1m,控制模块与配电箱AP1、AP2之间的连接管与连接线不计,配管配线工程量算至控制模块。
5.自动报警系统装置调试的点数按本图内容计算。
6.配管水平长度见括号内数字,单位为“m”。
2.火灾自动报警系统工程的相关定额、主材单价及损耗率见题5-Ⅲ-1表。

3.人工单价为100元/工日,管理费和利润分别按人工费的65%和35%计算。
4.相关分部分项工程量清单编码及项目名称见题5-Ⅲ-2表。

问题:
1.按照题5-Ⅲ-1图、题5-Ⅲ-2图及现行国家标准《通用安装工程工程量计算标准》GB/T50856—2024和《建设工程工程量清单计价标准》GB/T50500—2024的规定,列式计算配管、配线的工程量,并选用给定的统一项目编码,在题5-Ⅲ-3表中编制“分部分项工程项目清单计价表”。
2.根据题5-Ⅲ-1图、题5-Ⅲ-2图设计要求和上述相关定额,列式计算电气配管SC15的综合单价。
3 某企业拟在某城市新建某项目,拟建项目的可行性研究相关基础数据如下:
1.建设期1年,运营期10年。
2.项目固定资产投资为5611.60万元(含可抵扣的进项税额100万元)。其中,建设投资5500万元来源为自有资金与贷款,贷款额3000万元,自有资金与贷款在建设期内均衡投入,约定的还款方式为运营期前5年等额还本、利息照付方式。
3.建设投资全部形成固定资产。固定资产使用年限为10年,残值率为5%,直线法折旧。固定资产余值在期末回收。
4.项目运营期第1年投入自有资金200万元作为流动资金,流动资金在运营期末收回。
5.项目正常年份销售收入为2000万元(不含销项税额),正常年份经营成本为400万元(不含可抵扣的进项税),正常年份经营成本中可抵扣进项税额为30万元。
6.项目运营第1年产量为设计产量的85%,第2年及以后各年均达到设计产量,运营期第1年的销售收入、经营成本、经营成本中可抵扣的进项税均为正常年份的85%。
7.运营期第5年末投入自有资金120万元用于更新设备,该投资形成固定资产(含可抵扣的进项税20万元),固定资产使用年限为运营期后5年,残值率为5%,直线法折旧,固定资产余值在期末回收。运营期后5年的年销售收入、经营成本及经营成本中可抵扣进项税均提高10%。
8.项目增值税税率为13%,增值税附加税率为10%,企业所得税税率为25%。
9.运营期每年企业按10%提取法定盈余公积金,股东会约定按可供投资者分配利润30%比例提取应付投资者各方的股利,用于还款的资金从未分配利润中提取,剩余利润转入下一年。
问题:
(计算结果保留两位小数,金额单位:万元)
1.列式计算拟建项目建设期贷款利息,并测算建设期贷款利率(百分数,保留两位小数)。
2.列式计算拟建项目运营期第1年应还的本金、利息及总成本费用(不含税)。
3.列式计算运营期第1年可供分配利润、未分配利润及可转入下一年利润。
4.列式计算项目运营期第1年的偿债备付率?并据此说明是否满足还款要求?
5.列式计算运营期最后1年所得税后净现金流量,并利用该年的数据估算项目总投资收益率与资本金净利润率。
