简答题
案例分析
2025-10-28
I土木建筑工程
背景:
某办公楼项目已通过竣工验收,合同双方开始办理工程竣工结算事宜。竣工资料显示:该项目为办公楼工程,钢筋混凝土框架结构,梁板式筏形基础,建筑面积700m²,室外地坪标高-0.1m,地上3层,首层板顶结构标高为3.870m,其工程竣工图之基础平面图、剖面图、基础顶~3.870m柱平法配筋图、3.870m梁板配筋图如题5-I-1图~题5-I-4图所示。



图纸补充说明:
1.筏板底标高为-1.500m,基础梁底平板底;
2.筏板板厚为350mm;
3.筏板底垫层用C20素混凝土,厚度为100mm,每边向外扩100mm;
4.未标注的基础梁、框架梁、梁中线与轴线居中;
5.板B1厚度为120mm,板B2厚度为100mm,板B3厚度为130mm。
中标承建该工程的承包商投标时的建筑工程分部分项工程项目清单计价表如题5-I-1表所示。

问题:
1.根据背景中的竣工图及相关数据,按《房屋建筑与装饰工程工程量计算规范》GB/T50854—2024的计算规则,补充填写完成题5-I-2表中各分部分项工程清单的计算过程与结算工程量。现浇混凝土筏形基础钢筋按每立方米60kg计。(计算结果保留小数点后两位,钢筋工程保留小数点后三位)
2.中标承包商投标报价时的企业定额与预算基价见题5-I-3表,合同约定:梁板式筏形基础混凝土材料结算时按当地造价主管部门规定的造价信息指数进行调整。已知投标报价时当期商品混凝土材料的价格指数为110,施工结算时该混凝土价格指数为105。该分项工程管理费按人工费、机械费之和的20%计,利润按人工费、机械费之和的10%计,增值税税率9%。结算时,承包商造价工程师对筏形基础混凝土分项工程进行了人材机消耗量、费用及结算价款的全面分析,列式计算该筏形基础混凝土分项工程结算时人材机的消耗量,并补充填写完成题5-I-4表的相关内容。(计算结果保留两位小数)

3.招标文件规定:投标时钢筋工程按暂估单价3000元/t计,损耗率按2.5%计,实际施工时按双方确认的采购价格进行结算。已知结算时双方确认的钢筋价格为3500元/t,钢筋工程管理费和利润分别为人工费的30%和20%,结合问题2中的钢筋人、材、机消耗定额表,编制结算时钢筋工程综合单价分析表(题5-I-5表)。

4.竣工结算时,除问题2、问题3外,该项目其他分部分项费用与投标报价时一致,请根据问题1、问题2、问题3的计算结果及背景资料,按2024版清单计价标准,编制该项目建筑工程结算分部分项工程项目清单计价表(题5-I-6表)。

5.该项目建筑工程的安全生产措施费按分部分项工程项目费用中人机合计的5%计取,其他措施项目费用按分部分项项目费用中人机合计的25%计取,分部分项工程项目费用中的人工费、材料费、机具使用费比例分别为20%、50%、8%,招标时其他项目费用中暂列金额为10万元,施工过程中发生的索赔及新增工程费为5万元,增值税税率为9%。
利用前述问题的计算结果,列式计算竣工结算时安全生产措施费、措施项目费、增值税,并编制该项目建筑工程竣工结算汇总表(题5-I-7表)。

参考答案
暂无
答案解析
问题1:

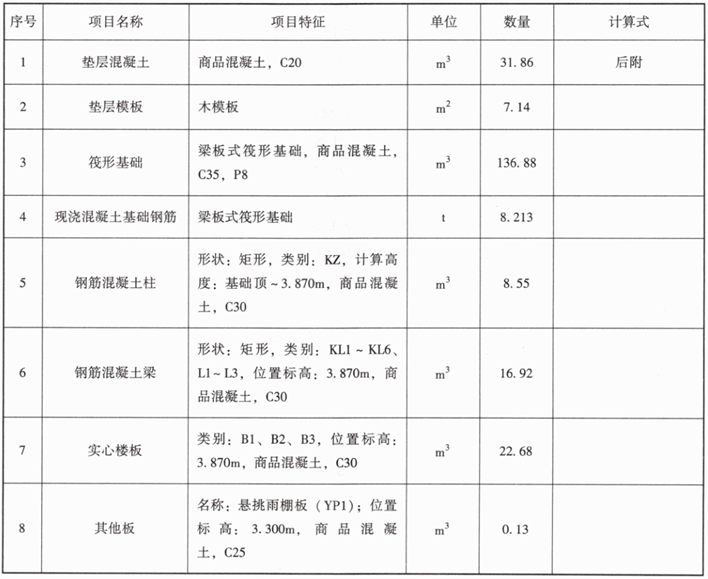

见答5-I-1表。
答5-1-1表分部分项工程清单量计算表

(1)垫层混凝土
(14.4+2+1.1+0.2)×(14.4+1.5+1.9+0.2)×0.1=31.86(m³)
(2)垫层模板
[(14.4+2+1.1+0.2)+(14.4+1.5+1.9+0.2)]×2×0.1=7.14(m²)
(3)梁板式筏形基础
底板=17.5×17.8×0.35=109.03(m³)
梁=0.6×(0.8-0.35)×17.5×2+0.65×(0.8-0.35)×17.5+0.6×(0.8-0.35)×(17.8-0.6×2-0.65)×2+0.65×(0.8-0.35)×(17.8-0.6×2-0.65)=27.85(m³)
合计:109.03+27.85=136.88(m³)
(4)现浇混凝土基础钢筋
136.88×60/1000=8.213(t)
(5)钢筋混凝土柱(KZ)
0.45×0.45×(3.87+0.7)×8+0.50×0.50×(3.87+0.7)×1=8.55(m³)
(6)钢筋混凝土梁(KL、L1、L2、L3)
KL1:(14.4+1.5+0.12×2-0.45×3)×0.24×0.57=2.023(m³)
KL2:(14.4+0.12×2-0.45×2-0.5)×0.24×0.6+1.5×0.24×0.57=2.112(m³)
KL3:(14.4+1.5+0.12×2-0.45×3)×0.24×0.57=2.023(m³)
KL4:(14.4-0.12×2-0.45)×0.24×0.57=1.876(m³)
或KL4:(14.4+0.33×2-0.45×3)×0.24×0.57=1.876(m³)
KL5:(14.4-0.12×2-0.5)×0.24×0.6=1.967(m³)
或KL5:(14.4+0.33×2-0.45×2-0.5)×0.24×0.6=1.967(m³)
KL6:(14.4-0.12×2-0.45)×0.24×0.57=1.876(m³)
KL小计:2.023+2.112+2.023+1.876+1.967+1.876=11.88(m³)
L1:(1.5+5.7-0.12×2)×0.24×0.57=0.952(m³)
L2:[(4.2+3-0.12×2)×0.24×0.55+1.5×0.24×0.57]×2=2.248(m³)
L3:(3.6-0.12×2)×0.24×0.57×4=1.839(m³)
合计:11.88+0.952+2.248+1.839=16.92(m³)
(7)实心楼板(B1、B2、B3)
B1:(2.7+1.7-0.24)×(5.7+1.5-0.12×2)×0.12+(3.6-0.24)×(7.2-0.24)×0.12×4=14.70(m³)
B2:(1.5-0.24)×(3.6-0.24)×0.1×4=1.693(m³)
B3:(7.2-0.24)×(7.2-0.24)×0.13=6.30(m³)
合计:
14.70+1.693+6.30-0.21×0.105×0.12×3-0.21×0.105×0.13×1-0.13×0.13×0.12×3-0.13×0.13×0.13×1=22.67(m³)
(8)其他板(悬挑雨棚板YP1)
1.5×0.9×0.1-0.21×0.225×0.1=0.13(m³)
问题2:
(1)筏板基础(含梁)人材机消耗量计算过程如下:
人工消耗量:136.88×8/10=109.50(工日)
C35,P8,混凝土消耗量:136.88×10.2/10=139.62(m³)
塑料薄膜消耗量:136.88×26/10=355.89(m²)
水消耗量:136.88×2/10=27.38(m³)
机械台班消耗量:136.88×0.6/10=8.21(台班)

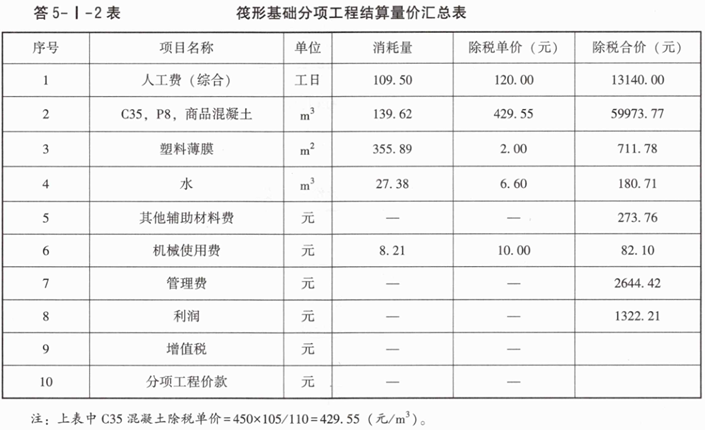

(2)见答5-I-2表。
问题3:

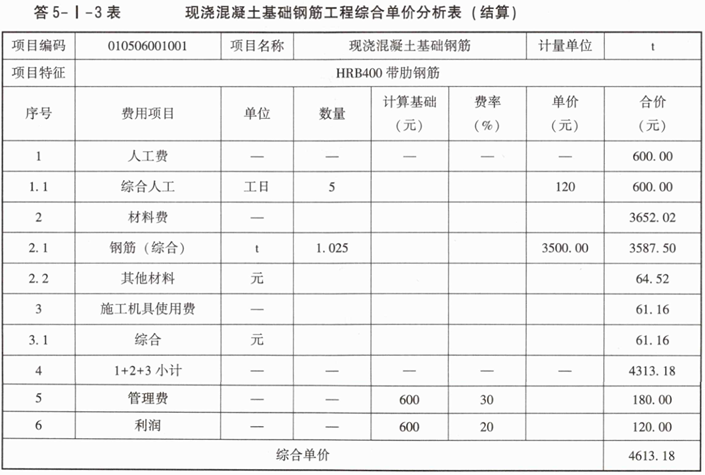

见答5-1-3表。
解题思路:单价中的材料费=3139.52+3500×1.025-3000×1.025=3652.02(元)
问题4:
见答5-I-4表。
上表中筏形基础综合单价解析:
思路一:(8×120+10.2×429.55+26×2+2×6.6+20+0.6×10)/10+(8×120+0.6×10)×(20%+10%)/10=572.24(元/m³)
思路二:593.10+1.02×429.55-1.02×450=572.44(元/m³)
问题5:

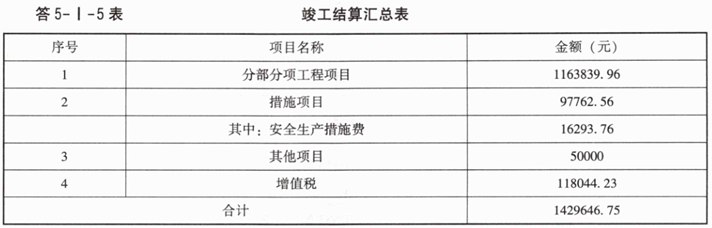

见答5-I-5表。

安全生产措施费:1163839.96×(20%+8%)×5%=16293.76(元)
其他措施项目费:1163839.96×(20%+8%)×25%=81468.80(元)
措施项目费用:16293.76+81468.80=97762.56(元)
增值税:(1163839.96+97762.56+50000)×9%=118044.23(元)
竣工结算合计:1163839.96+97762.56+50000.00+118044.23=1429646.75(元)
见答5-I-1表。
答5-1-1表分部分项工程清单量计算表

(1)垫层混凝土
(14.4+2+1.1+0.2)×(14.4+1.5+1.9+0.2)×0.1=31.86(m³)
(2)垫层模板
[(14.4+2+1.1+0.2)+(14.4+1.5+1.9+0.2)]×2×0.1=7.14(m²)
(3)梁板式筏形基础
底板=17.5×17.8×0.35=109.03(m³)
梁=0.6×(0.8-0.35)×17.5×2+0.65×(0.8-0.35)×17.5+0.6×(0.8-0.35)×(17.8-0.6×2-0.65)×2+0.65×(0.8-0.35)×(17.8-0.6×2-0.65)=27.85(m³)
合计:109.03+27.85=136.88(m³)
(4)现浇混凝土基础钢筋
136.88×60/1000=8.213(t)
(5)钢筋混凝土柱(KZ)
0.45×0.45×(3.87+0.7)×8+0.50×0.50×(3.87+0.7)×1=8.55(m³)
(6)钢筋混凝土梁(KL、L1、L2、L3)
KL1:(14.4+1.5+0.12×2-0.45×3)×0.24×0.57=2.023(m³)
KL2:(14.4+0.12×2-0.45×2-0.5)×0.24×0.6+1.5×0.24×0.57=2.112(m³)
KL3:(14.4+1.5+0.12×2-0.45×3)×0.24×0.57=2.023(m³)
KL4:(14.4-0.12×2-0.45)×0.24×0.57=1.876(m³)
或KL4:(14.4+0.33×2-0.45×3)×0.24×0.57=1.876(m³)
KL5:(14.4-0.12×2-0.5)×0.24×0.6=1.967(m³)
或KL5:(14.4+0.33×2-0.45×2-0.5)×0.24×0.6=1.967(m³)
KL6:(14.4-0.12×2-0.45)×0.24×0.57=1.876(m³)
KL小计:2.023+2.112+2.023+1.876+1.967+1.876=11.88(m³)
L1:(1.5+5.7-0.12×2)×0.24×0.57=0.952(m³)
L2:[(4.2+3-0.12×2)×0.24×0.55+1.5×0.24×0.57]×2=2.248(m³)
L3:(3.6-0.12×2)×0.24×0.57×4=1.839(m³)
合计:11.88+0.952+2.248+1.839=16.92(m³)
(7)实心楼板(B1、B2、B3)
B1:(2.7+1.7-0.24)×(5.7+1.5-0.12×2)×0.12+(3.6-0.24)×(7.2-0.24)×0.12×4=14.70(m³)
B2:(1.5-0.24)×(3.6-0.24)×0.1×4=1.693(m³)
B3:(7.2-0.24)×(7.2-0.24)×0.13=6.30(m³)
合计:
14.70+1.693+6.30-0.21×0.105×0.12×3-0.21×0.105×0.13×1-0.13×0.13×0.12×3-0.13×0.13×0.13×1=22.67(m³)
(8)其他板(悬挑雨棚板YP1)
1.5×0.9×0.1-0.21×0.225×0.1=0.13(m³)
问题2:
(1)筏板基础(含梁)人材机消耗量计算过程如下:
人工消耗量:136.88×8/10=109.50(工日)
C35,P8,混凝土消耗量:136.88×10.2/10=139.62(m³)
塑料薄膜消耗量:136.88×26/10=355.89(m²)
水消耗量:136.88×2/10=27.38(m³)
机械台班消耗量:136.88×0.6/10=8.21(台班)
(2)见答5-I-2表。
问题3:
见答5-1-3表。
解题思路:单价中的材料费=3139.52+3500×1.025-3000×1.025=3652.02(元)
问题4:

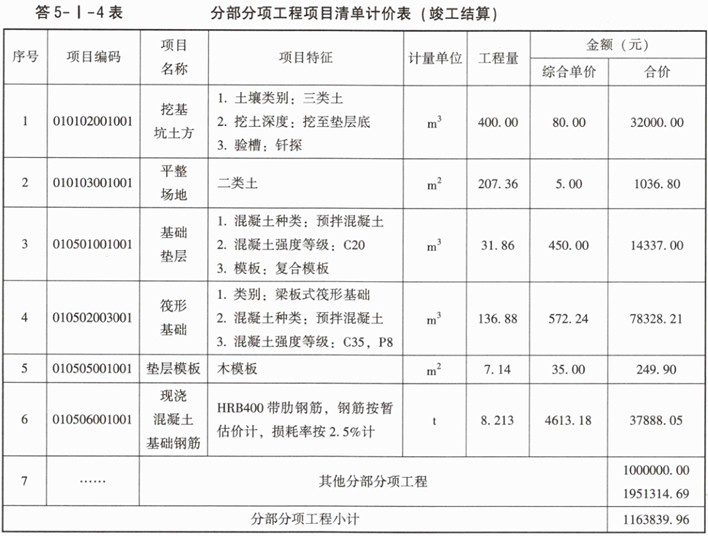

见答5-I-4表。
上表中筏形基础综合单价解析:
思路一:(8×120+10.2×429.55+26×2+2×6.6+20+0.6×10)/10+(8×120+0.6×10)×(20%+10%)/10=572.24(元/m³)
思路二:593.10+1.02×429.55-1.02×450=572.44(元/m³)
问题5:
见答5-I-5表。

安全生产措施费:1163839.96×(20%+8%)×5%=16293.76(元)
其他措施项目费:1163839.96×(20%+8%)×25%=81468.80(元)
措施项目费用:16293.76+81468.80=97762.56(元)
增值税:(1163839.96+97762.56+50000)×9%=118044.23(元)
竣工结算合计:1163839.96+97762.56+50000.00+118044.23=1429646.75(元)
