公路工程

简答题背景资料:某绕城高速公路需下穿城市建筑群,下穿长度1560m,穿越砂卵石地层,存在少量地下水,最大埋深18m。设计要求采用盾构法施工。
施工过程中发生以下事件:
事件一:项目部根据现场周边环境、地质情况和设计要求,结合开挖面平衡压力,选用了密闭式盾构机。

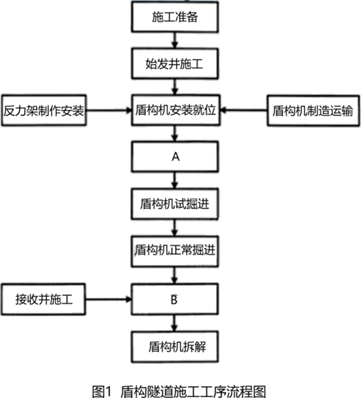

事件二:根据盾构法施工特点,施工单位编制了盾构隧道施工工序流程图如图1所示。

事件三:项目部在盾构始发前制定了始发措施,部分措施如下:
①盾构始发前应验算盾构反力架及其支撑的刚度与强度,反力架应牢固支撑在始发基座上。
②盾构反力架整体倾斜度应与盾构基座的安装坡度一致。
③加固盾构工作井端头地基,使其承载力满足始发要求,
④洞门围护结构拆除后,盾构刀盘应离开开挖面。
⑤盾构始发时,负环脱出盾尾后,应立即对管片纵向进行加固
事件四:项目部编制的施工进度安排如下:始发井施工6个月;盾构机制造、运输、安装等9个月;盾构试掘进长度和接收段掘进长度分别为80m,月进尺40m;正常掘进月进尺180m。盾构制造与始发井施工同步。
问题:
1.根据背景资料和事件一,项目部应选用哪种密闭式盾构机?该类型盾构机仓口出渣输送应采用哪种方式?
2.写出图1中A、B工序的名称。
3.逐条判断事件三中的措施是否正确,若不正确,写出正确措施。
4.根据背景资料和事件四,计算单洞完成施工的工期(单位:月,计算结果保留1位小数)。

参考答案:暂无进入在线模考
1.【解析】
(1)土压平衡盾构适用于冲积黏土、洪积黏土、砂质土、砂砾、卵石等土层及其互层。
(2)泥水平衡盾构适用于冲洪积相的砂砾、砂、粉质黏土、黏土层或多水互层的土层,有涌水工作面不稳定的土层,上部有河川、湖沼、海洋等水压高、水量大的地层。


【答案】
(1)土压平衡盾构或土压式。
(2)螺旋运输机
2.
A:盾构始发B:盾构接收
3.
①不正确:反力架应牢固支撑在始发井结构上。

②正确
③正确
④不正确:洞门围护结构拆除后,盾构刀盘应及时靠紧开挖面。

⑤不正确:盾构始发时,负环脱出盾尾后,应立即对管片环向进行加固。
4.
工期应为:9+(80×2÷40)+(1560-80 × 2)÷180=20.8(月)

你可能感兴趣的试题

1下列关于土质路堑施工工艺流程的顺序正确的是()。

A.测量放样→场地清理→开挖→装运→整修碾压→验收
B.场地清理→开挖→测量放样→装运→整修碾压→验收
C.测量放样→场地清理→开挖→整修碾压→装运→验收
D.测量放样→场地清理→装运→开挖→整修碾压→验收

2关于雨期路基施工的说法,错误的是()。

A.每一填筑层表面应做成2%~4%单向路拱横坡
B.雨期路堑宜分层开挖,每挖一层均应设置纵横排水坡及临时排水沟
C.开挖路堑,当挖至路床顶面以上300~500mm时应停止开挖
D.雨期开挖岩石路基,炮眼宜水平设置

3热拌沥青碎石基层的配合比设计应采用()设计方法。

A.击实试验
B.针入度试验
C.马歇尔试验
D.抗压强度试验
