某高速铁路站前工程第2标段包括路基、桥梁和隧道。部分工程情况如下:1号隧道为单洞双线隧道,长度1395m,地质主要为石灰岩,洞身有一条长45m断层破碎带,地下水丰富。隧道围岩级别、长度及坡度如图1所示,计划工期为28个月。

施工过程中发生以下事件:
事件1:项目经理部根据以往施工经验,确定的1号隧道进度指标为:Ⅲ级围岩100~130m/月,Ⅳ围岩70~95m/月,Ⅴ级围岩45~60m/月,断层破碎带10~15m/月。施工准备和洞口工程施工期3个月;二次衬砌、无砟轨道和水沟电缆槽等工程在隧道开挖贯通后3个月内全部完成。1号隧道进、出口地形地貌、交通、弃渣等施工条件基本相同。

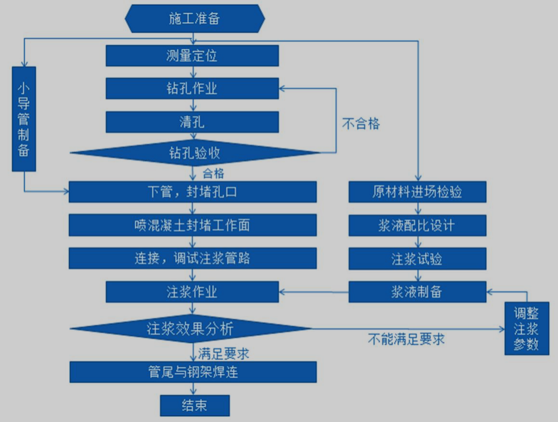

事件2:项目经理部为保证施工安全,1号隧道穿过断层破碎带时,采用超前小导管注浆支护方案。超前小导管注浆工艺流程如图2所示。
事件3:1号隧道DK26+000~DK26+010段开挖完成后,开挖面出现多处渗水点,渗水量较大,施工队采用径向注浆进行了止水,随后进行了锚喷支护作业。监理工程师检查时发现该段拱部初期支护面仍有3处渗水点,要求项目经理部在防水板施工前必须对渗水点进行处理。


【问题】
1.根据背景资料和事件1,应如何安排1号隧道施工作业面?说明理由。
2.针对事件2,写出图2中M、N、P所代表的工序名称。
3.针对事件3,写出初期支护面渗水处理的技术措施。


参考答案

暂无

答案解析

1.根据背景资料和事件1,1号隧道施工作业面应从出口向进口方向一个掘进工作面掘进。
理由:一个掘进工作面最快的施工工期=3+3+(550+560)/130+(70+60)/95+(50+60)/60+45/15=20.74月。
一个掘进工作面最慢的施工工期=3+3+(550+560)/100+(70+60)/70+(50+60)/45+45/10=25.90月。
由于该隧道所处的地质地下水丰富,采用上坡掘进,顺坡排水方式,可以节省排水施工费,另外最慢的施工工期也没有超过计划工期28个月,因此从节约成本的角度来说,采用一个掘进工作面可以节约成本。

2.图2中M、N、P所代表的工序名称分别为:
M代表“清孔”;N代表“小导管安装”;P代表“注浆管路连接调试”。


3.事件3中,初期支护面渗水处理的技术措施是钻孔注浆和埋管引排。

你可能感兴趣的试题

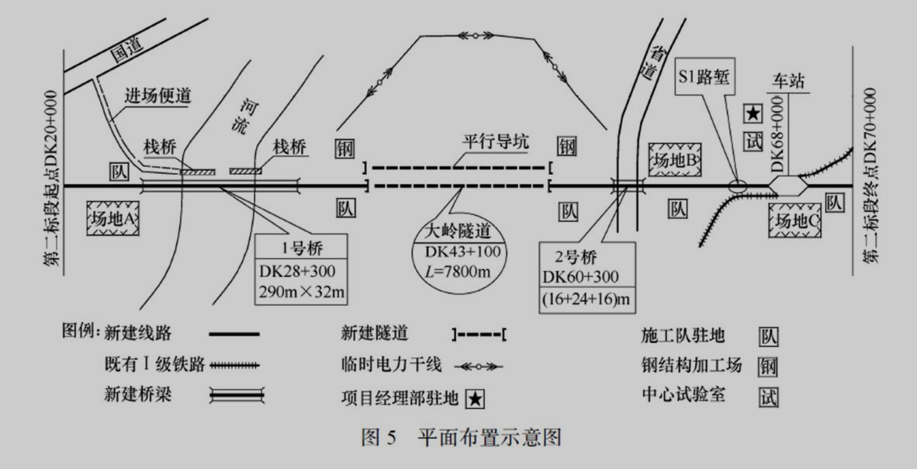

2 五)背景资料
某新建双线Ⅰ级铁路站前工程某标段工程情况如图5所示。
该标段工程主要内容包括:路基土石方60×104m3。
双线桥两座,其中1号桥墩高3~10m,上部结构为多跨简支T梁(跨径为32m);2号桥为(16+24+16)m框架桥。
双线隧道一座(大岭隧道),隧道设置一座平行导坑,平行导坑与正洞的线间距为30m,每600m设置一处横通道。
轨道为有砟道床和无缝线路,每条长钢轨长度为500m,由距离200km的某铁路局厂焊基地运输至该标段的铺轨基地。新建铁路在既有车站与既有线接轨。

本标段总工期为36个月,其中隧道工期计划为24个月。
图5中S1段为石方路堑。该石方路堑高度为3~5m,距离既有线15m,需要爆破施工。场地A、场地B和场地C三处场地均为荒地,地形平坦,场地开阔,地基承载力较高。
大岭隧道采用钻爆法施工。施工单位制定了进口出口及利用平行导坑施工正洞的方案。施工期间隧道通风分三个阶段实施,第一阶段在洞口段100m内采取自然通风,随着隧道掘进的进行,第二、第三阶段分别采用不同的机械通风方式。
施工单位制定了初步的铺轨和T形梁施工方案:计划在场地B或场地C处设置一处铺轨基地.同时将T形梁预制场设在铺轨基地内;
T形梁采用铁路架桥机架设;轨道采用机械铺轨,然后换铺长钢轨方法施工。该方案在开工前经专家组评审认定铺架工期目标不能实现,原因是隧道施工实际工期需要30个月,因此制约着铺轨和T形梁架设。

【问题】
1.指出图5平面布置示意图中除铺轨基地和梁场之外的大型临时工程。
2.给出S1路堑应采用的爆破方法。
3.根据背景资料,请选择一个合理的场地作为铺轨基地,并说明理由。
4.给出大岭隧道第二、第三阶段的通风方式。
5.根据背景资料,为满足铺架工期目标,请调整T形梁施工方案,并说明理由。
