全部题库 / 铁路工程 / 试题详情
简答题 铁路工程
2025-08-14

(一)背景资料
某新建双线铁路,设计行车时速160km,其中某段路基8.5km,设计填挖平衡,大部分填筑高度3~5m,挖方段坡度不大,山体除表层外,部分为中风化砂岩,部分弱风化,沿线两侧有少量村庄,无重要建筑物,最大挖深12m。填筑区有两段各长500m的软弱地基,软弱层厚最大处为2m,其余为种植土。线路地形纵断面示意图如下图所示。

【问题】
1.该段路基地基处理需要采取哪些措施?
2.简述该段路基工程的施工技术方案。
3.简述该段挖方安全施工的控制重点。
4.简述该段路基施工质量的控制重点。

参考答案

暂无

答案解析

1.该段路基地基处理措施有:
两段各长500m的软弱地基,采取换填A、B组填料处理,其余地基在挖沟排水后采用推土机推除松软表土,然后采用压路机反复碾压处理。

2.该段路基工程的施工技术方案是:路堑表层采用推土机破土,然后分层开挖,采取潜孔钻钻爆和预裂爆破方法,路基填筑采取分层平起法填筑。以挖掘机为主进行装土、自卸车运土、推土机摊平、压路机碾压,路堤填筑前软弱地基采取换填处理,其他地段采取推表后碾压处理,路基基床采用A、B组填料分层填筑,压路机碾压,基床质量控制采用压实系数、地基系数、动态变形模量等指标检测控制。

3. 该段路基安全施工控制重点有:
(1)挖方路堑钻爆施工;
(2)高边坡防护施工;
(3)土方运输和装、卸车作业;
(4)高路堤两侧边缘处碾压。

4. 该段路基施工质量控制重点有:
(1)软弱地基的换填质量控制;
(2)路堑边坡稳定性、平顺性控制;
(3)钻爆时岩块粒径控制;
(4)过渡段填筑质量控制。

你可能感兴趣的试题

1 (二)背景资料
某新建高速铁路工程,包含一座特大桥。该桥长3180m,其中有一联预应力混凝土连续箱梁,桥跨为(60+100+60)m,其余为桥跨32m预制后张箱梁;墩高为20~45m。
施工过程中,发生以下事件:
事件一:特大桥高墩采用翻模施工,翻模系统由三节模板组成,施工流程为:基础顶面清理→X→第一、二、三节钢筋绑扎→Y→第一、二、三节混凝土浇筑及养护→第四、五节钢筋绑扎→Z→第四、五节混凝土浇筑及养护→进行下一循环施工。
事件二:连续箱梁采用挂篮法施工,挂篮现场组拼完成后,项目经理部质检人员检查了挂篮安装质量,只进行了静载试验,预压值为最大施工荷载的1.1倍,准备投入使用。
事件三:技术人员编制的连续箱梁预应力张拉技术交底资料显示:纵向预应力筋张拉应在梁段混凝土强度达到设计值的90%、弹性模量达到设计值的95%后进行,且必须保证张拉时混凝土的龄期不小于4d。
事件四:技术人员编制的运架箱梁技术交底资料显示:运梁车起步及运行时应缓慢平稳,当运梁车接近架桥机时应降速至2km/h,之后方可喂梁;梁体达到设计平面位置后,应先落在千斤顶临时支点上,调整支点高程和反力,满足要求后方可撤除千斤顶;临时支点千斤顶拆除前,遇有紧急情况时,需经项目技术负责人同意,架桥机方可过孔继续架梁。

【问题】
1.写出事件一中X、Y、Z代表的工序名称。
2.针对事件二中的不妥之处,写出正确做法。
3.针对事件三中的不妥之处,写出正确做法。
4.针对事件四中的不妥之处,写出正确做法。

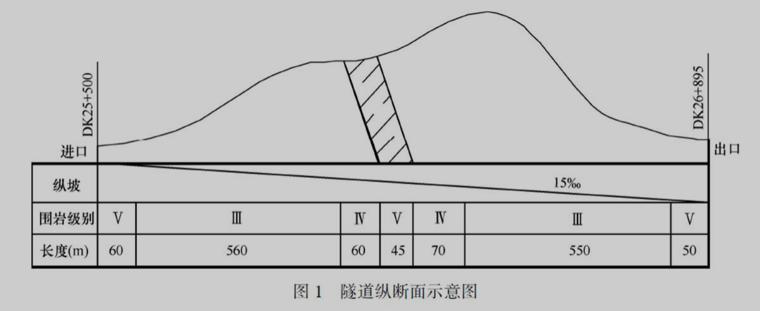

2 某高速铁路站前工程第2标段包括路基、桥梁和隧道。部分工程情况如下:1号隧道为单洞双线隧道,长度1395m,地质主要为石灰岩,洞身有一条长45m断层破碎带,地下水丰富。隧道围岩级别、长度及坡度如图1所示,计划工期为28个月。

施工过程中发生以下事件:
事件1:项目经理部根据以往施工经验,确定的1号隧道进度指标为:Ⅲ级围岩100~130m/月,Ⅳ围岩70~95m/月,Ⅴ级围岩45~60m/月,断层破碎带10~15m/月。施工准备和洞口工程施工期3个月;二次衬砌、无砟轨道和水沟电缆槽等工程在隧道开挖贯通后3个月内全部完成。1号隧道进、出口地形地貌、交通、弃渣等施工条件基本相同。

事件2:项目经理部为保证施工安全,1号隧道穿过断层破碎带时,采用超前小导管注浆支护方案。超前小导管注浆工艺流程如图2所示。
事件3:1号隧道DK26+000~DK26+010段开挖完成后,开挖面出现多处渗水点,渗水量较大,施工队采用径向注浆进行了止水,随后进行了锚喷支护作业。监理工程师检查时发现该段拱部初期支护面仍有3处渗水点,要求项目经理部在防水板施工前必须对渗水点进行处理。

【问题】
1.根据背景资料和事件1,应如何安排1号隧道施工作业面?说明理由。
2.针对事件2,写出图2中M、N、P所代表的工序名称。
3.针对事件3,写出初期支护面渗水处理的技术措施。
