公路工程

简答题【背景资料】
某公路工程项目,根据设计要求,基层采用无机结合料稳定基层,并采用中心站集中拌合法施工,施工中的部分施工方法是:
(1)集中拌合时,土块的尺寸选择不小于15mm的土块进行均匀拌合。
(2)拌合好的混合料利用大吨位的翻斗车运输到施工现场。
(3)混合料采用沥青混凝土摊铺机进行摊铺。
(4)混合料先用三轮压路机跟在摊铺机后及时进行碾压后,又用两轮压路机继续碾压密实。
(5)混合料在施工中的温度控制在5℃以下。
(6)混合料的养护是在每一段碾压完成后并经压实度检查合格后进行。
【问题】
 1.该工程的施工方法中有何不妥之处?请指出,并改正。
 2.对无机结合料基层养护的一般规定有哪些?
 3.绘出中心站集中拌合法的施工工艺流程图。

参考答案:暂无进入在线模考
 1.该工程施工方法中的不妥之处如下:
(1)不妥之处:集中拌合时,土块的尺寸选择不小于15mm的土块。
正确做法:在集中拌合时,土块应粉碎,最大尺寸不得大于15mm。
(2)不妥之处:混合料先用三轮压路机跟在摊铺机后及时进行碾压后,又用两轮压路机继续碾压密实。
正确做法:宜先用轻型两轮压路机跟在摊铺机后及时进行碾压,后用重型振动压路机、三轮压路机或轮胎压路机继续碾压密实。
(3)不妥之处:混合料在施_7-中的温度控制在5℃以下。
正确做法:施工宜在春末和气温较高的季节组织施工,施工期的日最低气温应在5℃以上。
 2.无机结合料基层养护的一般规定:
(1)无机结合料稳定材料层碾压完成并经压实度检查合格后,应及时养护。
(2)无机结合料稳定材料的养护期宜不少于7d,养护期宜延长至上层结构开始施工的前2d。
(3)养护可采取洒水养护、薄膜覆盖养护、土工布覆盖养护、铺设湿砂养护、草帘覆盖养护、洒铺乳化沥青养护等方式,宜结合工程实际情况选择适宜的方式。
(4)养护期间应封闭交通,除洒水车和小型通勤车辆外严禁其他车辆通行。
(5)无机结合稳定材料层过冬时应采取必要的保护措施。
(6)根据结构层位的不同和施工工序的要求,应择机进行层间处理。

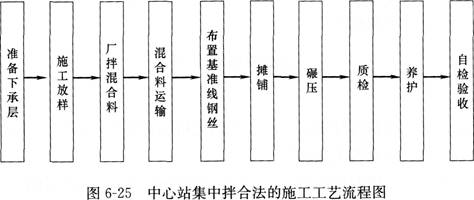

 3.中心站集中拌合法的施工工艺流程,如图6-25所示。

你可能感兴趣的试题

1【背景资料】
某采用工程量清单计价的基础工程,土方开挖清单工程量为24000m3,综合单价为45元/m3,措施费、规费和税金合计20万元。招标文件中有关结算条款如下:(1)基础工程土方开挖完成后可进行结算;(2)非施工单位原因引起的工程量增减,变动范围10%以内时执行原综合单价,工程量增加超过10%以外的部分,综合单价调整系数为0.9;(3)发生工程量增减时,相应的措施费、规费和税金合计按投标清单计价表中的费用比例计算;(4)由建设单位原因造成施工单位人员窝工补偿为50元/工日,设备闲置补偿为200元/台班。
工程实施过程中发生如下事件:
事件1:合同谈判时,建设单位认为基础工程远离市中心且施工危险性小,要求施工单位减少合同价款中的安全文明施工费。
事件2:原有基础土方开挖完成、尚未开始下道工序时,建设单位要求增加部分基础工程以满足上部结构调整的需要。经设计变更,新增土方开挖工程量4000m3,开挖条件和要求与原设计完全相同。施工单位按照总监理工程师的变更指令完成了新增基础的土方开挖工程。
事件3:由于事件2的影响,造成施工单位部分专业工种人员窝工3000工日,设备闲置200台班。人员窝工与设备闲置得到项目监理机构的确认后,施工单位提交了人员窝工损失、设备闲置损失及施工管理费增加的索赔报告。
【问题】
 1.事件1中,建设单位的要求是否合理?说明理由。
 2.事件2中,新增基础土方开挖工程的工程费用是多少?写出分析计算过程。相应的措施费、规费和税金合计是多少(措施费、规费和税金合计占分部分项工程费的20%)?
 3.逐项指出事件3中施工单位提出的索赔是否成立?说明理由。项目监理机构应批准的索赔费用是多少?
 4.基础土方开挖完成后,应纳入结算的费用项目有哪些?结算的费用是多少(涉及金额的,以万元为单位,保留3位小数)?

3【背景资料】
某高速公路全长50km,路面面层为三层式沥青混凝土结构。施工企业为公路交通大型企业专业施工队伍,设施精良。为保证工程施工质量,防止沥青路面施工中沥青混合料摊铺时发生离析、沥青混凝土路面压实度达不到要求和平整度及接缝达不到要求,施工单位在施工准备、沥青混合料的拌合、运输、摊铺、压实、接缝的处理等方面,做了如下工作:
(1)选用经试验合格的石料进行备料,严格对下承层进行清扫,并在开工前进行试验段铺筑。
(2)沥青混合料的拌合站设置试验层,对沥青混合料及原材料及时进行检验,拌合中严格控制集料加热温度和混合料的出厂温度。
(3)根据拌合站的产量、运距合理安排运输车辆,确保运输过程中混合料的质量。
(4)设置两台自动调节摊铺厚度及找平装置的高精度沥青混凝土摊铺机梯进式施工,严格控制相邻两机的间距,以保证接缝的相关要求。
(5)压路机采用2台双轮双振压路机及两台16t胶轮压路机组成,严格控制碾压温度及碾压重叠宽度。
(6)纵缝采用热接缝,梯进式摊铺,后摊铺部分完成,立即骑缝碾压,以除缝迹,并对接缝作了严格控制。
【问题】
1.若出厂的混合料出现白花料,请问在混合料拌合中可能存在什么问题?
2.混合料的运输中应注意的主要问题是什么?
3.沥青混合料摊铺过程中,为什么应对摊铺温度随时检查并做好记录?
4.沥青混凝土路面的碾压过程中,除了应严格控制碾压温度和碾压重叠宽度外,还应注意哪些问题?
5.请简述横接缝的处理方法。
