简答题【背景资料】

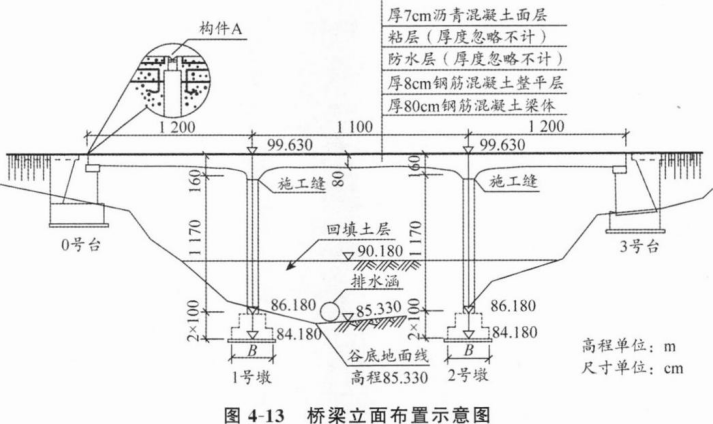

某公司承建一座桥梁工程。该桥跨越山区季节性流水沟谷,上部结构为三跨式钢筋混凝土结构,重力式U型桥台,基础均采用扩大基础;桥面铺装自下而上为厚8cm钢筋混凝土整平层+防水层+粘层+厚7cm沥青混凝土面层;桥面设计高程为99.630m。桥梁立面布置如图4—13所示。

项目部编制的施工方案有如下内容:
(1)根据该桥结构特点,施工时,在墩柱与上部结构衔接处(即梁底曲面变弯处)设置施工缝。
(2)上部结构采用碗扣式钢管满堂支架施工方案。根据现场地形特点及施工便道布置情况,采用杂土对沟谷一次性进行回填,回填后经整平碾压,场地高程为90.180m,并在其上进行支架搭设施工,支架立柱放置于20cm×20cm楞木上。支架搭设完成后采用土袋进行堆载预压。
支架搭设完成后,项目部立即按施工方案要求的预压荷载对支架采用土袋进行堆载预压,期间遇较长时间大雨,场地积水。项目部对支架预压情况进行连续监测,数据显示各点的沉降量均超过规范规定,导致预压失败。此后,项目部采取了相应整改措施,并严格按规范规定重新开展支架施工与预压工作。
【问题】
1.写出图4—13中构件A的名称。
2.根据图4—13判断,按桥梁结构特点,该桥梁属于哪种类型?简述该类型桥梁的主要受力特点。
3.施工方案(1)中,在浇筑桥梁上部结构时,施工缝应如何处理?
4.根据施工方案(2),列式计算桥梁上部结构施工图应搭设满堂支架的最大高度;根据计算结果,该支架施工方案是否需要组织专家论证?说明理由。
5.项目部应采取哪些措施才能顺利地使支架预压成功?
某公司承建一座桥梁工程。该桥跨越山区季节性流水沟谷,上部结构为三跨式钢筋混凝土结构,重力式U型桥台,基础均采用扩大基础;桥面铺装自下而上为厚8cm钢筋混凝土整平层+防水层+粘层+厚7cm沥青混凝土面层;桥面设计高程为99.630m。桥梁立面布置如图4—13所示。

项目部编制的施工方案有如下内容:
(1)根据该桥结构特点,施工时,在墩柱与上部结构衔接处(即梁底曲面变弯处)设置施工缝。
(2)上部结构采用碗扣式钢管满堂支架施工方案。根据现场地形特点及施工便道布置情况,采用杂土对沟谷一次性进行回填,回填后经整平碾压,场地高程为90.180m,并在其上进行支架搭设施工,支架立柱放置于20cm×20cm楞木上。支架搭设完成后采用土袋进行堆载预压。
支架搭设完成后,项目部立即按施工方案要求的预压荷载对支架采用土袋进行堆载预压,期间遇较长时间大雨,场地积水。项目部对支架预压情况进行连续监测,数据显示各点的沉降量均超过规范规定,导致预压失败。此后,项目部采取了相应整改措施,并严格按规范规定重新开展支架施工与预压工作。
【问题】
1.写出图4—13中构件A的名称。
2.根据图4—13判断,按桥梁结构特点,该桥梁属于哪种类型?简述该类型桥梁的主要受力特点。
3.施工方案(1)中,在浇筑桥梁上部结构时,施工缝应如何处理?
4.根据施工方案(2),列式计算桥梁上部结构施工图应搭设满堂支架的最大高度;根据计算结果,该支架施工方案是否需要组织专家论证?说明理由。
5.项目部应采取哪些措施才能顺利地使支架预压成功?
参考答案:暂无进入在线模考
1.构件A为伸缩装置(伸缩缝)。
2.(1)该桥梁属于刚 构(架)桥。
(2)该类型桥梁的主要受力特点:刚构(架)桥的主要承重结构是梁或板和立柱整体结合在一起的刚构(架)结构。梁和柱的连接处具有很大的刚性,在竖向荷载作用下,梁部主要受弯,而在柱脚处也具有水平反力。
3.施工缝的处理方法有:
(1)混凝土表面的光滑表层、松弱层应予以凿除。
(2)经凿毛处理后的混凝土面,应采用洁净水冲洗干净。
(3)重要部位及有抗震要求的混凝土结构或钢筋稀疏的钢筋混凝土结构,宜在施工缝处补插适量的锚固钢筋;有抗渗要求的混凝土,其施工缝宜做成凹形、凸形或设置止水带;施工缝为斜面时宜浇筑或凿成台阶状。
4.(1)满堂支架的最大高度=99.63—0.07一0.08一0.8—90.18=8.5(m)。
(2)该支架施工方案需要组织专家论证。
理由:支架搭设高度为8.5m。根据相关规定,搭设高度5ITl及以上的混凝土模板支撑工程,属于危险性较大的分部分项工程;搭设高度8m及以上的混凝土模板支撑工程需要组织专家论证。
5.支架预压成功应采取的措施:
(1)提高场地基础(地基)承载力,可采用换填及混凝土垫层硬化等处理措施。
(2)在场地四周设置排水沟等排水设施,确保场地排水畅通,不得积水。
(3)进行支架基础预压。
(4)加载材料应有防水(雨)措施,防止被水浸泡后引起加载重量变化(或超重)。
2.(1)该桥梁属于刚 构(架)桥。
(2)该类型桥梁的主要受力特点:刚构(架)桥的主要承重结构是梁或板和立柱整体结合在一起的刚构(架)结构。梁和柱的连接处具有很大的刚性,在竖向荷载作用下,梁部主要受弯,而在柱脚处也具有水平反力。
3.施工缝的处理方法有:
(1)混凝土表面的光滑表层、松弱层应予以凿除。
(2)经凿毛处理后的混凝土面,应采用洁净水冲洗干净。
(3)重要部位及有抗震要求的混凝土结构或钢筋稀疏的钢筋混凝土结构,宜在施工缝处补插适量的锚固钢筋;有抗渗要求的混凝土,其施工缝宜做成凹形、凸形或设置止水带;施工缝为斜面时宜浇筑或凿成台阶状。
4.(1)满堂支架的最大高度=99.63—0.07一0.08一0.8—90.18=8.5(m)。
(2)该支架施工方案需要组织专家论证。
理由:支架搭设高度为8.5m。根据相关规定,搭设高度5ITl及以上的混凝土模板支撑工程,属于危险性较大的分部分项工程;搭设高度8m及以上的混凝土模板支撑工程需要组织专家论证。
5.支架预压成功应采取的措施:
(1)提高场地基础(地基)承载力,可采用换填及混凝土垫层硬化等处理措施。
(2)在场地四周设置排水沟等排水设施,确保场地排水畅通,不得积水。
(3)进行支架基础预压。
(4)加载材料应有防水(雨)措施,防止被水浸泡后引起加载重量变化(或超重)。
你可能感兴趣的试题
最新试题
某高速公路双向六车道分离式隧道,左洞长825m,起讫桩号为ZK16+435~ZK17+260,右洞长840m,起讫桩号为
类型:简答题2026-05-09
某双向四车道一级公路运营10年后,水泥混凝土面板破损严重,拟进行改建,设计方案为:对旧水泥混凝土路面采用碎石化法处理,然
类型:简答题2026-05-09
某施工单位承建了一段二级公路的路基工程,路基宽度12m,其中设计有1250m的填石路堤,其横断面设计示意图如图1所示。
类型:简答题2026-05-09
某二级公路隧道起讫桩号为K8+300~K8+720,双向两车道,隧道围岩级别主要为Ⅴ级,围岩岩性为强风化炭质千枚岩,隧道
类型:简答题2026-05-09
某施工单位承建一项分离式双向四车道高速公路山岭隧道工程,其起讫桩号为K19+720~K21+450,全长1730m,隧道
类型:简答题2026-05-09
下列锁脚锚杆施工技术要求,说法不正确的是()。
类型:多选题2026-05-09
下列设计变更的情形中,属于较大设计变更的有()。
类型:多选题2026-05-09
关于挖孔桩施工,下列说法正确的有()。
类型:多选题2026-05-09
隧道现场监控量测项目中拱脚下沉的测验工具一般采用()。
类型:多选题2026-05-09
石灰稳定土基层施工时,应对消石灰技术指标()进行检测,满足相关要求。
类型:多选题2026-05-09
正式开工前先做好路基临时排水。雨期路堤填筑工艺按“四区段八流程”组织,采用振动压路机压实。填料利用挖方土作填料,选用砂类土和重粘土等,做到随挖随填及时压实。雨期路堑施工分层开挖,每挖一层均应设置纵横排水坡,使水排放畅通,土质路堑应连续挖至设计标高并压实,并在两侧挖好排水沟。问题:(1)表中的A、B、C应该是什么机具或材料(2)指出路堤填筑的错误做法。说明理由。(3)路堤填筑“四区段”是指哪四个区段(4)指出路堑开挖的错误做法。说明理由。
