公路工程

简答题【背景资料】

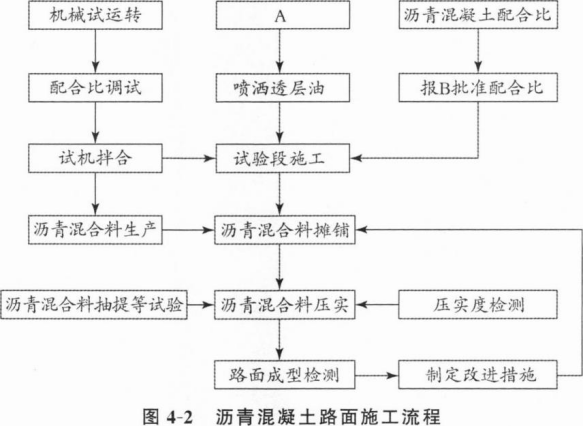

某施工单位承接了一段高速公路沥青混凝土路面施工,施工工艺流程如图4—2所示。

根据设计要求,需要在沥青混凝土路面的级配碎石基层上浇洒透层沥青,在中底面层上喷洒粘层沥青。施工中发生了如下事件:
事件一:施工单位首先针对沥青路面施工编制了施工组织设计。
事件二:工程准备阶段,项目部根据路面工程量、施工进度计划、施工条件、现有机械的技术状况选择了施工机械。
事件三:在施工透层沥青时,工地现场连续3d下起了大雨,第4d上午当雨量变小后,项目部决定开始浇洒透层沥青,并在下午随即摊铺上层。
事件四:在施工过程中,施工单位为保证施工质量设置了以下质量控制点:基层强度、高程的检查与控制;沥青混凝土材料的检查与试验;集料的级配、沥青混凝土配合比设计和试验;路面施工机械设备配置与组合;沥青混凝土摊铺厚度控制和摊铺中的离析控制;沥青混凝土的接缝施工。
【问题】
1.写出图4—2中A和B的名称。
2.说明在沥青混凝土路面的级配碎石基层上浇洒透层沥青及中底面层上喷洒粘层沥青的作用。
3.针对事件二,列举沥青路面施工的施工机械配置。
4.事件三中,施工是否正确?如不正确,指出问题所在。
5.针对事件四,请补充其他的沥青混凝土路面施工质量控制点。

参考答案:暂无进入在线模考
1.A:路缘石安装;B:监理工程师。
2.(1)透层的作用:为使沥青面层与基层结合良好,在基层上浇洒乳化沥青、煤沥青或液体沥青而形成的透人基层表面的薄层。
(2)粘层的作用:使上下层沥青结构层或沥青结构层与结构物(或水泥混凝土路面)完全粘结成一个整体。
3.(1)沥青混凝土搅拌设备的配置:高等级公路一般选用生产量高的强制间歇式沥青混凝土搅拌设备。
(2)沥青混凝土摊铺机的配置:每台摊铺机的摊铺宽度不宜超过7.5m,摊铺机参数包括结构参数和运行参数。
(3)沥青路面压实机械的配置:光轮压路机、轮胎压路机和双轮双振压路机。
4.(1)施工不正确。
(2)原因如下:
1)如遇大风或要下雨时,不能喷洒透层油。案例中,雨量变小就喷洒透层油是不正确的。
2)透层油喷洒后应待充分渗透,一般不少于24h后才能摊铺上层。案例中喷洒透层油后下午随即摊铺上层是不正确的。
5.沥青混凝土路面施工质量控制点还有平整度的控制、沥青混凝土拌合设备及计量装置校验、沥青混凝土的拌合、运输及摊铺温度控制。

你可能感兴趣的试题
