简答题 案例分析
2025-03-16

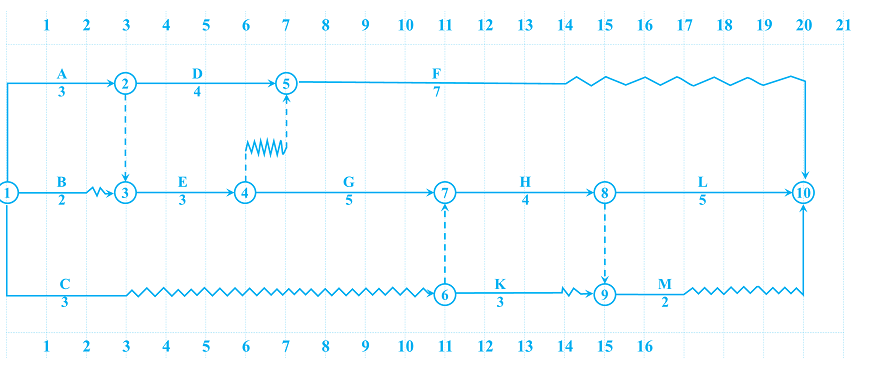

【背景资料】

某公司中标的一项设备安装工程的双代号时标网络计划如下图所示,计划工期20个月,其持续时间和预算费用见下表。工程进行到第14月,工作F完成了6个月的工作量,工作H完成了2个月的工作量,工作K已经完成工作量。

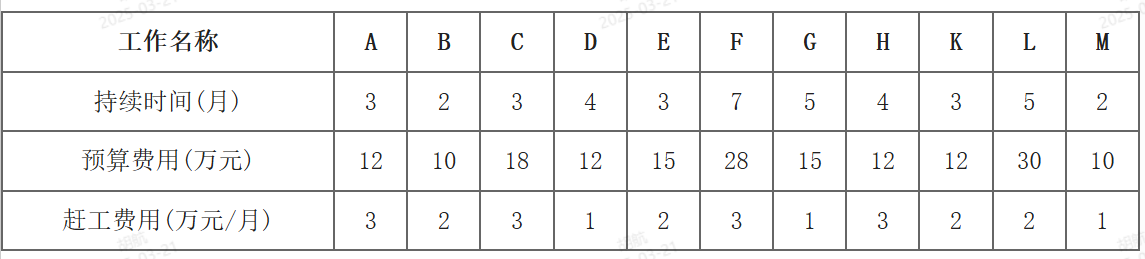

持续时间、预算费用表

【问题】
 1.在双代号时标网络计划上绘制第14月的实际进度的前锋线,并计算累计完成投资额。
 2.如果后续工作按原计划进行,试分析F、H、K三项工作对计划工期产生了什么影响。

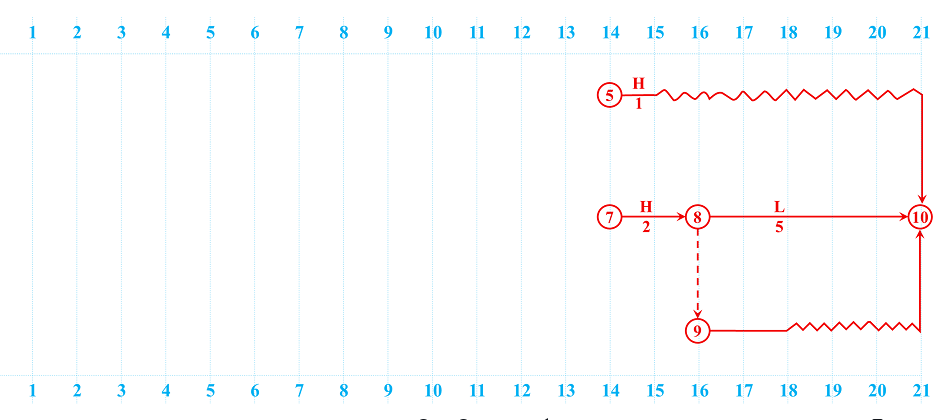

 3.重新绘制第14月至完工的时标网络计划。
 4.如果要求原工期保持不变,选择压缩对象时宜考虑哪些因素,第14月后需压缩哪项工作?

参考答案

暂无

答案解析

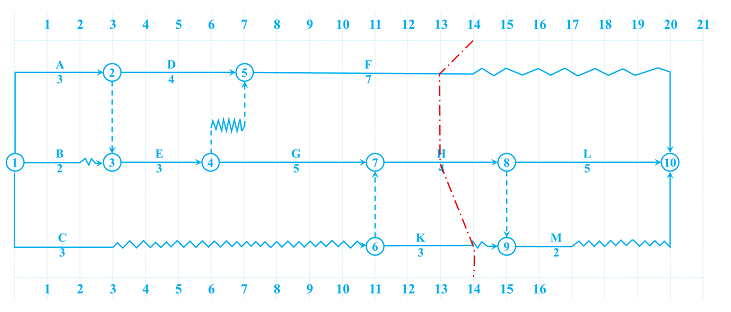

 1.(1)第14月检查时的工程实际进度前锋线如图所示

(2)累计完成的投资额=12+10+18+12+15+15+28×6/7+12×1/2+12=124(万元)
 2.工作F、H均未完成计划:
①工作F延误了1个月,由于该工作有6个月的总时差,故对工期不会造成影响。
②工作H也拖延1个月,但由于这项工作为关键工作,故将使项目工期拖延1个月。
工作K可按计划完成,对工期无影响。
 3.第14月至完工的时标网络计划如下图所示。

 4.(1)选择压缩对象时宜考虑下列因素:
1)缩短持续时间对质量和安全影响不大的工作;
2)有充足备用资源的工作;
3)缩短持续时间所需增加的费用最少的工作。
(2)如果要使工期保持20个月不变,在第14月检查之后,应立即组织压缩工作H或工作L的持续时间。因为工作L允许压缩,且费率增加较低,可将其工作持续时间压缩1个月。

你可能感兴趣的试题

2 【背景资料】
某建设项目,业主委托了监理单位,并与承包商签订了施工总承包合同。总承包合同约定的部分内容如下:
施工合同工期为240天,采用单价合同,土方工程综合单价为40元/m³,分项工程实际工程量超过工程量清单数量10%以上时调整单价,调整系数为0.85;人工单价为80元/工日,人工窝工费补偿标准为40元/工日;工作E、H使用同一台租赁设备,租赁费为1200元/工日;工作F、I使用同一台自备设备,使用费800元/工日,其中折旧费为80元/工日;工作K为专业性工程,允许分包。
总承包商提交并经监理单位审批的施工进度计划如下图所示(单位:天)。

施工过程中发生了如下事件:
事件一:工作A为土方开挖工程,开挖中发现地质条件与勘察报告不相符。经补充勘察后调整了基础设计标高。使土方开挖量由60000m³增加至69000m³。采取赶工措施后原计划工作持续时间未受影响。
事件二:工作E完成后,由于业主进行设计变更,致使工作H延期20天开工、工作I延期15天开工,两项工作均按计划工作持续时间完成,总计人员窝工86工日。其他工作未受影响。总承包商向业主提出工期索赔和费用索赔。
事件三:工作K分包时,分包商向业主提交资质审查资料。为保证施工质量,总承包商根据以往经验,将工作K原设计尺寸扩大,分包商按承包商要求实施后,向业主申报了增加的工程量并提出相应费用补偿要求。
【问题】
 1.总承包商提交的施工进度计划的计算工期为多少天?该进度计划能否满足合同工期的要求?该进度计划中的关键工作有哪些?
 2.针对事件一,补充勘察并调整设计标高后,业主应签认的土方开挖费用为多少元?
 3.针对事件二,总承包商是否可向业主提出工期索赔要求?说明理由。列式计算总承包商可向业主提出的费用索赔额。
 4.针对事件三,分包商的做法有何不妥?写出正确做法。
 5.事件一、二、三发生后,该项目的实际工期为多少天?
