【背景资料】

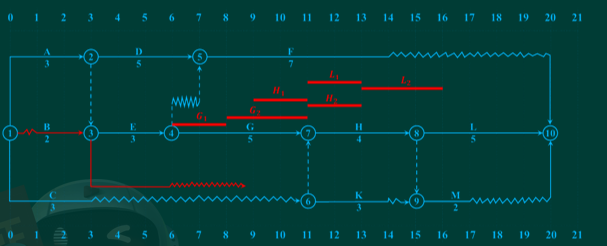

某工程项目合同工期为20个月,建设单位委托某监理公司承担施工阶段监理任务。经总监理工程师审核批准的施工进度计划如下图所示,假定各项工作均匀速施工。

【问题】
1.若工作B、C、H要由一个专业施工队顺序施工,在不改变复原施工进度计划总工期和工作工艺关系的前提下,若按最早开始时间考虑且施工队工作间断时间最短,如何安排最合理?此时工作间断时间为多少?
2.由于建设单位负责的施工现场拆迁工作未能按时完成,总监理工程师口头指令承包单位开工日期推迟4个月,工期相应顺延4个月,鉴于工程未开工,因延期开工给承包单位造成的损失不予补偿。指出总监理工程师做法的不妥之处,写出正确做法。
3.推迟4个月开工后,工作G开始时经检查此前施工进度正常。建设单位要求仍按原竣工日期完工,承包单位提出如下赶工方案:将G、H、L三项工作均分成两个施工段组织流水施工。G、H、L三项工作流水施工的工期为多少?此时实际竣工日期能否满足要求?

参考答案
暂无
答案解析
1.(1)如果不改变原施工进度计划总工期和工作工艺关系,工作B在第1月末开始,第3月末结束;工作C在第3月末开始,第6月末结束;工作H开始时间不变。这样安排B、C、H三项工作最合理。
(2)此时B、C、H三项工作的专业施工队最少的工作间断时间为5个月。
2.(1)不妥之处一:由于建设单位负责的施工现场拆迁工作未能按时完成,总监理工程师口头指令承包单位开工日期推迟。
正确做法:总监理工程师应以书面形式通知承包单位,推迟开工日期并相应顺延工期。
(2)不妥之处二:由于建设单位负责的施工现场拆迁工作未能按时完成,工期顺延后,鉴于工程未开工,因延期开工给承包单位造成的损失不予补偿。
正确做法:应补偿承包单位因延期开工造成的损失。

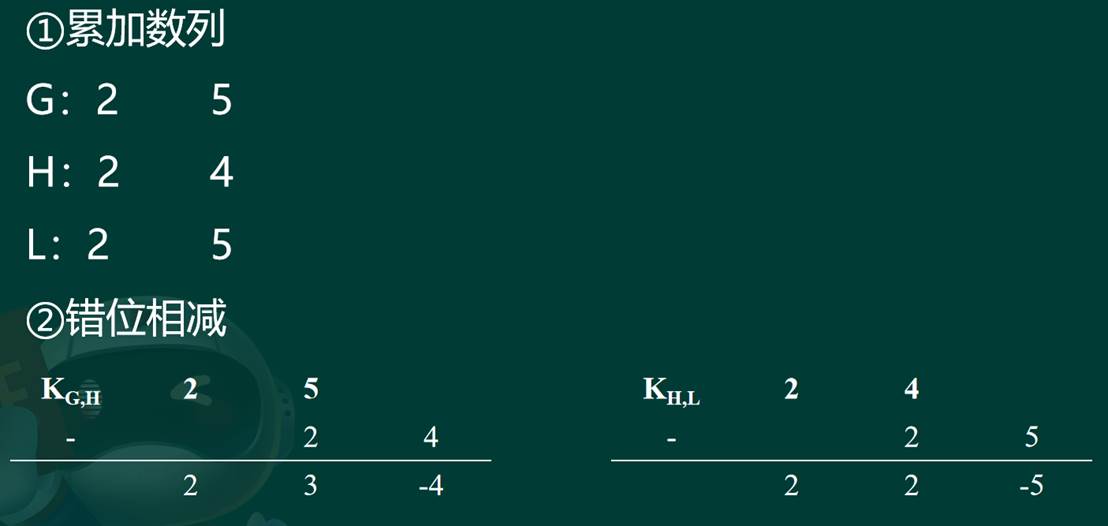

3.(1)根据题意可知,该流水施工安排为非节奏流水施工,应根据大差法计算步距,再计算工期。

③取大差。得到KG,H=3,KH,L=2
④流水施工的工期
=(3+2)+(2+3)+0-0
=10(月)
即G、H、L三项工作流水施工的工期为10个月。
(2)此时工程总工期为4+6+10=20(月),可以满足原竣工日期要求。
(分析过程如下)

(2)此时B、C、H三项工作的专业施工队最少的工作间断时间为5个月。
2.(1)不妥之处一:由于建设单位负责的施工现场拆迁工作未能按时完成,总监理工程师口头指令承包单位开工日期推迟。
正确做法:总监理工程师应以书面形式通知承包单位,推迟开工日期并相应顺延工期。
(2)不妥之处二:由于建设单位负责的施工现场拆迁工作未能按时完成,工期顺延后,鉴于工程未开工,因延期开工给承包单位造成的损失不予补偿。
正确做法:应补偿承包单位因延期开工造成的损失。
3.(1)根据题意可知,该流水施工安排为非节奏流水施工,应根据大差法计算步距,再计算工期。

③取大差。得到KG,H=3,KH,L=2
④流水施工的工期
=(3+2)+(2+3)+0-0
=10(月)
即G、H、L三项工作流水施工的工期为10个月。
(2)此时工程总工期为4+6+10=20(月),可以满足原竣工日期要求。
(分析过程如下)
