建筑工程管理与实务
某新建办公楼工程,地下二层,地上二十层,框架剪力墙结构,建筑高度87m。

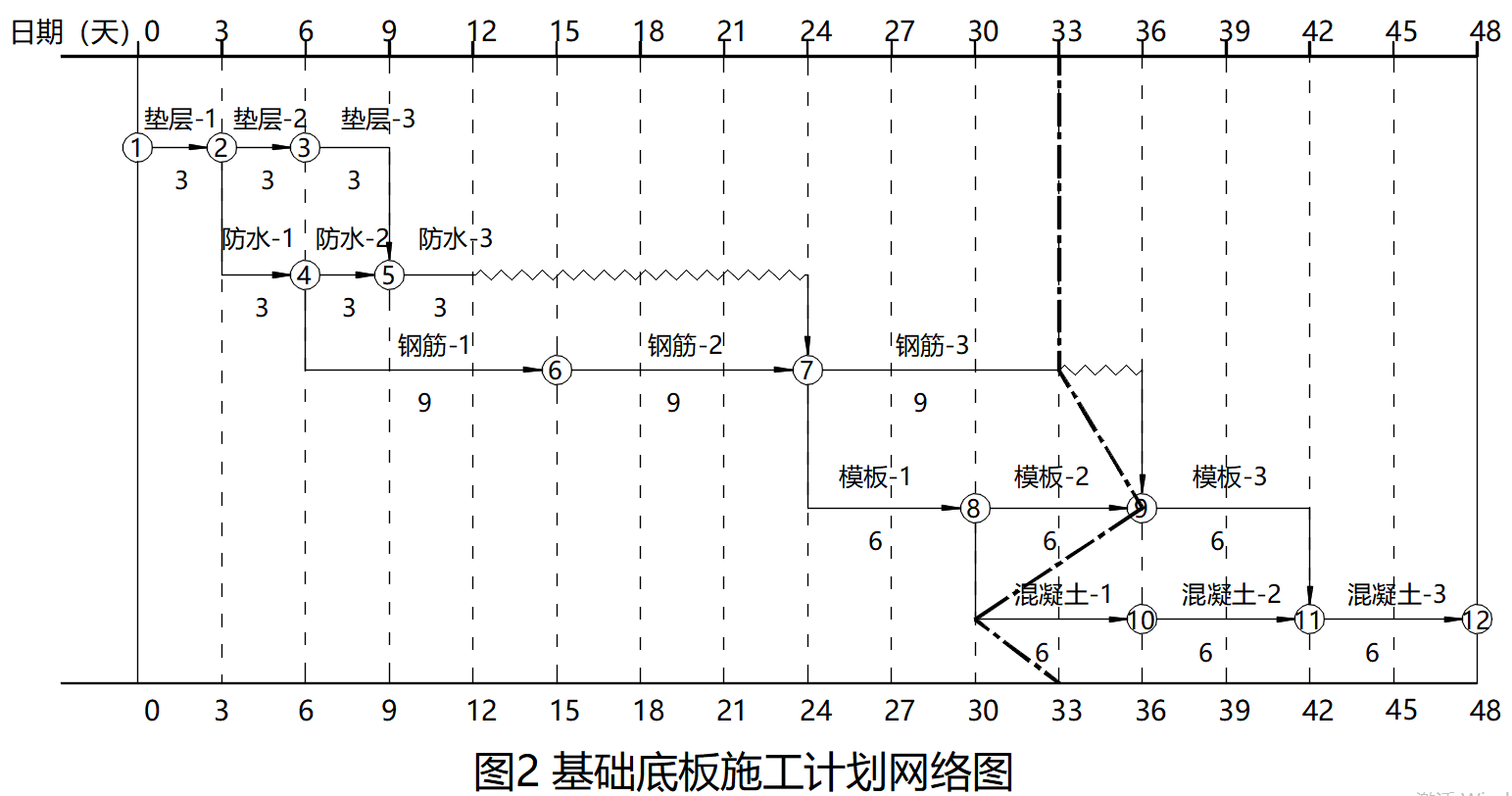

建设单位通过公开招标选定了施工总承包单位并签订了工程施工合同,基坑深7.6m,基础底板施工计划网络图(见图2):

基坑施工前,基坑支护专业施工单位编制了基坑支护专项方案,履行相关审批签字手续后,组织包括总承包单位技术负责人在内的5名专家对该专项方案进行专家论证,总监理工程师提出专家论证组织不妥,要求整改。
项目部在施工至第33天时,对施工进度进行了检查,实际施工进度如网络图中实际进度前锋线所示,对进度有延误的工作采取了改进措施。
项目部对装饰装修工程门窗子分部进行过程验收中,检查了塑料门窗安装等各分项工程并验收合格;检查了外窗气密性能等有关安全和功能检测项目合格报告,观感质量符合要求。
【问题】
1、指出基坑支护专项方案论证的不妥之处,应参加专家论证会的单位还有哪些?
2、指出网络图中各施工工作的流水节拍,如采用成倍节拍流水施工,计算各施工工作专业队数量。
3、进度计划监测检查方法还有哪些?写出第33天的实际进度检查结果。
4、门窗子分部工程中还包括哪些分项工程?门窗工程有关安全和功能检测的项目还有哪些?
1-1、不妥之处一:基坑支护专业施工单位组织召开专家论证会。(应由施工总承包单位组织)
不妥之处二:总承包单位技术负责人作为专家参加专家论证会。(本项目的参建各方的人员不得以专家的身份参加专家论证)
1-2、还应当参加论证的单位有:建设单位、监理单位、施工单位以及勘察、设计单位。
【第2问】
2-1、垫层、防水、钢筋、模板和混凝土等工序,其流水节拍分别为3天、3天、9天、6天、6天。
2-2、如果组织成倍流水节拍,上述五个工序各组织工作队数量为1、1、3、2、2,合计9个工作队进行施工。
【第3问】
3-1、进度计划监测方法还有:横道计划比较法,网络计划法,S形曲线法,香蕉形曲线比较等。
3-2、钢筋-3进度正常。模板-2进度提前3天。混凝土-1进度延误3天。
【第4问】
4-1、门窗子分部工程的分项工程还包括:木门窗安装,金属门窗安装,特种门安装,门窗玻璃安装。
4-2、门窗工程的安全和功能检测项目还有:水密性能和抗风压性能。
你可能感兴趣的试题
A.有比较法
B.因素分析法
C.差额分析法
D.分部分项成本分析
最新试题
【背景资料】 某开发商投资兴建办公楼工程,建筑面积9600m²,地下1层,地上8层,现浇钢筋混凝土框架结构。经公开招标投
【背景资料】 某施工单位承建城中村改造工程,建筑面积65000m²,钢筋混凝土结构。工程计价采用工程量清单计价模式,与建
【背景资料】 沿海地区某群体住宅工程,包含整体地下室、8栋住宅楼、1栋物业配套楼以及小区公共区域园林绿化等,业态丰富、体
【背景资料】 某新建住宅楼,框剪结构,地下2层,地上18层,建筑面积2.5万m²。甲公司总承包施工。 结构施工阶段,施工
【背景资料】 某房屋建筑工程,建筑面积28400m²,地下2层,地上8层,钢筋混凝土框架结构。根据《建设工程施工合同(示
【背景资料】 某企业新建办公楼工程,地下1层,地上16层,建筑高度55m,地下建筑面积3000m²,总建筑面积21000
【背景资料】 某新建住宅工程,建筑面积1.5万m²,地下2层,地上11层。钢筋混凝土剪力墙结构,室内填充墙体采用蒸压加气
【背景资料】 某新建保障性住房工程,总建筑面积4.8万m²,由2栋12层住宅楼及地下车库组成,基础采用钢筋混凝土灌注桩基
【背景资料】 某住宅工程,建筑面积21600m²,基坑开挖深度6.5m,地下2层,地上12层,筏板基础,现浇钢筋混凝土框
【背景资料】 某建筑施工单位在新建办公楼工程项目开工前,按《建筑施工组织设计规范》GB/T 50502—2009规定的单
