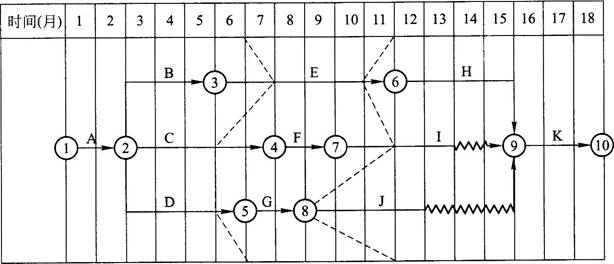

由于该工程施工工艺的要求,实际工作中工作C、工作H和工作J需共用一台特殊履带吊装起重机械,为此需要对初始网络计划作调整。
工作G完成后,由于建设单位变更施工图纸,使工作I停工待图2个月。但建设单位要求仍按原合同工期完工,施工单位向建设单位索赔I工作赶工费用3万元(已知工作I赶工费每月1.5万元)。
问题:
1.绘出调整后的网络进度计划图。
2.如果各项工作均按最早时间安排,起重机械在现场闲置时间为多久?并说明理由。
3.为减少机械闲置,工作C应如何安排?并说明理由。
4.施工单位向建设单位索赔赶工费3万元是否成立?并说明理由。

2.起重机械在现场闲置2个月。
理由:
(1)如果各项工作均按最早时间开始,工作C最早完成时间为5月末,工作H最早开始时间为7月末(即8月初),则工作C与工作H之间机械闲置2个月;
(2)工作H的最早完成时间是12月,工作J最早开始时间为第12个月,则工作H与工作J之间机械不闲置;
所以,该起重吊装机械在现场共闲置2个月。
3.为了减少机械闲置时间,工作C的开始时间滞后2个月开始。
理由:工作C与工作H之间机械闲置2个月;工作H与工作J之间机械不闲置,故把工作C开始时间滞后2个月,则机械可连续使用,无闲置时间。
4.施工单位向建设单位索赔赶工费3万元不成立。
工作I总时差为6个月,停工待图2个月后开始施工,仍不影响总工期,工作I不需要赶工也能按原合同工期完工,故施工单位关于I工作赶工费3万元的索赔不成立。
你可能感兴趣的试题
最新试题
【背景资料】 某开发商投资兴建办公楼工程,建筑面积9600m²,地下1层,地上8层,现浇钢筋混凝土框架结构。经公开招标投
【背景资料】 某施工单位承建城中村改造工程,建筑面积65000m²,钢筋混凝土结构。工程计价采用工程量清单计价模式,与建
【背景资料】 沿海地区某群体住宅工程,包含整体地下室、8栋住宅楼、1栋物业配套楼以及小区公共区域园林绿化等,业态丰富、体
【背景资料】 某新建住宅楼,框剪结构,地下2层,地上18层,建筑面积2.5万m²。甲公司总承包施工。 结构施工阶段,施工
【背景资料】 某房屋建筑工程,建筑面积28400m²,地下2层,地上8层,钢筋混凝土框架结构。根据《建设工程施工合同(示
【背景资料】 某企业新建办公楼工程,地下1层,地上16层,建筑高度55m,地下建筑面积3000m²,总建筑面积21000
【背景资料】 某新建住宅工程,建筑面积1.5万m²,地下2层,地上11层。钢筋混凝土剪力墙结构,室内填充墙体采用蒸压加气
【背景资料】 某新建保障性住房工程,总建筑面积4.8万m²,由2栋12层住宅楼及地下车库组成,基础采用钢筋混凝土灌注桩基
【背景资料】 某住宅工程,建筑面积21600m²,基坑开挖深度6.5m,地下2层,地上12层,筏板基础,现浇钢筋混凝土框
【背景资料】 某建筑施工单位在新建办公楼工程项目开工前,按《建筑施工组织设计规范》GB/T 50502—2009规定的单
