简答题 港口与航道工程
2024-08-05

背景资料
某沿海有掩护高桩码头,由42个排架构成,总长度为320m,宽度为25.1m。桩基采用钢管桩,钢管桩直径为Φ1400mm。桩基处上层土质为淤泥质黏土,下层土密实砂土作为持力层。预制靠船构件上端长1.4m,下端长1.0m,高2.0m,平行码头前沿方向宽1.2m,见图1。
施工单位跟建设单位按照《水运工程工程量清单计价规范》的计价规则,签订了施工总承包合同。合同中已标价工程量清单显示清单子目单价如下:靠船构件预制:480元/m³,桩基预制:4230元/t,水上打直桩:2660元/根;水上打斜桩:3350元/根。
开工前,项目部将本码头施工工序划分为:桩基施工、制安靠船构件、现浇下横梁、制安纵梁、现浇上横梁、制安面板、现浇挡土墙、挖泥、抛石护面、后方回填土等工序。后项目根据现场情况,编制以下施工方案了:沉桩施工方案;靠船构件、纵梁、面板等构件预制及安装方案;岸坡抛石方案。其中,岸坡抛填方案中显示:挡土墙外侧水深较浅的部分,用挖掘机直接陆上抛填;坡面抛石则均采用现场租用小型民船,挖掘机陆上上料的方式进行抛填。

问题:
1.对于有掩护海港,钢结构应按照不同环境类别划分为哪几个区域?本工程中,码头前沿第1根钢管桩的腐蚀部位划分为哪些区域?写出各区域对应的范围。
2.按背景工序划分,绘制本工程施工工艺流程图。
3.沉桩方案中,通过试桩确定捶击沉桩贯入度时,应考虑哪些因素?沉桩方案和岸坡抛石施工方案中,应包含的岸坡稳定措施有哪些?
4.简述预制构件安装之前的准备工作。
5.写出《水运工程工程量清单计价规范》中对直桩和斜桩的定义。并计算单个靠船构件预制的合同清单价格,计算本码头桩基打设的清单价格。(计算结果四舍五入,保留1位小数)

参考答案

暂无

答案解析

1.对于有掩护海港,钢结构应按照不同环境类别划分为以下几个腐蚀分区:大气区、浪溅区、水位变动区、水下区、泥下区。

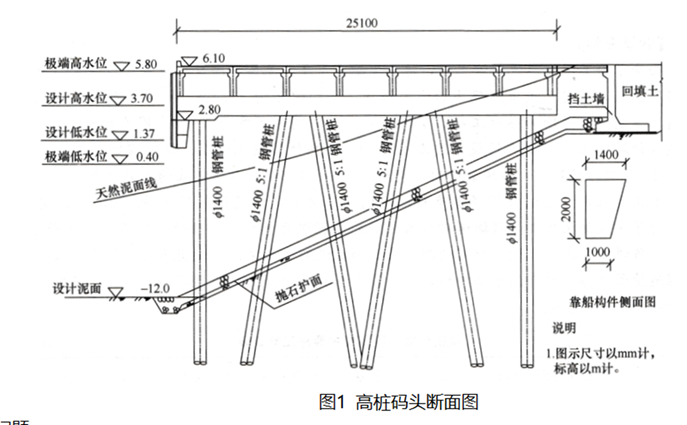

根据图1:设计高水位为3.7m,设计低水位为1.37m,码头前沿第1根钢管桩裸露部分为2.8m及以下。则计算如下:
浪溅区上界=3.7+1.5=5.2m。 水变区上界=3.7-1=2.7m。
水变区下界=1.37-1=0.37m。
综上,码头前沿第1根钢管桩腐蚀分区如下:
(1)浪溅区:+2.7m~+2.8m;(2)水位变动区:+0.37m~+2.7m;(3)水下区:泥面~+0.37m;(4)泥下区:泥面以下的区域。

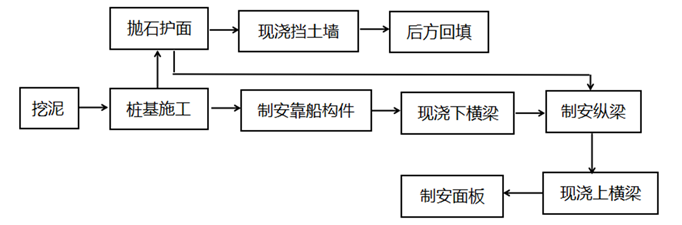

2.根据题意,施工工艺流程图如下:

3.确定捶击沉桩贯入度时,应考虑桩的承载力、持力层变化情况、锤的性能和桩身结构强度等因素。
沉桩方面岸坡稳定措施:控制沉桩顺序(分区间隔沉桩)与速率、高潮位沉桩、重锤轻打。
抛石方面岸坡稳定措施:由水域向岸(从下向上)、分层抛。
4.预制构件安装前,应进行的工作:
(1)测设预制构件的安装位置线和标高控制点。
(2)对预制构件的类型编号、外形尺寸、质量、数量、混凝土强度、预留孔、预埋件及吊点等进行复查。
(3)检查支承结构的可靠性以及周围钢筋和模板是否妨碍安装。
(4)为使安装顺利进行,应结合施工情况,选择安装船机和吊索点,编制预制构件装驳和安装顺序图,按顺序图装驳及安装。
5.单个靠船构件混凝土体积=(1.4+1)×2÷2×1.2=2.88m³
故单个靠船构件预制的合同清单价格=2.88×480=1382.4元
对于打入桩:斜度小于或等于8 : 1的桩基按直桩计算,斜度大于8 : 1 的桩基按斜桩计算;
根据图1,每个排架2根直桩,4根斜桩。
本工程共计直桩:42×2=84根,斜桩42×4=168根
本码头桩基打设的清单价格=84×2660+168×3350=786240元

你可能感兴趣的试题

1 背景资料
某码头后方一期工程吹填造陆,采用真空预压法加固地基。真空预压竖向排水通道采用C型塑料排水板,打设深度27m左右。真空预压法抽真空三个月后,固结度达到87%,按照设计要求,达到卸载条件。
二期工程为堆场及道路工程。道路工程中,大量采用土工织物以增加其使用年限。合同要求堆场道路填筑时,碾压密实度≥96%。击实试验测得在最佳状态时,容积为997cm³的击实筒内土样为2166g,其含水率为8.1%。碾压现场的密实度检测结果为:取样体积为460cm³,质量为980g。现场土样测定含水率的结果是:土样21.5g,按规定烘干至恒重后为19.7g。
堆场铺面结构,采用联锁块面层。施工中,堆场联锁块采用分区铺砌,每个分区尺寸为5m×5m,并采用中粗砂填缝,含泥量控制在小于5%,含水率小于5%。本分区铺砌、扫砂、振实完成之后,进行下一个衔接的分区施工。
施工完毕后,对块体铺砌质量进行检查,发现存在部分区域灌砂不饱满的质量通病。
问题:
1.简述真空预压法抽真空施工应满足的要求。
2.真空预压法卸载条件有哪些?
3.通过计算说明道路堆场填筑压实度是否满足设计要求。(四舍五入,计算结果保留两位小数)
4.指出背景中堆场联锁块施工的做法是否正确?说明原因。
5.分析本工程联锁块灌砂不饱满的现象产生的原因。提出该质量通病的防治措施。
2 背景资料

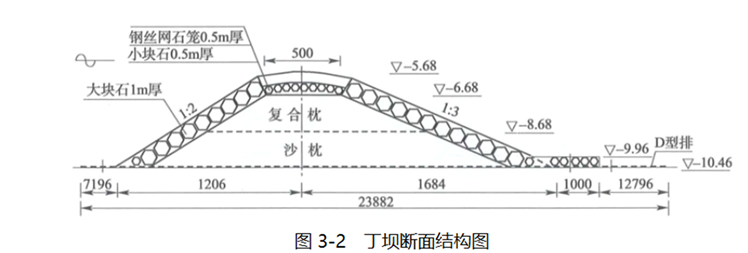

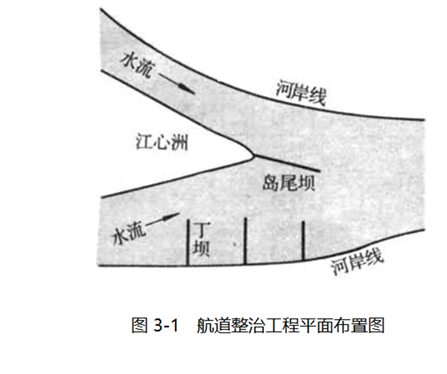

某内河径流河段航道整治工程,采用在洲尾布置岛尾顺坝的方式以拦截横流,束水归槽。顺坝施工采用水上沉排护底,从江心洲上陆上端进法抛筑坝芯石形成坝体,最后抛钢丝网石笼护面。同时,在通航汊道出口附近加建3座丁坝,见图3-1。丁坝下层采用水上抛砂枕,上层为抛复合枕,抛大块石护面,为防止坝体底部掏刷,经设计变更,丁坝迎水侧拟增加抛石镇脚护底。施工单位按照设计变更图实施,见图3-2。


开工前,总包单位按相关程序向海事管理机构就水上水下作业提出了书面申请,办理了活动许可证。由于现场不具备试验条件,不进行抛枕典型施工,拟通过经验估算确定抛枕漂移距。8月5日开始进行丁坝抛枕施工时,测得表面平均流速为0.8m/s,单个

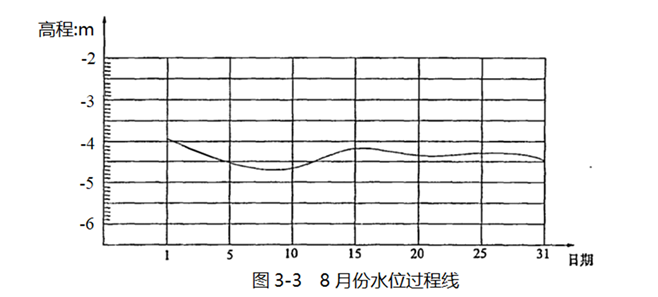

枕袋重量为130kg,8月份水位过程线见图3-3。

问题:
1.写出本工程丁坝和洲尾顺坝水上沉放护底软体排采用的沉排方式,以及沉排的方向。并绘制其水上沉排施工工艺流程图。
2.写出砂枕沉放顺序,并计算施工单位开始沉枕施工时,沉放最底层砂枕的抛枕漂移距(四舍五入,结果保留两位小数)。
3.顺坝陆上端进法抛筑坝芯石时坝根、坝身和坝头应如何抛筑到设计高程?
4.总包单位向海事管理机构提出水上水下作业书面申请应报送哪些材料?
5.简述变更估价原则。
3 背景资料
某航道基建性疏浚工程,航道长度19.8km,航道设计底宽为270m,航道设计底标高为-20.5m,备淤深度为0.4m,边坡坡比为1:5,设计断面工程量为1302.56万m³,施工期回淤工程量为400万m³,施工工期24个月。施工单位选用12000m³舱容可连续调节的自航耙吸挖泥船采用单点定位方式将疏浚土全部吹填到码头后方的吹填区,挖泥船施工平均运距为17.0km,水上吹填管线长度为300m、陆地吹填管线平均长度为1900m。
背景资料(四)

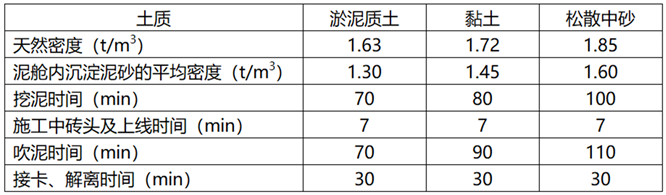

疏浚土质自上而下分别为:淤泥质土、黏土、松散中砂;12000m³自航耙吸挖泥船设计性能参数见下表4-1。本工程疏浚土质物理指标与12000m³自航耙吸挖泥船施工参数见表4-2(海水密度按1.025t/m³计)。

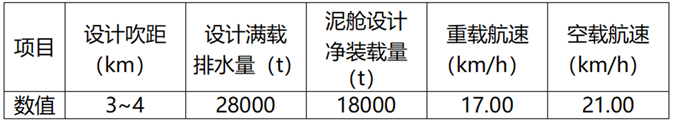

表4-1 12000m³自航耙吸挖泥船设计性能参数

表4-2 疏浚土质物理指标与12000m³自航耙吸挖泥船施工参数

施工期间,临近工程的泥驳与项目交通船发生碰撞,造成海上交通事故。事故发生后,双方船长立即采取有效措施,使事故得到控制,与此同时船长向本企业主管部门如实报告事故,企业接报后按规定向属地海事机构进行了事故报告,并按照要求提交了《海上交通事故报告书》。
问题:
1.针对每一种土质,应如何选择对地航速,如何选择耙头和耙齿?
2.耙吸船单点定位吹泥时对驻船水域有哪些要求?单点定位吹呢进点时,应如何抛锚操作?
3.计算工程量时,本工程的计算超宽,计算超深值应取多少?若按照水运工程清单计量规则,本工程疏浚工程量是多少?(四舍五入,计算结果保留2位小数)
4.计算本工程12000m³自航耙吸挖泥船疏挖三种疏浚土质的合理施工舱容和施工运转时间小时生产率。(列出主要计算过程,结果四舍五入取整数)
5.简述《海上交通事故报告书》应包含哪些内容?
