简答题 港口与航道工程
2024-08-05

背景资料
某码头后方一期工程吹填造陆,采用真空预压法加固地基。真空预压竖向排水通道采用C型塑料排水板,打设深度27m左右。真空预压法抽真空三个月后,固结度达到87%,按照设计要求,达到卸载条件。
二期工程为堆场及道路工程。道路工程中,大量采用土工织物以增加其使用年限。合同要求堆场道路填筑时,碾压密实度≥96%。击实试验测得在最佳状态时,容积为997cm³的击实筒内土样为2166g,其含水率为8.1%。碾压现场的密实度检测结果为:取样体积为460cm³,质量为980g。现场土样测定含水率的结果是:土样21.5g,按规定烘干至恒重后为19.7g。
堆场铺面结构,采用联锁块面层。施工中,堆场联锁块采用分区铺砌,每个分区尺寸为5m×5m,并采用中粗砂填缝,含泥量控制在小于5%,含水率小于5%。本分区铺砌、扫砂、振实完成之后,进行下一个衔接的分区施工。
施工完毕后,对块体铺砌质量进行检查,发现存在部分区域灌砂不饱满的质量通病。
问题:
1.简述真空预压法抽真空施工应满足的要求。
2.真空预压法卸载条件有哪些?
3.通过计算说明道路堆场填筑压实度是否满足设计要求。(四舍五入,计算结果保留两位小数)
4.指出背景中堆场联锁块施工的做法是否正确?说明原因。
5.分析本工程联锁块灌砂不饱满的现象产生的原因。提出该质量通病的防治措施。

参考答案

暂无

答案解析

1.抽真空施工应满足下列要求:
(1)抽真空设备的位置应满足设计要求。
(2)试抽气时间为4d~10d。
(3)正式抽气阶段膜下真空压力应满足设计要求。
(4)抽真空设备应连续运行。
(5)密封膜上应有一定深度的覆水。
(6)施工后期抽真空设备开启数量应超过总数的80%。
2.真空预压法卸载条件有:预压荷载、满载时间、固结度、
沉降速率等。
3.最优含水率8.1%,击实试验土颗粒净重为:2166÷(1+1.8%)=2003.70g
最大干密度:2003.7÷997=2.01g/cm³
现场取样土含水率:(21.5-19.7)÷19.7=9.14%
取样土干密度:[980÷(1+9.14%)]÷460=1.95g/cm³
碾压密实度为:1.95÷2.01=97.01%>96%,故满足设计要求。
4.
(1)错误一:“中粗砂填缝,含泥量控制在小于5%,含水率小于5%”做法不正确。
正确做法:填缝砂为中细砂,含泥屉应小于3%, 含水率宜小于3%。
(2)错误二:“本分区铺砌、扫砂、振实完成之后,进行下一个衔接的分区施工”做法不正确。
正确做法:扫砂和振实应交替进行2~3遍至填缝砂全部充实,余砂应扫尽。距铺砌施工自由边1m范围内不宜碾压,待下一段块体衔接铺好后,再一道碾压。
5.本工程联锁块灌砂不饱满现象产生的主要原因:
(1)填缝砂含水量大,导致细砂不能进入联锁块缝隙。
(2)细砂中含有较大颗粒,堵塞联锁块之间缝隙。
(3)扫砂、压实次数不够,或扫砂过程未补充细砂。
(4)雨水冲刷或沿边缘缝隙的细砂流失。
主要防治措施:
(1)填缝砂必须使用干砂,含水量不得大于2%。
(2)严格控制细砂的颗粒级配,当含有2.5mm颗粒时,必须进行过筛。
(3)填缝砂填满缝隙后方可进行压实,扫砂、压实应交替进行,不得少于2~3遍。

你可能感兴趣的试题

1 背景资料
某内河径流河段航道整治工程,采用在洲尾布置岛尾顺坝的方式以拦截横流,束水归槽。顺坝施工采用水上沉排护底,从江心洲上陆上端进法抛筑坝芯石形成坝体,最后抛钢丝网石笼护面。同时,在通航汊道出口附近加建3座丁坝,见图3-1。丁坝下层采用水上抛砂枕,上层为抛复合枕,抛大块石护面,为防止坝体底部掏刷,经设计变更,丁坝迎水侧拟增加抛石镇脚护底。施工单位按照设计变更图实施,见图3-2。


开工前,总包单位按相关程序向海事管理机构就水上水下作业提出了书面申请,办理了活动许可证。由于现场不具备试验条件,不进行抛枕典型施工,拟通过经验估算确定抛枕漂移距。8月5日开始进行丁坝抛枕施工时,测得表面平均流速为0.8m/s,单个
枕袋重量为130kg,8月份水位过程线见图3-3。

问题:
1.写出本工程丁坝和洲尾顺坝水上沉放护底软体排采用的沉排方式,以及沉排的方向。并绘制其水上沉排施工工艺流程图。
2.写出砂枕沉放顺序,并计算施工单位开始沉枕施工时,沉放最底层砂枕的抛枕漂移距(四舍五入,结果保留两位小数)。
3.顺坝陆上端进法抛筑坝芯石时坝根、坝身和坝头应如何抛筑到设计高程?
4.总包单位向海事管理机构提出水上水下作业书面申请应报送哪些材料?
5.简述变更估价原则。
2 背景资料
某航道基建性疏浚工程,航道长度19.8km,航道设计底宽为270m,航道设计底标高为-20.5m,备淤深度为0.4m,边坡坡比为1:5,设计断面工程量为1302.56万m³,施工期回淤工程量为400万m³,施工工期24个月。施工单位选用12000m³舱容可连续调节的自航耙吸挖泥船采用单点定位方式将疏浚土全部吹填到码头后方的吹填区,挖泥船施工平均运距为17.0km,水上吹填管线长度为300m、陆地吹填管线平均长度为1900m。
背景资料(四)
疏浚土质自上而下分别为:淤泥质土、黏土、松散中砂;12000m³自航耙吸挖泥船设计性能参数见下表4-1。本工程疏浚土质物理指标与12000m³自航耙吸挖泥船施工参数见表4-2(海水密度按1.025t/m³计)。
表4-1 12000m³自航耙吸挖泥船设计性能参数

表4-2 疏浚土质物理指标与12000m³自航耙吸挖泥船施工参数

施工期间,临近工程的泥驳与项目交通船发生碰撞,造成海上交通事故。事故发生后,双方船长立即采取有效措施,使事故得到控制,与此同时船长向本企业主管部门如实报告事故,企业接报后按规定向属地海事机构进行了事故报告,并按照要求提交了《海上交通事故报告书》。
问题:
1.针对每一种土质,应如何选择对地航速,如何选择耙头和耙齿?
2.耙吸船单点定位吹泥时对驻船水域有哪些要求?单点定位吹呢进点时,应如何抛锚操作?
3.计算工程量时,本工程的计算超宽,计算超深值应取多少?若按照水运工程清单计量规则,本工程疏浚工程量是多少?(四舍五入,计算结果保留2位小数)
4.计算本工程12000m³自航耙吸挖泥船疏挖三种疏浚土质的合理施工舱容和施工运转时间小时生产率。(列出主要计算过程,结果四舍五入取整数)
5.简述《海上交通事故报告书》应包含哪些内容?
3 背景资料

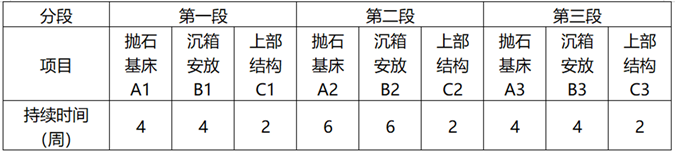

某十万吨级海港码头,采用混合基床的重力式沉箱结构。该工程施工分3个流水段进行,段间、段内施工工艺互不干扰。抛石基床(包括挖泥、抛石、整平)、沉箱安放(安装、箱内填料)、上部结构(包括沉箱封顶混凝土、胸墙)分项工程各只有一个专业施工队施工。各分项工程所需工时见表5-1。

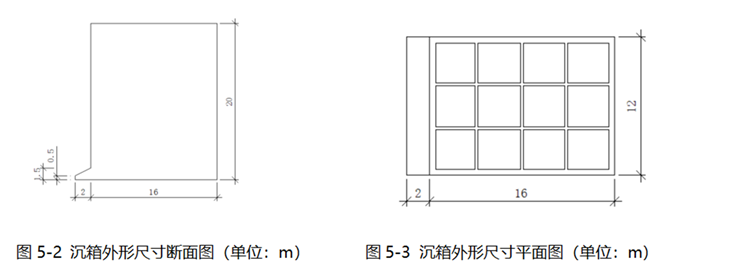

由于码头基床厚度较大,拟采用分2层抛填,各层爆炸夯实的施工工艺,设计要求夯沉率12%。沉箱外形尺寸见图5-2、5-3,沉箱被隔墙均匀地分为12个隔仓,沉箱四周壁厚为500mm,中间隔墙厚为250mm,底板厚为1500mm。
表5-1 各分项工程所需工时表

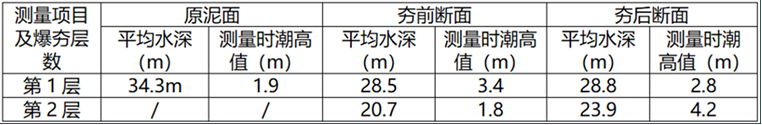

施工基床时,项目部以理论深度基准面作为起算面,对原泥面高程、两次抛填完成后的夯前断面及夯后断面进行测量,并读取了测量时潮高值,见表5-4。
表5-4 基床爆炸夯实水深及潮高记录表

沉箱混凝土采用硅酸盐水泥拌制的高性能混凝土,在距离现场15km的预制场预制,并按规定进行了养护。沉箱采用浮运拖带法拖至现场安装,已知沉箱浮游稳定最小吃水15m,托运前沉箱内混凝土残屑总计0.8m³,施工操作平台重42kN,封舱盖板总面积约为沉箱箱顶总面积,即12m×16m,单位面积取0.5kN/㎡。海水重度取10.25kN/m³;沉箱钢筋混凝土重度取25kN/m³;素混凝土残屑重度取24kN/m³。
该码头完工后,按照规定程序进行了单位工程的交工验收,交工验收结论为同意交工。
问题:
1.绘制本工程双代号网络图,指出关键路径和工期。
2.计算单座沉箱工程量。(结构保留一位小数,下同)
3.若需满足沉箱浮游稳定最小吃水,则从箱底算起,舱内最小压载水面高度是多少?(四舍五入,计算结果保留2位小数)增加浮游稳定的措施是什么?
4.请绘制抛石基床爆夯的施工工艺流程图。
5.爆炸夯实夯沉率检查有哪些方法?根据施工单位水深及潮高记录,分别计算本工程两层抛填及爆炸夯实的夯沉率是否满足设计要求(不考虑原地基沉降)?
6.交工验收由谁组织?本码头单位工程安全和功能检验资料和主要功能项目抽检资料有哪些?
