 1.背景

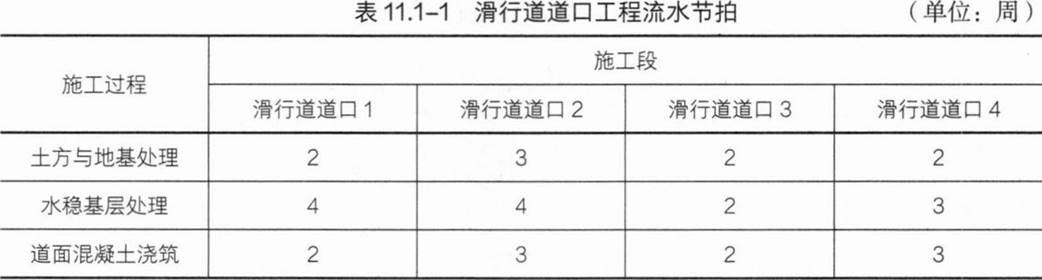

某运输机场扩建四个滑行道道口,施工过程包括:土方与地基处理、水稳基层处理、道面混凝土浇筑。四个滑行道道口的各施工过程有着不同的流水节拍,如表11.1—1所示。

 2.问题
(1)确定施工流向、施工段数、施工过程数。
(2)计算流水步距和流水施工工期。
(3)绘制非节奏流水施工进度计划。

参考答案

暂无

答案解析

(1)从流水节拍的特点可以看出,本工程应按非节奏流水施工方式组织施工,确定施工流向由1—2—3—4,施工段数为4,确定施工过程数为3,包括:土方与地基处理、水稳基层处理和道面混凝土浇筑。
(2)采用“累加数列错位相减取大差法”计算流水步距:

施工工期:T=(2+6)+(2+3+2+3)=18周

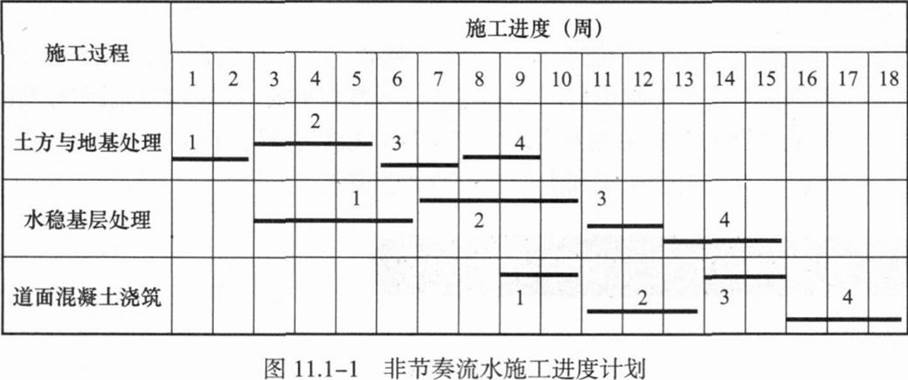

(3)绘制非节奏流水施工进度计划如图11.1—1所示。
