 1.背景

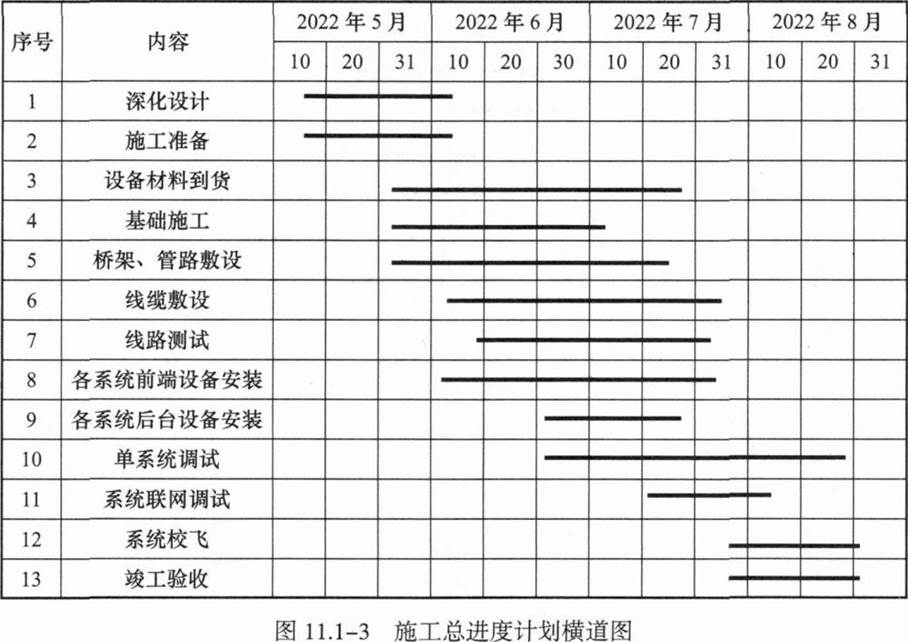

一施工单位2022年3月中标华东某新机场的航站楼民航专业弱电系统工程,施工单位进场后,向监理单位提交了施工组织设计和施工总进度计划,其中进度横道图如图11.1—3所示。

 2.问题
(1)施工单位向监理单位提交的资料有无问题?
(2)该横道图存在哪些问题?
(3)航站楼民航专业弱电系统与其他专业相关的主要前置工作有哪些?

参考答案

暂无

答案解析

(1)施工单位向监理单位提交的资料有问题,不是总进度计划,应改为“施工进度计划”。
(2)该横道图存在的问题有:
①基础数据缺少工程量、劳动力和机械设备需要量等;
②弱电系统不存在“系统校飞”这一施工过程。
(3)航站楼民航专业弱电系统与其他专业相关的主要前置工作有:①主机房和配
线间的移交;②正式电的提供;③精装修装饰的完成。
