简答题 案例分析
2024-01-18

【背景资料】某工程,建设单位与施工单位签订了施工合同,合同工期为35个月。经总监理工程师批准的施工总进度计划如图5—1所示,各项工作均按最早开始时间安排且匀速施工。
事件1:施工至第3个月,施工单位向建设单位提出工程变更,建设单位要求监理机构主持召开论证工程设计文件的修改方案的专题会议。建设单位要求总监理工程师代表处理合同索赔。
事件2:因建设单位采购的材料未到场,导致工作E延误2个月,造成人员窝工损失l3万元,机械闲置费用25万元,施工单位向监理机构提交了工期和费用的索赔申请。

事件3:因工作需要,工作H、L、N需要使用同一台施工机械施工,为使施工机械在现场闲置的时间最少,施工单位修改了施工进度计划。
【问题】
1.指出网络图中的关键线路,计算工作E的总时差、工作G的最迟完成时间、工作H的最迟完成时间、工作L的总时差和自由时差。
2.指出事件1中的不妥之处,写出正确做法。
3.事件2中,项目监理机构应该批准的费用索赔和工程延期为多少,说明理由?
4.事件3中,修改施工进度计划后,设备闲置时间最少为多少?此时,工作H和L的开始时间是多少?

参考答案

暂无

答案解析

1.关键线路为A—F—I—K—N—Q或者①→③→⑤→⑥→⑨→⑪→⑫→⑬。
工作E的总时差为:2个月。
工作G的最迟开始时间为:第9个月。
工作H最迟完成时间为:第23个月。
工作L的总时差为:4个月;工作L的自由时差为:8个月。
2.事件1中的不妥之处与正确做法:
(1)不妥之处1:施工单位向建设单位提出工程变更。
正确做法:施工单位应向监理机构提出变更申请。
(2)不妥之处2:建设单位要求监理机构主持召开论证工程设计文件的修改方案的专题会议。
正确做法:必要时,项目监理机构应建议建设单位组织设计、施工等单位召开论证工程设计文件的修改方案的专题会议。
(3)不妥之处3:建设单位要求总监理工程师代表处理合同索赔。
正确做法:应由总监理工程师负责处理合同索赔。
3.项目监理机构应该批准的费用索赔为38万元,工程延期为0。
理由:(1)工作E延误2个月属于建设单位的原因,可以提出费用索赔和工程延期申请。
(2)工作E有2个月的总时差,不影响总工期,因此不予补偿工期。
(3)费用索赔=13+25=38万元。
4.修改施工进度计划后,设备闲置时间最少为0。
修改施工进度计划后,工作H的开始时间为:第12个月。
修改施工进度计划后,工作L的开始时间为:第17个月。

你可能感兴趣的试题

1 【背景资料】某工程,建设单位与施工单位依据《建设工程施工合同(示范文本)》签订了施工合同。经总监理工程师审核确认的施工总进度计划如图5—2所示(时间单位:月),各项工作均按最早开始时间安排且匀速施工;各项工作费用按持续时间均匀分布。
工程实施过程中发生如下事件:
事件1:项目监理机构在第3个月末统计的1~3月份已完工程计划费用(BCWP)和已完工程实际费用(ACWP)见表5-1。工作A、B、C的计划费用分别为200万元,500万元、260万元。


事件2:施工过程中,建设单位提出一项设计变更,该变更导致工作J推迟施工1个月,增加工程费用20万元,造成施工单位人员窝工损失9万元。为此,施工单位通过项目监理机构向建设单位提出工程延期1个月、费用补偿29万元的申请。
事件3:因施工机械设备调配原因,施工单位计划将工作Q推迟3个月开始施工,且后续工作相应顺延,遂向项目监理机构报送了调整后的施工进度计划,并提出工程延期申请。
【问题】
1.依据图5-2,确定施工总进度计划的总工期及关键工作,工作J的总时差和自由时差分别为多少个月?
2.事件1中,截至第3个月末,拟完工程计划费用累计额为多少万元?费用偏差和进度偏差(以费用额表示)分别为多少万元?并判断费用是否超支和进度是否拖后?
3.事件2中,项目监理机构是否应批准工程延期?说明理由。批准的费用补偿为多少万元?说明理由。
4.针对事件3,项目监理机构是否应批准施工单位提出的工程延期申请?说明理由。

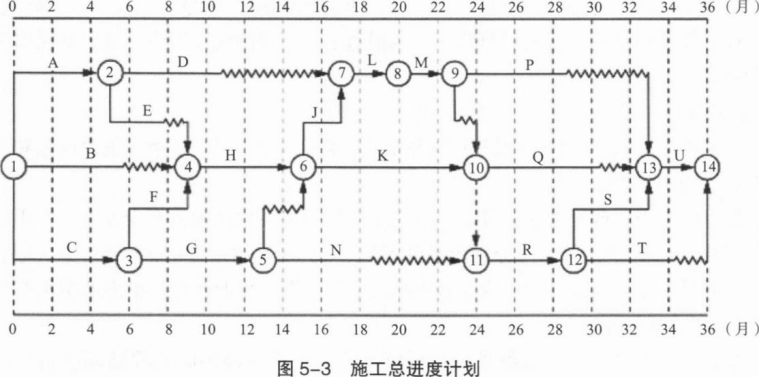

2 【背景资料】某工程,建设单位与施工单位依据《建设工程施工合同(示范文本)》签订了施工合同,经总监理工程师审核确认的施工总进度计划如图5.3所示,各项工作均按最早开始时间安排且匀速施工。

工程实施过程中发生如下事件:
事件1:工程施工至第2个月,发现工程地质实际情况与勘察报告不符,需要补充勘察并修改设计,由此导致工作A暂停施工1个月,工作B暂停施工2.5个月,造成施工单位支出施工机械设备闲置费用15万元,施工人员窝工费用12万元。为此,施工单位提出工期延期2.5个月、费用补偿27万元的索赔。
事件2:工程施工至第19个月末,经检查:工作L拖后3个月,工作K正常,工作N拖后4个月。

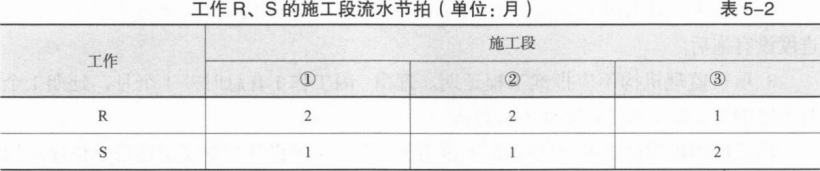

事件3:建设单位在第20个月初提出工程必须按原合同工期完成。为此,施工单位提出赶工方案,将顺序施工的工作R和S分为3个施工段组织流水施工,流水节拍见表5-2。

【问题】
1.针对事件1,项目监理机构是否应批准工程延期?说明理由。应批准费用补偿多少万元?说明理由。
2.指出事件1发生后施工总进度计划中的关键线路及工作D、G的总时差和自由时差。
3.针对事件2,分别说明各项工作实际进度偏差对总工期的影响。
4.针对事件3,工作R与S之间的流水步距为多少个月?流水施工工期为多少个月?工作R和S组织流水施工后,工程总工期为多少个月?
3 【背景材料】某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。经总监理工程师审核确认的施工总进度计划如图5-4所示,各项工作均按最早开始时间安排且匀速施工。

工程施工过程中发生如下事件:
事件1:工程施工至第3个月,受百年一遇洪水灾害影响,工作B暂停施工1个月,工作E暂停施工2个月,造成施工现场的工程设备损失30万元、施工机械损失50万元,施工人员受伤医疗费用5万元。施工单位通过项目监理机构向建设单位提出工程延期3个月、费用补偿85万元的申请。
事件2:因用于工作F的施工机械未能及时进场,致使工作F推迟1个月开始。建设单位要求施工单位按期完成工作F,施工单位为此产生赶工费25万元。随后,施工单位通过项目监理机构向建设单位提出工程延期1个月、费用补偿25万元的申请。
事件3:工程施工至第17个月末,项目监理机构检查进度后绘制的实际进度前锋线如图5—4所示。施工单位为确保工程按原计划工期完成,采取了赶工措施,相关工作赶工费率及可缩短时间,见表5—3。

【问题】
1.针对事件1,项目监理机构应批准工程延期和费用补偿各为多少?说明理由。
2.针对事件2,项目监理机构应批准工程延期和费用补偿各为多少?说明理由。
3.针对事件3,根据图5-4判断实际进度前锋线上各项工作的进度偏差,分别说明各项工作进度偏差对总工期的影响程度。
4.针对事件3,为达到赶工目的,应首先选择哪几项工作作为压缩对象?为使赶工费最少,应压缩哪几项工作的持续时间?各压缩多少个月?至少需要增加赶工费多少万元?
