【背景】某省会机场跑道长3200米,跑道号码标志为01/19,安装有双向I类仪表着陆系统和双向I类进近灯光系统,机场运行时间为早6:00至次日凌晨1:00。由于业务发展,飞行区拟征用部分农田进行扩建,将跑道向北延长400米,不建停止道和净空道。由于跑道北端净空限制,跑道入口内移200米。鉴于机场较为繁忙,工程施工拟采用不停航施工的方式进行。施工单位在飞行区不停航施工中,搭建、拆除施工设施的时间分别为0.5小时。
【问题】1.扩建后01号跑道和19号跑道的可用起飞、着陆距离各是多少?
2.飞行区哪些空管设施需要迁址?说明大致迁移距离。
3.跑道及其中线延长线上哪些灯光设施需要迁移?说明大致迁移距离。其中哪些灯的灯具结构必须变化?
4.飞行区内弱电设施是否需要增加?说明理由。
5.指出需要进行飞行校验的跑道号码。被校验的空管设施检验结果等级是如何划分的?

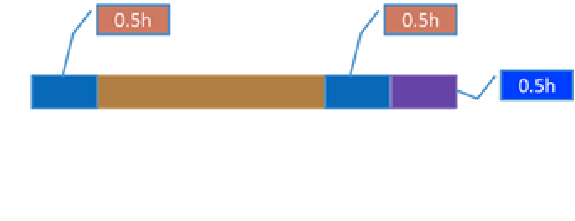

6.不停航施工现场指挥机构应由哪几方代表组成?不停航施工实际工作时间最多为几小时?

参考答案

暂无

答案解析

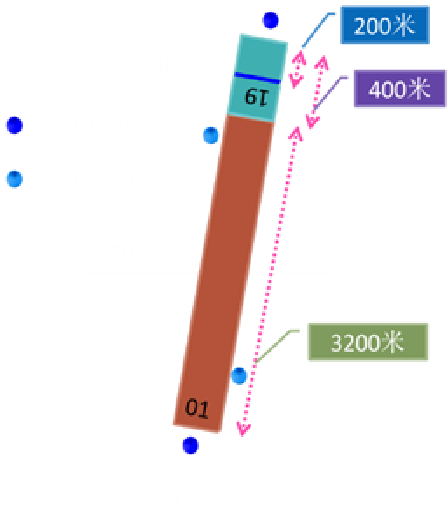

【答案】1.扩建后01号跑道的可用起飞距离为3600米,可用着陆距离为3600米;19号跑道的可用起飞距离为3600米,可用着陆距离为3400米。

2.(1)需要迁址的空管设施有北航向信标台、北下滑信标台和跑道北端及中间的自动气象观测设备传感器。
(2)北航向台的大致迁移距离为向北400米;北下滑台的大致迁移距离为向北200米;跑道北端的自动气象观测设备传感器迁移距离为向北200米,跑道中部的自动气象观测设备传感器迁移距离为向北100~200米。
(3)如果有测距仪与北下滑信标或北航向信标合装,也需要迁址。迁移距离与合装的下滑信标或航向信标的迁移距离相同,为向北200或400米。
3.(1)需要迁移的灯光设施有:北端跑道入口灯、北端跑道末端灯、北端进近灯光系统的中线灯和横排灯。
(2)北端跑道入口灯的迁移距离为向北200米;北端跑道末端灯的迁移距离为向北400米,北端进近灯光系统中线灯和横排灯的迁移距离为向北200米。
(3)跑道入口灯和部分进近灯光系统中线灯的灯具结构必须变化。
4.(1)飞行区内弱电设施需要增加。
(2)理由:当跑道加长后对应的围界系统要进行扩建,相应的围界入侵报警系统、视频监视系统等安防系统需要对应增加。
5.需要校验的跑道号码是:01号和19号跑道。
空管设备的校验结果分为:合格、限用和不合格。
6.(1)不停航施工现场指挥机构的组成代表有:机场管理机构、建设单位、施工单位、设计单位、监理单位、空管部门、飞行单位(航空公司)代表等。
(2)不停航施工的实际工作时间最多为3.5小时。


你可能感兴趣的试题

3 【背景】A单位承担某新建航站楼弱电系统工程施工任务,承包合同内容包括完成深化设计等工作,甲为项目经理。本工程部分设备位于航站楼外的独立楼宇内,综合布线系统使用埋地光缆(两楼间)、双绞线(楼内)传输信号。
施工过程中,发生以下事件:(总述)
事件一:甲组织开展了用户需求调研,包括各弱电子系统存储空间实际需求、符合性能指标要求的设备清单等。
部分内容如下:
(1)出入口控制子系统每天形成记录信息需3G存储空间。该子系统的系统软件部分共需30G存储空间;
(2)信息集成子系统设备表,见表2:
表2  信息集成子系统设备表(局部)

事件二:建设单位将本工程显示器与楼宇自控系统等工程所用的显示器集中采购,经机场所在地的招标行政主管部门备案后进行招标。
事件三:绿化工程施工中挖断本工程已敷设光缆。A单位根据建设单位要求进行了抢修。抢修完成后,进行了光纤特性复测,均符合要求。甲随即就此向建设单位提交了索赔报告。
【问题】1.写出用户需求调研对象和调研内容。
2.事件一中,(1)计算出入口控制子系统存储空间需求总量的最小值;(2)指出表2中的问题,说明原因。
3.事件二中,指出存在的错误之处,写出正确做法。
4.写出光纤接续程序中,制作端面之前应完成的工序。
5.事件三中,指出A单位做法的错误之处,写出正确做法。
