背景资料:

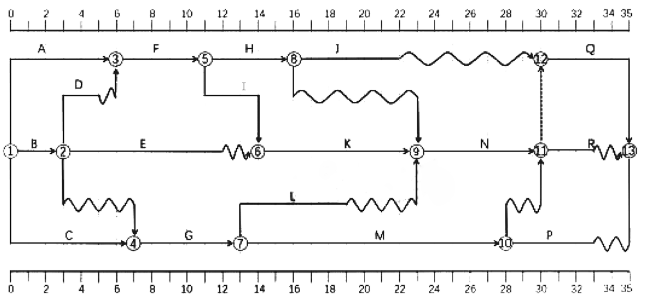

某工程,建设单位与施工单位签订了施工合同,合同工期为35个月。经总监理工程师批准的施工总进度计划如图2023-5-1所示,各项工作均按最早开始时间安排且匀速施工。

事件1:施工至第3个月,施工单位向建设单位提出工程变更,建设单位要求监理机构主持召开论证工程设计文件的修改方案的专题会议。建设单位要求总监理工程师代表处理合同索赔。
事件2:因建设单位采购的材料未到场,导致E工作延误2个月,造成人员窝工损失13万元,机械闲置费用25万元,施工单位向监理机构提交了工期和费用索赔。
事件3:因为工作需要,H、L、N工作需要使用同一台机械,为使设备闲置时间最少,施工单位修改了施工进度计划。
问题:
1.找出网络图中的关键线路,计算工作C的总时差,工作J的自由时差,工作G的最迟开始时间,工作H的最迟完成时间。
2.指出事件1中不妥指出,并写出正确做法。
3.事件2中,监理机构应该批准的费用索赔和工程延期为多少,并说明理由?
4.事件3中,修改了施工进度计划,设备闲置时间最少为多少?此时,工作H和工作L开始时间是多少?

参考答案

暂无

答案解析

1.关键线路为A-F-I-K-N-Q或者①→③→⑤→⑥→⑨→⑪→⑫ →⑬;
工作C的总时差为:2个月;
工作J的自由时差:8个月;
工作G的最迟开始时间为:第9月;
工作H最迟完成时间为:第23月。
2.不妥之处1:施工单位向建设单位提出工程变更;
正确做法:施工单位应向监理机构提出变更申请;
不妥之处2:建设单位要求监理机构主持召开论证工程设计文件的修改方案的专题会议;
正确做法:必要时,项目监理机构应建议建设单位组织设计、施工等单位召开论证工程设计文件的修改方案的专题会议。
不妥之处3:建设单位要求总监理工程师代表处理合同索赔。
正确做法:应由总监理工程师负责处理合同索赔。
3.监理应该批准的工期为0;
理由:虽然E作延误2月属于建设单位的原因,但是E工作有2个月总时差,并未造成工期延误。批准费用补偿为:13+25=38万元。
4.设备闲置时间最少为0;H开始时间为:第12月;L开始时间为:第17月。

你可能感兴趣的试题

1 背景资料:
某工程,签约合同价为9800万元,合同工期18个月。
合同约定:①预付款支付比例为签约合同价的20%,从工程的第四个月开始,分8个月进行等额扣回。
②工程质量保证金从每月进度款的3%扣留。
③施工合同约定,因清单工程量偏差和工程设计变更等导致的实际工程量偏差超过15%时,可以调整综合单价。当工程量偏差超过15%,超出15%部分调整综合单价,调价系数为0.9;当工程量偏差减少15%以上,减少剩余部分工程量单价调值系数1.1,规费综合费率8%(以分部分项工程费、措施费和其他项目费之和为基数),综合税率9%(以分部分项工程费、措施费、其他项目费、规费之和为基数)。

事件1:5月份施工时,A、B两分项工程因设计变更导致工程量变化,A分项综合单位为280元/m³,B分项工程综合单价为420元/m³。两项均在当月完成。

事件2:在6月份施工中,某分项工程清单综合单价为539.28元/m³,其中使用一种材料暂估价2580元/吨,现确认价格为3450元/吨,该材料在分工工程中使用量为0.05吨/m³。
问题:
1.计算本工程预付款金额,4-11月份扣回的预付款为多少万元?
2.A、B分项工程是否调整单价,若调整,调整为多少?计算调整后A、B分项工程的工程价款为多少?
3.针对事件2,该分项工程应批准的综合单价为多少?
4.考虑事件1,计算3、4、5月份的工程应签认的进度款为多少?(涉及到金额的保留两位小数)
2 某工程,建安工程投资为20000万元,施工合同工期24个月。工程实施过程中,发生如下事件:
事件1:监理机构根据工程建设强度,确定人员配备:专业监理工程师0.3,监理员0.6,行政文秘0.1(单位:人*年/千万元)。
事件2:在第一次工地会议上,建设单位指出下列情况要求监理机构签发《监理通知单》或《工程暂停令》:
①施工单位未经批准擅自施工;
②施工单位,未按照批准施工设计文件施工;
③施工单位采用不当施工工艺的;
④施工存在施工事故隐患;
⑤拒绝监理机构管理;
⑥特种作业人员未持证上岗。
事件3:在施工过程中,专业监理工程师在巡视中发现,主体结构工程施工存在质量问题,项目监理机构随即按照《建设工程监理规范》要求处理。
事件4:工程预验收合格后,项目监理机构编写了工程质量评估报告,由总监理工程师代表签字后报建设单位。
问题:
1.针对事件1,分别确定工程建设程度(每年完成建安工程投资额)及不同岗位监理人员最低配备数量。项目监理机构至少需配备多少人?
2.针对事件2,第一次工地会议纪要应由谁负责整理和签字,项目监理机构在哪些情形下需签发《工程暂停令》?哪些情形下适合签发《监理通知单》?
3.针对事件3,写出项目监理机构处置程序。
4.指出事件4中的不妥之处,写出正确的做法。
