全部题库 / 案例分析 / 试题详情
简答题 案例分析
2023-04-17

某实施监理的工程,建设单位分别与甲、乙施工单位签订了土建工程施工合同和设备安装工程施工合同,与丙单位签订了设备采购合同。
工程实施过程中发生下列事件:
事件1: 专业监理工程师巡视时发现,甲施工单位现场施工人员正在处理地下障碍物。经认定,该障碍物确属地下文物,项目监理机构及时采取措施并按有关程序进行了处理。
事件2:项目监理机构检查甲施工单位的某分项工程质量时,发现试验检测数据异常,便再次对甲施工单位试验室的资质等级及其试验范围、本工程试验项目及要求等内容进行了全面考核。
事件3:为了解设备性能,有效控制设备制造质量,项目监理机构指令乙施工单位指派专人进驻丙单位,与专业监理工程师共同对丙单位的设备制造过程进行质量控制。
事件4 :工程竣工验收时,建设单位要求甲施工单位统一汇总甲、乙施工单位的工程档案后提交项目监理机构,由项目监理机构归档。

问题:
1、写出项目监理机构处理事件1的程序。
2、事件2中,项目监理机构还应从哪些方面考核甲施工单位的试验室?
3、事件3中,项目监理机构指令乙施工单位派专人进驻丙单位的做法是否正确?说明理由。
4、指出事件4中建设单位要求的不妥之处,说明理由。

参考答案

暂无

答案解析

1.事件1中,项目监理机构处理的程序如下:
(1)报告建设单位;
(2) 签发工程暂停令 ;
(3) 就工期、费用补偿问题使建设单位和施工单位达成一致意见;
(4) 督促文物保护措施方案的落实 ;
(5) 文物保护措施落实后,签发复工令。

2.事件2中,项目监理机构还应从以下3个方面考核甲施工单位的试验室:(1)试验室的管理制度;(2) 试验人员的资格证书;  (3) 法定计量部门对试验设备出具的计量检定证明。

3.事件3中,项目监理机构指令乙施工单位派专人进驻丙单位的做法不正确。
理由:因为设备制造由建设单位单独发包,设备制造质量控制不属于安装单位的职责。

4.(1)建设单位要求甲施工单位统一汇总甲、乙施工单位工程档案不妥。
理由:因该工程为平行发包,各施工单位应分别形成工程档案进行移交。
(2) 建设单位要求将工程档案提交项目监理机构;由项目监理机构归档不妥。
理由:工程档案应提交建设单位,由建设单位归档。

你可能感兴趣的试题

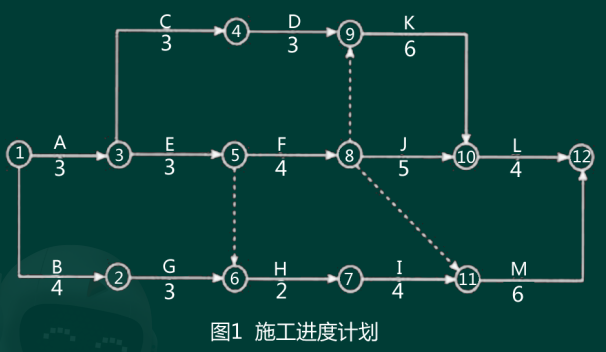

1 某工程,建设单位通过招标与甲施工单位签订了土建工程施工合同,包括A~M共13项工作,合同工期20周。合同约定,除主体结构外的其他分部分项工程施工,总承包单位可以自行依法分包,建设单位负责供应油漆等部分材料。经项目监理机构批准的施工进度计划如图1所示,各项工作均按最早开始时间安排且匀速施工,图中数字单位:周。



合同履行过程中,发生了下列事件:
事件1:由于工期较紧,经建设单位同意总承包单位将室内精装修和幕墙工程分包给具备相应资质的甲施工单位。甲施工单位经总承包单位同意后,将其承包范围内的幕墙工程分包给其具备相应资质的乙施工单位组织施工,将其承包范围内油漆的劳务作业分包给其具备资质的丙施工单位组织施工。
事件2:油漆工作B作业施工中,监理单位发现墙面油漆存在起泡、漆面毛糙等质量问题,经鉴定是油漆材质不合格导致。丙施工单位因返工劳务费共计增加2万元,于是向甲施工单位提出索赔,甲施工单位便以油漆属建设单位供应为由向建设单位提出索赔。建设单位认为油漆在进场时已进行了相关的质量检验,其对油漆材料的质量责任已经完成,因油漆不合格而返工的损失应由甲施工单位承担。
事件3:F工作施工中,因不可抗力原因,造成现场施工机械损坏,修复共计3万元,人员窝工费用1万元,工期增加1周,施工总承包单位向建设单位提出索赔。

问题:
1、指出图1所示施工总进度计划的关键线路以及工作B、I、J的总时差。
2、事件1中,分析总承包单位做法是否正确,说明理由。
3、事件2中的错误之处,并说明理由。
4、事件3中,建设单位应批准的工期和费用补偿是多少?
2 某采用工程量清单计价的基础工程,土方开挖清单工程量为24000m³,综合单价为45元/m³,措施费、规费和税金合计20万元。招标文件中有关结算条款如下:①基础工程土方开挖完成后可进行结算;②非施工单位原因引起的工程量增减,变动范围10%以内时执行原综合单价,工程量增加超过10%以外的部分,综合单价调整系数为0.9;③发生工程量增减时,相应的措施费、规费和税金合计按投标清单计价表中的费用比例计算;④由建设单位原因造成施工单位人员窝工补偿为50元/工日,设备闲置补偿为200元/台班。
工程实施过程中发生如下事件:
事件1:合同谈判时,建设单位认为基础工程远离市中心且施工危险性小,要求施工单位减少合同价款中的安全文明施工费。
事件2:原有基础土方开挖完成、尚未开始下道工序时,建设单位要求增加部分基础工程以满足上部结构调整的需要。经设计变更,新增土方开挖工程量4000m³,开挖条件和要求与原设计完全相同。施工单位按照总监理工程师的变更指令完成了新增基础的土方开挖工程。
事件3:由于事件2的影响,造成施工单位部分专业工种人员窝工3000工日,设备闲置200台班。人员窝工与设备闲置得到项目监理机构的确认后,施工单位提交了人员窝工损失、设备闲置损失及施工管理费增加的索赔报告。

问题:
1. 事件1中,建设单位的要求是否合理?说明理由。
2.事件2中,新增基础土方开挖工程的工程费用是多少?写出分析计算过程。相应的措施费、规费和税金合计是多少?(措施费、规费和税金合计占分部分项工程费的20%)。
3. 逐项指出事件3中施工单位提出的索赔是否成立?说明理由。项目监理机构应批准的索赔费用是多少?
4. 基础土方开挖完成后,结算的费用是多少?(规费费率8%,税率9%,涉及金额的,以万元为单位,保留3位小数)。

3 某工程项目发承包双方签订了建设工程施工合同,工期5个月,有关背景资料如下:
1.工程价款方面:
(1)分项工程项目费用合计824000元,包括分项A、B、C三项,清单工程量分别为800m³、1000m³、1100m³,综合单价分别为280元/m³、380元/m³、200元/m³。当分项工程项目工程量增加(或减少)幅度超过15%时,综合单价调整系数为0.9(或1.1)
(2)单价措施项目费用合计90000元,其中与分项工程B配套的单价措施项目费用为36000元,该费用根据分项工程B的工程量变化同比例变化,并在第5个月统一调整支付,其他单价措施项目费用不予调整。
(3)总价措施项目费用合计130000元,其中安全文明施工费按分项工程和单价措施项目费用之和的5%计取,该费用根据计取基数变化在第5个月统一调整支付,其余总价措施项目费用不予调整。
(4)其他项目费用合计206000元,包括暂列金额80000元和需分包的专业工程暂估价120000元(另计总承包服务费5%)。
(5)上述工程费用均不包含增值税可抵扣进项税额。
(6)管理费和利润按人材机费用之和的20%计取,规费按人材机费、管理费、利润之和的6%计取,增值税税率为9%。
2.工程款支付方面:
(1)开工前,发包人按签约合同价(扣除暂列金额和安全文明施工费)的20%支付给承包人作为预付款(在施工期间的第2~4个月的工程款中平均扣回),同时将安全文明施工费按工程款支付方式提前支付给承包人。
(2)分项工程项目工程款逐月结算。
(3)除安全文明施工费之外的措施项目工程款在施工期间的第1~4个月平均支付。
(4)其他项目工程款在发生当月结算。
(5)发包人按每次承包人应得工程款的90%支付。

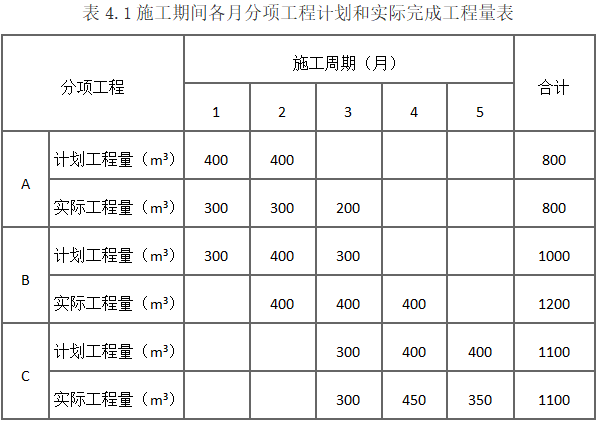

(6)质量保证金为工程结算价款总额的3%,发包人在承包人提交竣工结算报告后的30天内完成审查工作,并完成结清支付。施工期间各月分项工程计划和实际完成工程量如表4.1所示。

施工期间第3个月,经发承包双方共同确认:分包专业工程费用为105000(不含可抵扣进项税),专业分包人获得的增值税可抵扣进项税额合计为7600元。
问题:
1.该工程签约合同价为多少元?安全文明施工费工程款为多少元?开工前发包人应支付给承包人的预付款和安全文明施工费工程款分别为多少元?
2.施工至第2个月末,承包人累计完成分项工程合同价款为多少元?发包人累计应支付承包人的工程款(不包括开工前支付的工程款)为多少元?分项工程A的进度偏差为多少元?
3.该工程的分项工程项目、措施项目、分包专业工程项目合同额(含总承包服务费)分别增减多少元?
4.该工程的竣工结算价为多少元?如果在开工前和施工期间发包人均已按合同约定支付了承包人预付款和各项工程款,则竣工结算时,发包人完成结清支付时,应支付给承包人的结算款为多少元?
(注:计算结果四舍五入取整数)
