简答题 案例分析
2023-02-27

某施工单位承包了一外资工程,报价中现场管理费率为10%,企业管理费率为8%,利润率为5%;A、B两分项工程的综合单价分别为80元/m3和460元/m3。
该工程施工合同规定:合同工期1年,预付款为合同价的10%,开工前1个月支付,基础工程(工期为3个月)款结清时扣回30%,以后每月扣回10%,扣完为止;每月工程款于下月5日前提交结算报告,经监理工程师审核后于第3月月末支付,若累计实际工程量比计划工程量增加超过15%,支付时不计企业管理费和利润;若累计实际工程量比计划工程量减少超过15%,单价调整系数为1.176。
施工单位各月的计划工作量见下表。A、B两分项工程均按计划工期完成,相应的每月计划工程量和实际工程量见下表(单位:m3)。
问题:
1.该施工单位报价中的综合费率为多少?
2.该工程的预付款为多少?
3.绘制该工程资金使用计划的现金流量图(不考虑保留金的扣留)。
4.A分项工程每月结算工程款各为多少?
5.B分项工程的单价调整系数为多少?每月结算工程款各为多少?

参考答案

暂无

答案解析

1.现场管理费率=1×10%=10%;企业管理费率=(1+10/0 0I)×8%=8.8%;利润率=(1+10%+8.8%)×5%=5.94%。
则该施工单位报价中的综合费率=10%+8.8%+5.94%=24.74%。
2.该工程的预付款=(90×3+70×5+130×2+60×2)×10%=100(万元)。

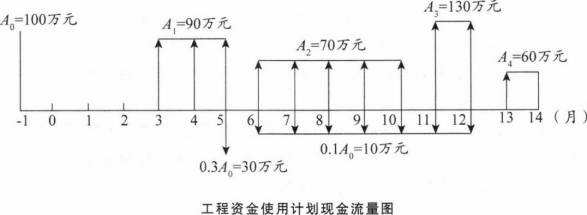

3.该工程资金使用计划的现金流量图如下图所示。

4.(1)A分项工程的第1月结算工程款=1 100×80=88 000(元)。
(2)A分项工程的第2月结算工程款=1 200×80=96 000(元)。
(3)A分项工程的第3月结算工程款=900 × 80=72 000(元)。
(4)A分项工程的第4月结算工程款=[(1 100+1 200+1 300+1 400)-(1 100+1 200+
900+800)]/(1 100+1 200+1 300+1 400)×100%=20%>15%,所以应调整单价,则:
(1 100+1 200+900+800)× 80×1.176-(88 000+96 000+72 000)=120 320(元)。
5.(1)B分项工程的单价调整系数=1/(1.08×1.05)≈0.882。
(2)B分项工程的第1月结算工程款=550× 460=253 000(元)。
(3)B分项工程的第2月结算工程款=600×460=276 000(元)。
(4)B分项工程的第3月结算工程款=[(550+600+650)一500×3]/(500 × 3)×
100%=20%>15%。
因此,按原价结算的工程量=1 500 × 1.15-(550+600)=575(m3);按调整单价结算的
工程量=650—575=75(m3)。则:575×460+75 × 460 × 0.882=294 929(元)。

你可能感兴趣的试题

2 某综合办公楼项目,建设单位与施工总承包单位签订了施工承包合同。委托某监理单位承担监理任务。施工总承包单位将桩基础工程分包给一家专业施工单位。
在监理工作实施过程中,发生了如下事件:
事件一:
在设计交底前,专业监理工程师组织监理员熟悉设计文件,并对图纸中存在的问题向设计单位提出书面意见和建议。
事件二:
工程项目开工前,总监理工程师组织专业监理工程师审查了承包单位报送的施工组织设计报审表,并提出审查意见,由施工项目技术负责人签认后报送建设单位。
事件三:
工程定位放线时,总监理工程师指派测量监理员复核施工单位报送的原始基准点、基准线和测量控制点。
事件四:
分包单位在桩基础工程施工完成后,向监理单位报送了工程结算书和工程款支付申请,总监理工程师审核了分包单位的工程款并签字同意进行结算。
事件五:
在进行工程进度控制工作时,专业监理工程师主要依据施工合同有关条款、施工图和技术文件制定进度控制方案,对进度目标进行风险分析,制定防范性对策,经总监理工程师审定后报送建设单位审核。
问题:
1.指出事件一中的不妥之处,写出正确做法。
2.指出事件二中的不妥之处,说明理由。
3.总监理工程师对事件三的处理是否正确?如不正确,写出正确做法。
4.指出事件四中的不妥之处,说明理由。
5.事件五中,专业监理工程师制定进度控制方案的依据是否正确?若不正确请改正。
3 某新建办公大楼的招标文件写明:承包范围是土建工程、水电及设备安装工程、装饰装修工程;采用固定总价方式投标,风险范围内价格不作调整,但中央空调设备暂按120万元报价;质量标准为合格,并要求创省优质工程奖,但未写明奖罚标准;合同采用《建设工程施工合同(示范文本)》。
某施工单位以3 260万元中标后,与发包方按招标文件和中标人的投标文件签订了合同。合同中还写明:发包方在应付款中扣留合同额5%,即163万元作为质量履约保证金,若工程达不到国家质量验收标准,该质量履约保证金不再返还;逾期竣工违约金每天1万元;暂估价设备经承发包双方认质认价后,由承包人采购。
合同履行过程中发生了如下事件:
事件一:
主体结构施工过程中发生了多次设计变更,承包人在编制的竣工结算书中提出设计变更实际增加费用共计70万元,但发包方不同意该设计变更增加费。
事件二:
中央空调设备经比选后,承包方按照发包方确认的价格与设备供应商签订了80万元采购合同。在竣工结算时,承包方按投标报价120万元编制结算书,而发包方只同意按实际采购价80万元进行结算。双方为此发生争议。
事件三:
办公楼工程经四方竣工验收质量为合格,但未获得省优质工程奖。发包方要求没收163万元质量保证金,承包人表示反对。
事件四:
办公楼工程实际竣工日期比合同工期拖延了10天,发包人要求承包人承担违约金10万元。承包人认为工期拖延是设计变更造成的,工期应顺延,拒绝支付违约金。
问题:
1.发包人不同意支付因设计变更而实际增加的费用70万元是否合理?说明理由。
2.中央空调设备在结算时应以投标价120万元,还是以实际采购价80万元为准?说明理由。
3.发包人以工程未获省优质工程奖为由没收163万元质量履约保证金是否合理?说明理由。
4.承包人拒绝承担逾期竣工违约责任的观点是否成立?说明理由。
