全部题库 / 案例分析 / 试题详情
简答题 案例分析
2023-02-27

某公司中标的一项设备安装工程的双代号时标网络计划如下图所示,计划工期20个月,其持续时间和预算费用见下表。工程进行到第14月,工作F完成了6个月的工作量,工作H完成了2个月的工作量,工作K已经完成工作量。

问题:
1.在双代号时标网络计划上绘制第14月的实际进度的前锋线,并计算累计完成投资额。
2.如果后续工作按原计划进行,试分析F、H、K三项工作对计划工期产生了什么影响。
3.重新绘制第14月至完工的时标网络计划。
4.如果要求原工期保持不变,第14月后需压缩哪项工作?

参考答案

暂无

答案解析

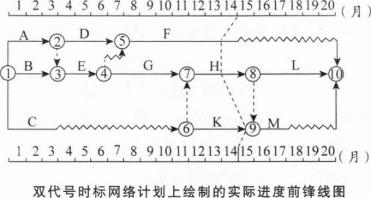

1.(1)第14月检查时的工程实际进度前锋线如下图所示。

(2)累计完成的投资额=12+10+18+12+15+28×6/7+12×1/2+12=109(万元)。
2.工作F、H均未完成计划,工作F延误了1个月,由于该工作有6个月的总时差,故对工期不会造成影响。工作H也拖延1个月,但由于这项工作为关键工作,故将使项目工期拖延1个月。工作K可按计划完成,对工期无影响。
3.第14月至完工的时标网络计划如下图所示。

4.如果要使工期保持20个月不变,在第14月检查之后,应立即组织压缩工作H或工作I,的持续时间。假设工作L允许压缩,且费率增加较低,有备用资源,对质量和安全影响不大,可将其工作持续时间压缩1个月。

你可能感兴趣的试题

1 某综合办公楼项目,建设单位与施工总承包单位签订了施工承包合同。委托某监理单位承担监理任务。施工总承包单位将桩基础工程分包给一家专业施工单位。
在监理工作实施过程中,发生了如下事件:
事件一:
在设计交底前,专业监理工程师组织监理员熟悉设计文件,并对图纸中存在的问题向设计单位提出书面意见和建议。
事件二:
工程项目开工前,总监理工程师组织专业监理工程师审查了承包单位报送的施工组织设计报审表,并提出审查意见,由施工项目技术负责人签认后报送建设单位。
事件三:
工程定位放线时,总监理工程师指派测量监理员复核施工单位报送的原始基准点、基准线和测量控制点。
事件四:
分包单位在桩基础工程施工完成后,向监理单位报送了工程结算书和工程款支付申请,总监理工程师审核了分包单位的工程款并签字同意进行结算。
事件五:
在进行工程进度控制工作时,专业监理工程师主要依据施工合同有关条款、施工图和技术文件制定进度控制方案,对进度目标进行风险分析,制定防范性对策,经总监理工程师审定后报送建设单位审核。
问题:
1.指出事件一中的不妥之处,写出正确做法。
2.指出事件二中的不妥之处,说明理由。
3.总监理工程师对事件三的处理是否正确?如不正确,写出正确做法。
4.指出事件四中的不妥之处,说明理由。
5.事件五中,专业监理工程师制定进度控制方案的依据是否正确?若不正确请改正。
2 某新建办公大楼的招标文件写明:承包范围是土建工程、水电及设备安装工程、装饰装修工程;采用固定总价方式投标,风险范围内价格不作调整,但中央空调设备暂按120万元报价;质量标准为合格,并要求创省优质工程奖,但未写明奖罚标准;合同采用《建设工程施工合同(示范文本)》。
某施工单位以3 260万元中标后,与发包方按招标文件和中标人的投标文件签订了合同。合同中还写明:发包方在应付款中扣留合同额5%,即163万元作为质量履约保证金,若工程达不到国家质量验收标准,该质量履约保证金不再返还;逾期竣工违约金每天1万元;暂估价设备经承发包双方认质认价后,由承包人采购。
合同履行过程中发生了如下事件:
事件一:
主体结构施工过程中发生了多次设计变更,承包人在编制的竣工结算书中提出设计变更实际增加费用共计70万元,但发包方不同意该设计变更增加费。
事件二:
中央空调设备经比选后,承包方按照发包方确认的价格与设备供应商签订了80万元采购合同。在竣工结算时,承包方按投标报价120万元编制结算书,而发包方只同意按实际采购价80万元进行结算。双方为此发生争议。
事件三:
办公楼工程经四方竣工验收质量为合格,但未获得省优质工程奖。发包方要求没收163万元质量保证金,承包人表示反对。
事件四:
办公楼工程实际竣工日期比合同工期拖延了10天,发包人要求承包人承担违约金10万元。承包人认为工期拖延是设计变更造成的,工期应顺延,拒绝支付违约金。
问题:
1.发包人不同意支付因设计变更而实际增加的费用70万元是否合理?说明理由。
2.中央空调设备在结算时应以投标价120万元,还是以实际采购价80万元为准?说明理由。
3.发包人以工程未获省优质工程奖为由没收163万元质量履约保证金是否合理?说明理由。
4.承包人拒绝承担逾期竣工违约责任的观点是否成立?说明理由。
3 某实施监理的工程项目分为A、B两个单项工程,经有关部门批准采取公开招标的形式分别确定了三个中标人并签订了合同。A、B两个单项工程合同条款中有如下规定:
A工程在施工图设计没有完成前,业主通过招标选择了一家总承包单位承包该工程的施工任务。由于设计工作尚未完成,承包范围内待实施的工程虽性质明确.但工程量还难以确定.双方商定拟采用总价合同形式签订施工合同,以减少双方的风险。合同条款中规定:
(1)乙方按业主代表批准的施工组织设计(或施工方案)组织施工.甲方不应承担因此引起的工期延误和费用增加的责任。
(2)甲方向乙方提供施工场地的工程地质和地下主要管网线路资料,供乙方参考使用。
(3)乙方不能将工程转包,但允许分包,也允许分包单位将分包的工程再次分包给其他施工单位。
B工程合同额为9 000万元,总工期为30个月,工程分两期进行验收,第一期为18个月,第二期为12个月。在工程实施过程中,出现了下列问题:
(1)工程开工后,从第3月开始连续4个月业主未支付承包商应付的工程进度款。为此.承包商向业主发出要求付款通知。并提出对拖延支付的工程进度款应计利息的要求.其数额从监理工程师计量签字后第11天起计息。业主方以该4个月未支付工程款作为偿还预付款而予以抵销为由,拒绝支付。为此,承包商以业主违反合同中关于预付款扣还的规定,以及拖欠工程款导致无法继续施工为由而停止施工,并要求业主承担违约责任。
(2)工程进行到第10月时,国务院有关部门发出通知,指令压缩国家基建投资.要求某些建设项目暂停施工,该项目属于指令停工项目。因此,业主向承包商提出暂时中止执行合同实施的通知。为此,承包商要求业主承担单方面中止合同给承包方造成的经济损失赔偿责任。
(3)复工后在工程后期,工地遭遇当地百年以来最大的台风,工程被迫暂停施工,部分已完工程受损,现场场地遭到破坏,最终使工期拖延了2个月。为此,业主要求承包商承担工期拖延所造成的经济损失责任和赶工的责任。
问题:
1.A单项工程合同中业主与施工单位选择总价合同形式是否妥当?合同条款中有哪些不妥之处?说明理由。
2.B单项工程合同执行过程中出现的问题应如何处理?
3.合同价款调整的程序包括哪些内容?
4.合同争议常见的解决方法有哪些?
