多选题
2022-03-31
关于合同价款的调整,下列说法正确的有()。
A.因承包人原因导致工期延误的,法律、法规、规章和政策等调整在施工合同原定竣工时间之后,合同价款调增的不予调整,调减的则予以调整
B.发包人提供的工程量清单项目漏缺项、重复列项的,工程量清单项目应予调整
C.发包人提供的工程量清单项目工程量有偏差的,工程量清单项目的工程量应予调整
D.已标价工程量清单中没有适用的综合单价,但有类似的工程项目综合单价, 需重新计算综合单价
E.工程量清单项目或工程数量变化,造成施工组织设计或施工方案变更,即使引起措施项目内容、工程数量发生变化,也不能调整措施项目内容及措施费
参考答案
A,B,C
答案解析
本题考查的是合同价款的调整。综合单价的调整
(1)已标价工程量清单中有适用综合单价的,按原综合
单价。(2)已标价工程量清单中没有适用的综合单价,
但有类似的工程项目综合单价, 可参照类似工程项目综合
单价计算确定。(3)已标价工程量清单中没有适用的综
合单价的情况重新计算综合单价。
工程量清单项目或工程数量变化,造成施工组织设计
或施工方案变更,引起措施项目内容、工程数量发生变化,

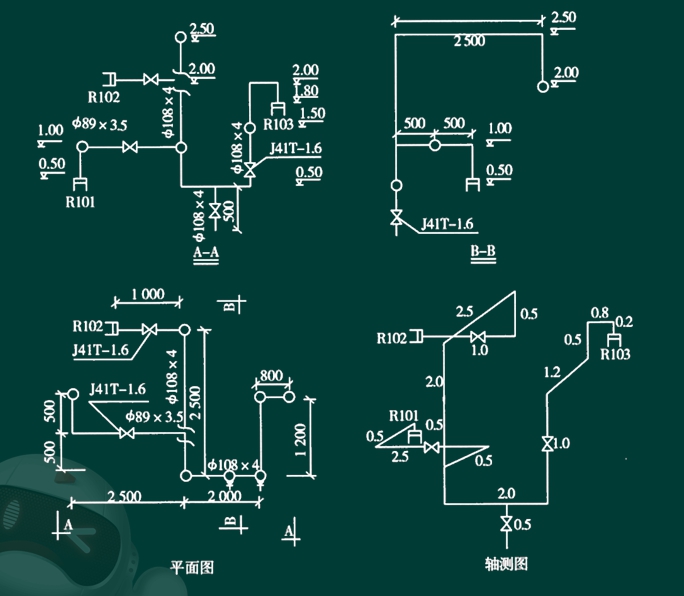

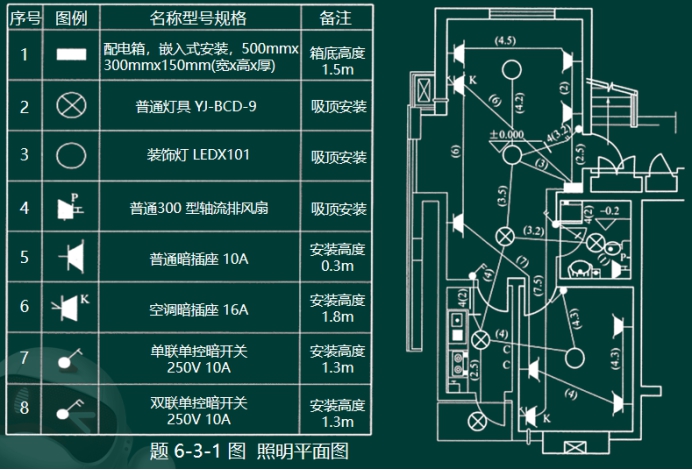

应调整措施项目内容及措施费。

(1)根据说明、系统图、平面图、《通用安装工程
工程量计算规范》GB50856-2013和我省现行计价体据
的关规定,用国标清单计价法完成工程量计算及国标清单
编制。
(2)已知醇酸防锈漆的单价为14.05元/kg,调和漆
单价为11.29元/kg,利用综合单价计算表完成管道刷油
的国标清单综合单价计算。其中管理费费率按21.72%、
利润费率按10. 4%计算,风险费不计。
