单选题
2022-03-31
该项目的关键路径有( )条。
A.4
B.3
C.2
D.1
参考答案
C
答案解析

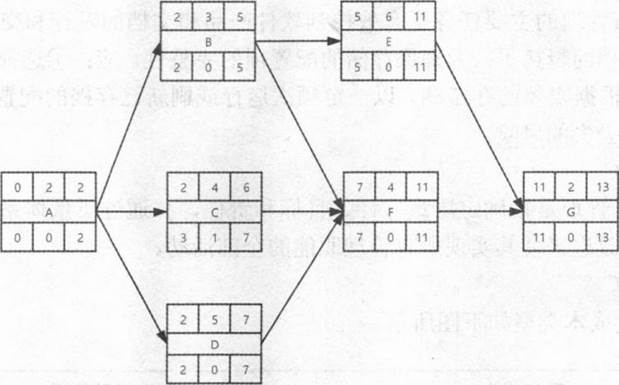

关键路径是项目中历时最长的活动序列,决定着项目最短工期。“自由浮动时间”是指在不延误任何紧后活动的最早开始时间且不违反进度制约因素的前提下,活动可以从最早开始时间推迟或拖延的时间量。其计算方法为:紧后活动的最早开始时间的最小值减去本活动最早结束时间。关键路径上的活动(关键活动)的自由浮动时间(自由时差)为零。
由上图可知,该项目有ABEG和ADFG两条关键路径。B活动在关键路径上,因此B的自由时差是0。

由上图可知,该项目有ABEG和ADFG两条关键路径。B活动在关键路径上,因此B的自由时差是0。
