某工程,建设单位委托监理单位承担施工招标代理和施工阶段监理工作,并采用无标底公开招标方式选定施工单位。
工程实施过程中发生下列事件:
事件1:项目监理机构在组织评审A、B、C、D、E五家施工单位的投标文件时发现:A单位施工方案工艺落后,报价明显高于其他投标单位报价;B单位投标文件的关键内容字迹模糊、无法辨认;C单位投标文件符合招标文件要求;D单位的报价总额有误;E单位投标文件中某分部工程的报价有个别漏项。
事件2:为确保深基坑开挖工程的施工安全,施工项目经理亲自兼任施工现场的安全生产管理员。为赶工期,施工单位在报审深基坑开挖工程专项施工方案的同时即开始该基坑开挖。
事件3:施工单位对某分项工程的混凝土试块进行试验,试验数据表明混凝土质量不合格。于是委托经监理单位认可的有相应资质的检测单位对该分项工程混凝土实体进行检测,检测结果表明,混凝土强度达不到设计要求,须加固补强。
事件4:专业监理工程师巡视时发现,施工单位采购进场的一批钢材准备用于工程,但尚未报验。
1 、事件1中A、B、D、E四家单位的投标文件是否有效?分别说明理由。
2 、指出事件2中施工单位做法的不妥之处,写出正确做法。
3 、根据《建设工程监理规范》,写出总监理工程师处理事件3的程序。
4 、写出专业监理工程师处理事件4的程序。

参考答案

暂无

答案解析

1 、
事件1中:
(1)A单位的投标文件有效。
理由:招标文件中对高报价没有限制(或:未设招标控制价)。
(2)B单位的投标文件无效。
理由:无法判断投标文件是否响应招标文件。
(3)D单位的投标文件有效。
理由:报价总额有误属于细微偏差(或:报价总额有误允许补正)。
(4)E单位的投标文件有效。
理由:报价漏项属于细微偏差。
2 、
事件2中:
(1)施工项目经理兼任施工现场安全生产管理员不妥。
正确做法:应安排专职安全生产管理员。
(2)施工单位在报审深基坑开挖工程专项施工方案的同时即开始深基坑开挖不妥。
正确做法:应待专项施工方案报审批准后才能进行深基坑开挖。
3 、
事件3中,总监理工程师的处理程序如下:
(1)责令施工单位报送质量事故调查报告;
(2)要求施工单位上报由设计单位等相关单位认可的处理方案;
(3)对质量事故的处理过程和结果进行跟踪检查和验收;
(4)向建设单位和本单位提交质量事故书面报告;
(5)整理归档完整的质量事故报告。
4 、
事件4中,专业监理工程师的处理程序如下:
(1)发出《监理工程师通知单》,要求施工单位按程序报验;
(2)审核施工单位填报的《工程材料报验单》;
(3)按规定见证取样或平行检验;
(4)检验合格,同意用于工程;检验不合格,要求钢材退场。

你可能感兴趣的试题

1 某建设项目,业主委托了监理单位,并与承包商签订了施工总承包合同,总承包合同约定的部分内容如下:施工合同工期为240d,采用单价合同,土方工程综合单价为40元/立方米,分项工程实际工程量超过工程量清单量10%以上时调整单价,调整系数为0.85;人工单价80元/工日,人工窝工费补偿标准为40元/工日;工作E、H使用同一台租赁设备,租赁费为1200元/工日;工作F、I使用同一台自备设备,使用费800元/台班,其中折旧费为80元/台班;工作K为专业性工程,允许分包。总承包商提交并经监理单位审批的施工进度

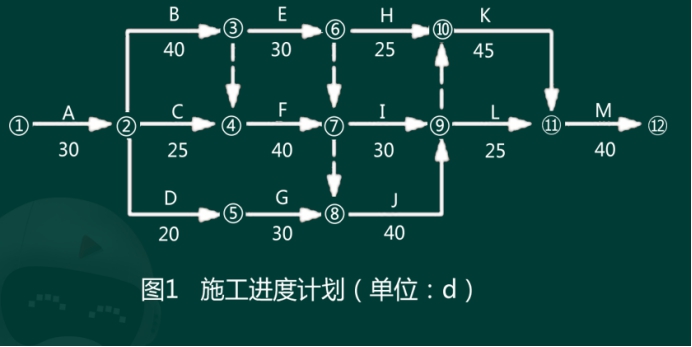

计划如图1所示

施工过程中发生了以下事件。
事件1:工作A为土方开挖工程,开挖中发现地质条件与勘查报告不相符。经补充勘查后调整了基础设计标高。使土方开挖量由60000m3增加至69000m3。采取赶工措施后原计划工作持续时间未受影响。
事件2:工作E完成后,由于业主进行设计变更,致使工作H延期25d开工、工作I延期15d开工,总计人员窝工86工日。其他工作未受影响。总承包商向业主提出工期索赔和费用索赔。
事件3:工作K分包时,分包商向业主提交资质审查资料。为保证施工质量,总承包商根据以往经验。将工作K原设计尺寸扩大,分包商按承包商要求实施后,向业主申报了增加的工程量并提出相应费用补偿要求。
1、总承包商提交的施工进度计划的计算工期为多少天?该进度计划能否满足合同工期的要求?该进度计划中的关键工作有哪些?
2、针对事件1,补充勘察并调整设计标高后,业主应支付的土方开挖工程款为多少?
3、针对事件2,总承包商是否可向业主提出工期索赔要求?说明理由。列式计算总承包商可向业主提出的费用索赔额。
4、针对事件3,分包商的做法有何不妥?说明正确做法。
