全部题库 / 案例分析 / 试题详情
简答题 案例分析
2021-03-19

某工程,实施过程中发生如下事件:

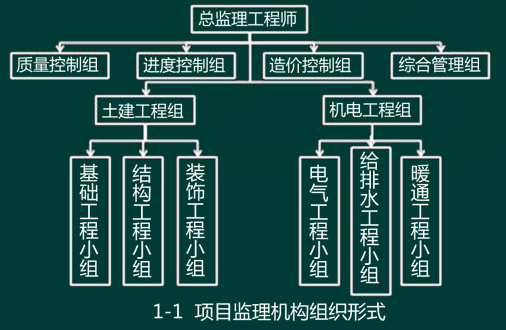

  事件1:总监理工程师组建的项目监理机构组织形式如图1-1所示。

事件2:在第一次工地会议上,总监理工程师提出以下两方面要求,一是签发工程暂停令的情形包括:①建设单位要求暂停施工的;②施工单位拒绝项目监理机构管理的;③施工单位采用不适当的施工工艺或施工不当,造成工程质量不合格的。二是签发监理通知单的情形包括:①施工单位违反工程建设强制性标准的;②施工存在重大质量、安全事故隐患的。
事件3:专业监理工程师编写的深基坑工程监理实施细则主要内容包括:专业工程特点、监理工作方法及措施。
问题:
1 、指出图1-1所示项目监理机构组织形式属哪种类型。
2 、指出事件2中签发工程暂停令和监理通知单情形的不妥项,并写出正确做法。
3、写出总监理工程师应及时签发工程暂停令的情况
4 、写出事件3中监理实施细则还应包括的内容。

参考答案

暂无

答案解析

1.事件1中,图1-1所示项目监理机构组织形式属直线职能制。
2.事件2中,签发工程暂停令的不妥项有:
  第①项。正确做法:建设单位要求暂停施工且工程需要暂停施工的。
  第③项。正确做法:项目监理机构应签发监理通知单。
签发监理通知单的不妥项有:
  第①项不妥。正确做法:应签发工程暂停令。
  第②项不妥。正确做法:应签发工程暂停令。
3.(1)建设单位要求暂停施工且工程需要暂停施工的。
(2)施工单位未经批准擅自施工或拒绝项目监理机构管理的。
(3)施工单位末按审查通过的工程设计文件施工的。
(4)施工单位末按批准的施工组织设计、(专项)施工方案施工或违反工程建设强制性标准的。
(5)施工存在重大质量、安全事故隐患或发生质量、安全事故的。
4.事件3中,监理实施细则还应包括的内容有:监理工作流程;监理工作要点(或重点)。

你可能感兴趣的试题

1 某工业项目工程建设单位与甲施工单位签订了施工总承包合同;经建设单位同意,甲施工单位将工程划分为A1、A2标段,并将A2标段分包给乙施工单位。根据监理工作需要,监理单位设立了投资控制组、进度控制组、质量控制组、安全管理组、合同管理组和信息管理组六个职能管理部门,同时设立了A1和A2两个标段的项目监理组。
为有效地开展监理工作,总监理工程师安排项目监理组负责人主持编制监理规划。总监理工程师主持召开了第一次工地会议。会后,总监理工程师将审核批准后的监理规划报送建设单位。专业监理工程师按规定向总监理工程师报审有关监理实施细则。
在报送的监理规划中,项目监理人员的部分职责分工如下:
(1)投资控制组负责人审核工程款支付申请,并签发工程款支付证书,但竣工结算须由总监理工程师签认;
(2)合同管理组负责调解建设单位与施工单位的合同争议,处理工程索赔;
(3)进度控制组负责审查施工进度计划及其执行情况,并由该组负责人审批工程延期;
(4)质量控制组负责人审批项目监理实施细则;
(5)A1、A2两个标段项目监理组负责人分别组织、指导、检查和监督本标段监理人员的工作,及时调换不称职的监理人员。
问题:
1、指出总监理工程师工作中的不妥之处,写出正确做法。
2、指出项目监理人员职责分工中的不妥之处,写出正确做法。
3、监理实施细则由谁审批?建设工程监理实施细则应包括哪些主要内容?
2 某工程,建设单位通过公开招标与甲施工单位签订施工总承包合同,依据合同,甲施工单位通过招标将钢结构工程分包给乙施工单位,施工过程中发生了下列事件。
事件1:甲施工单位项目经理安排技术员兼施工现场安全员,并安排其负责编制深基坑支护与降水工程专项施工方案,项目经理对该施工方案进行安全验算后,即组织现场施工,并将施工方案及验算结果报送项目监理机构。
事件2:乙施工单位采购的特殊规格钢板,因供应商未能提供出厂合格证明,乙施工单位按规定要求进行了 检验,检验合格后向项目监理机构报验。为不影响工程进度,总监理工程师要求甲施工单位在监理人员的见证下取样复检,复检结果合格后,同意该批钢板进场使用。
事件3:为满足钢结构吊装施工的需要,甲施工单位向设备租赁公司租用了一台大型起重塔吊,委托一家有相应资质的安装单位进行塔吊安装,安装完成后,由甲、乙施工单位对该塔吊共同进行验收,验收合格后投入使用,并到有关部门办理登记。
事件4:钢结构工程施工中,专业监理工程师在现场发现乙施工单位使用的高强螺栓未经报验,存在严重的质量隐患,即向乙施工单位签发了《工程暂停令》并报告了总监理工程师。甲施工单位得知后也要求乙施工单位立刻停止整改。乙施工单位为赶工期,边施工边报验,项目监理机构及时报告了有关主管部门。报告发出的当天,发生了因高强螺栓不符合质量标准导致的钢梁高空坠落事故,造成一人重伤,直接经济损失4.6万元。
问题:
1 、指出事件1中甲施工单位项目经理做法的不妥之处,写出正确做法。
2 、事件2中,总监理工程师的处理是否妥当?说明理由。
3 、指出事件3中塔吊验收中的不妥之处。
4、指出事件4中专业监理工程师做法的不妥之处,说明理由。
5 、事件4中的质量事故,甲施工单位和乙施工单位各承担什么责任?说明理由。监理单位是否有责任?说明理由。
3 某工程,建设单位委托监理单位承担施工招标代理和施工阶段监理工作,并采用无标底公开招标方式选定施工单位。
工程实施过程中发生下列事件:
事件1:项目监理机构在组织评审A、B、C、D、E五家施工单位的投标文件时发现:A单位施工方案工艺落后,报价明显高于其他投标单位报价;B单位投标文件的关键内容字迹模糊、无法辨认;C单位投标文件符合招标文件要求;D单位的报价总额有误;E单位投标文件中某分部工程的报价有个别漏项。
事件2:为确保深基坑开挖工程的施工安全,施工项目 经理亲自兼任施工现场的安全生产管理员。为赶工期,施工单位在报审深基坑开挖工程专项施工方案的同时即开始该基坑开挖。
事件3:施工单位对某分项工程的混凝土试块进行试验,试验数据表明混凝土质量不合格。于是委托经监理单位认可的有相应资质的检测单位对该分项工程混凝土实体进行检测,检测结果表明,混凝土强度达不到设计要求,须加固补强。
事件4:专业监理工程师巡视时发现,施工单位采购进场的一批钢材准备用于工程,但尚未报验。
问题:
1 、事件1中A、B、D、E四家单位的投标文件是否有效?分别说明理由。
2 、指出事件2中施工单位做法的不妥之处,写出正确做法。
3 、根据《建设工程监理规范》,写出总监理工程师处理事件3的程序。
4 、写出专业监理工程师处理事件4的程序。
