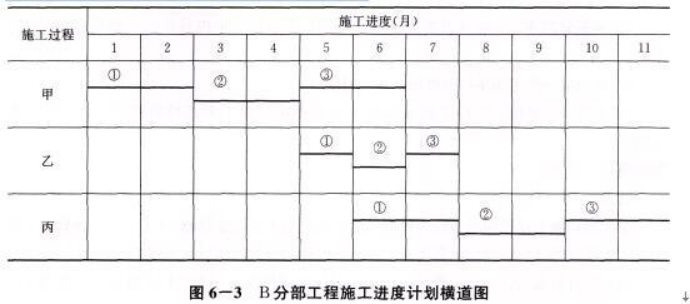

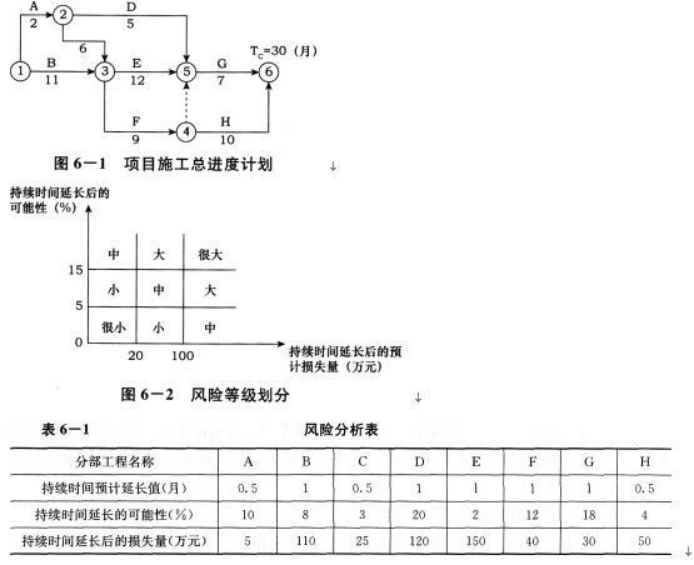

某工程,施工单位向项目监理机构提交了项目施工总进度计划(图6—1)和各分部工程的施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等级划分图(图6--2)和风险分析表(表6—1),要求施工单位对风险等级在“大”和“很大”范围内的分部工程均要制定相应的风险预防措施。施工单位为了保证工期,决定对8分部工程施工进度计划横道图(图6—3)进行调整,组织加快的成倍节拍流水施工。 问题: 1.找出项目施工总进度(图6—1)的关键线路。 2.风险等级为“大”和“很大”的分部工程有哪些? 3.风险等级为“大”和“很大”的风险事件同时发生,此时的工期为多少个月(写出或在图上标明计算过程)?关键线路上有哪些分部工程? 4.B分部工程组织加快的成倍节拍流水施工后,流水步距为多少个月?甲、乙、丙施工过程应分别安排几个工作队?B分部工程的流水施工工期为多少个月?绘制B分部工程调整的流水施工进度计划横道图。 5.对图6—1项目施工总进度计划而言,B分部工程组织加快的成倍节拍流水施工后,该项目工期为多少个月?可缩短工期多少个月?

参考答案

暂无

答案解析

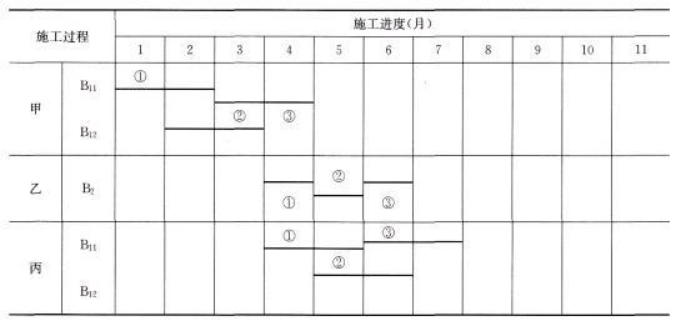

1.关键线路:(1)B→E→G(或1→3→5→6); (2)B→F→H(或1→3→4→6)。 2.风险等级为“大”和“很大”的分部工程有:B、G、D。 3.B分部工程在关键线路上,持续时间延长1个月,导致工期延长1个月; G分部工程在关键线路上,持续时间延长1个月,导致工期延长1个月; D分部工程不在关键线路上,持续时间延长1个月,未超过总时差,不影响工期。 工期为32个月。关键线路上的分部工程有B、E、G。 4.(1)B分部工程三个施工过程的流水节拍的最大公约数为1,流水步距为1个月; (2)甲、乙、丙施工过程的工作队数分别为2、1、2; (3)流水施工工期为7个月; (4)B分部工程调整后的流水施工进度计划横道图如下: 5.B分部工程组织加快的成倍节拍流水施工后,流水施工工期由11个月调整为7个月,重新计算该工程网络计划的工期,工期为27个月,可缩短工期3个月。

你可能感兴趣的试题

1 某实施监理的工程项目,监理工程师对施工单位报送的施工组织设计审核时发现两个问题:一是施工单位为方便施工,将设备管道竖井的位置作了移位处理;二是工程的有关试验主要安排在施工单位实验室进行。总监理工程师分析后认为,管道竖井移位方案不会影响工程使用功能和结构安全,因此,签认了该施工组织设计报审表并送达建设单位;同时指示专业监理工程师对施工单位实验室资质等级及其试验范围等进行考核。同时,项目监理过程中有如下事件: 事件1:在建设单位主持召开的第一次工地会议上,建设单位介绍工程开工准备工作基本完成,施工许可证正在办理,要求会后就组织开工。总监理工程师认为施工许可证未办理好之前不宜开工。对此,建设单位代表很不满意,会后建设单位起草了会议纪要,纪要中明确边施工边办理施工许可证,并将此会议纪要送发监理单位、施工单位,要求遵照执行。 事件2:设备安装施工,要求安装人员有安装资格证书。专业监理工程师检查时发现施工单位安装人员与资格报审名单中的人员完全不相符,其中五名安装人员无安装资格证书,他们已参加并完成了该工程的一项设备安装工作。 事件3:设备调试时,总监理工程师发现施工单位未按技术规程要求进行调试,存在较大的质量和安全隐患,立即签发了工程暂停令,并要求施工单位整改。施工单位用了2天时间整改后被指令复工。对此次停工,施工单位向总监理工程师提交了费用索赔和工程延期的申请,强调设备调试为关键工作,停工2天导致窝工,建设单位应给予工期顺延和费用补偿,理由是虽然施工单位未按技术规程调试但并未出现质量和安全事故,停工2天监理单位要求的,总监理工程师给予批准。 问题: 1.总监理工程师应如何组织审批施工组织设计?总监理工程师对施工单位报送的施工组织设计内容的审批处理是否妥当?说明理由。 2.专业监理工程师对施工单位实验室除考核资质等级及其试验范围外,还应考核哪些内容? 3.事件1中建设单位在第一次工地会议的作法有哪些不妥?写出正确的做法。 4.事件2监理单位应如何处理? 5.在事件3中,总监理工程师的做法是否妥当?施工单位的费用索赔和工程延期要求是否应该被批准?说明理由。

2 某工程,建设单位委托监理单位承担施工阶段的监理任务,建设单位与甲施工单位按照《建设工程施工合同》(示范文本)签订了合同。经建设单位同意,甲施工单位选择了乙施工单位作为专业工程分包。工程实施过程中发生了以下事件: 事件1:项目监理机构在审查甲施工单位的施工组织设计时,对于脚手架工程认为危险性较大,要求甲施工单位编制脚手架工程专项施工方案。甲施工单位项目经理部编制了专项施工方案,凭以往经验进行了安全估算,认为方案可行,并安排质量检查员兼任施工现场安全员工作,遂将方案报送总监理工程师签认。 事件2:开工前,专业监理工程师复核甲施工单位报验的测量成果时,发现对测量控制点的保护措施不当,造成建立的施工测量控制网失效,随即向甲施工单位发出了《监理工程师通知单》。 事件3:专业监理工程师在检查甲施工单位投入的施工机械设备时,发现数量偏少,即向甲施工单位发出了《监理工程师通知单》要求整改;在巡视时发现乙施工单位已安装的管道存在严重质量隐患,即向乙施工单位签发了《工程暂停令》,要求对该分部工程停工整改。 事件4:甲施工单位施工时不慎将乙施工单位正在安装的一台设备损坏,甲施工单位向乙施工单位作出了赔偿。因修复损坏的设备导致工期延误,乙施工单位向项目监理机构提出延长工期申请。 问题: 1.指出事件1中脚手架工程专项施工方案编制和报审过程中的不妥之处,写出正确做法。 2.事件2中专业监理工程师的做法是否妥当?《监理工程师通知单》中对甲施工单位的要求应包括哪些内容? 3.事件3中专业监理工程师做法是否妥当。说明理由。 4.事件4中乙施工单位向项目监理机构提出延长工期申请是否妥当?说明理由。
3 某工程,建设单位与甲施工单位签订了施工总承包合同,并委托一家监理单位实施施工阶段监理。经建设单位同意,甲施工单位将工程划分为A1、A2标段,并将A2标段分包给乙施工单位。根据监理工作需要,监理单位设立了投资控制组、进度控制组、质量控制组、安全管理组、合同管理组和信息管理组六个职能管理部门,同时设立了A1和A2两个标段的项目监理组,并按专业分别设置了若干专业监理小组,组成直线职能制项目监理组织机构。 为有效地开展监理工作,总监理工程师安排项目监理组负责人分别主持编制A1、A2标段两个监理规划。总监理工程师要求:(1)六个职能管理部门根据A1、A2标段的特点,直接对A1、A2标段的施工单位进行管理;(2)在施工过程中,A1标段出现的质量隐患由A1标段项目监理组的专业监理工程师直接通知甲施工单位整改,A2标段出现的质量隐患由A2标段项目监理组的专业监理工程师直接通知乙施工单位整改,如未整改,则由相应标段项目监理组负责人签发《工程暂停令》,要求停工整改。总监理工程师主持召开了第一次工地会议。会后,总监理工程师对监理规划审核批准后报送建设单位。 在报送的监理规划中,项目监理人员的部分职责分工如下: (1)投资控制组负责人审核工程款支付申请,并签发工程款支付证书,但竣工结算须由总监理工程师签认; (2)合同管理组负责调解建设单位与施工单位的合同争议,处理工程索赔; (3)进度控制组负责审查施工进度计划及其执行情况,并由该组负责人审批工程延期; (4)质量控制组负责人审批项目监理实施细则; (5)A1、A2两个标段项目监理组负责人分别组织、指导、检查和监督本标段监理人员的工作,及时调换不称职的监理人员。 问题: 1.绘制监理单位设置的项目监理机构的组织机构图,说明其缺点。 2.指出总监理工程师工作中的不妥之处,写出正确做法。 3.指出项目监理人员职责分工中的不妥之处,写出正确做法。
请作答(1)
