简答题 案例分析
2021-02-02

某工程,建设单位与甲施工单位签订了施工总承包合同,并委托一家监理单位实施施工阶段监理。经建设单位同意,甲施工单位将工程划分为A1、A2标段,并将A2标段分包给乙施工单位。根据监理工作需要,监理单位设立了投资控制组、进度控制组、质量控制组、安全管理组、合同管理组和信息管理组六个职能管理部门,同时设立了A1和A2两个标段的项目监理组,并按专业分别设置了若干专业监理小组,组成直线职能制项目监理组织机构。 为有效地开展监理工作,总监理工程师安排项目监理组负责人分别主持编制A1、A2标段两个监理规划。总监理工程师要求:(1)六个职能管理部门根据A1、A2标段的特点,直接对A1、A2标段的施工单位进行管理;(2)在施工过程中,A1标段出现的质量隐患由A1标段项目监理组的专业监理工程师直接通知甲施工单位整改,A2标段出现的质量隐患由A2标段项目监理组的专业监理工程师直接通知乙施工单位整改,如未整改,则由相应标段项目监理组负责人签发《工程暂停令》,要求停工整改。总监理工程师主持召开了第一次工地会议。会后,总监理工程师对监理规划审核批准后报送建设单位。 在报送的监理规划中,项目监理人员的部分职责分工如下: (1)投资控制组负责人审核工程款支付申请,并签发工程款支付证书,但竣工结算须由总监理工程师签认; (2)合同管理组负责调解建设单位与施工单位的合同争议,处理工程索赔; (3)进度控制组负责审查施工进度计划及其执行情况,并由该组负责人审批工程延期; (4)质量控制组负责人审批项目监理实施细则; (5)A1、A2两个标段项目监理组负责人分别组织、指导、检查和监督本标段监理人员的工作,及时调换不称职的监理人员。 问题: 1.绘制监理单位设置的项目监理机构的组织机构图,说明其缺点。 2.指出总监理工程师工作中的不妥之处,写出正确做法。 3.指出项目监理人员职责分工中的不妥之处,写出正确做法。
请作答(1)

参考答案

暂无

答案解析

1.(1)监理单位设置的项目监理机构的组织机构图如下图所示。 {图}(2)采用直线职能制的优点:直线领导、统一指挥、职责清楚和目标管理专业化。缺点:职能部门与指挥部门易产生矛盾,信息传递路线长,不利于互通情报。 2.总监理工程师在工作中的不妥之处和正确做法如下: (1)安排项目监理组负责人主持编制监理规划不妥,监理规划应由总监理工程师主持编制。 (2)要求按A1和A2标段分别编制两个监理规划不妥,监理规划应按监理项目进行编制,而非按标段进行编制。 (3)要求六个职能管理部门直接对A1、A2标段的施工单位进行管理不妥,六个职能管理部门应作为总监理工程师的参谋,不能直接对A1、A2标段的施工单位进行管理,只能对A1、A2标段监理组进行业务指导,由A1、A2标段的监理组对施工单位进行管理。 (4)A2标段项目监理组的专业监理工程师直接通知乙施工单位整改不妥,由于乙施工单位是甲施工单位的分包,专业监理工程师应直接通知甲施工单位,由甲施工单位通知乙施工单位的整改。 (5)安排相应标段项目监理组负责人签发《工程暂停令》不妥,《工程暂停令》应由总监理工程师签发。 (6)总监理工程师主持召开第一次工地会议不妥,第一次工地会议应由建设单位主持。 (7)监理规划在第一次工地会议后报建设单位不妥,应在第一次工地会议前报建设单位。 (8)监理规划由总监理工程师审核批准不妥,应由监理单位技术负责人审核批准。 3.项目监理人员职责分工的不妥之处和正确做法如下: (1)投资控制组负责人签发工程款支付证书不妥,工程款支付证书应由总监理工程师签发。 (2)合同管理组负责处理工程索赔不妥,工程索赔应由总监理工程师负责。 (3)进度控制组负责人审批工程延期不妥,工程延期应由总监理工程师审批。 (4)质量控制组负责人审批监理实施细则不妥,监理实施细则应由总监理工程师审批。 (5)项目监理组负责人调换不称职的监理人员不妥,应由总监理工程师调换不称职的监理人员。

你可能感兴趣的试题

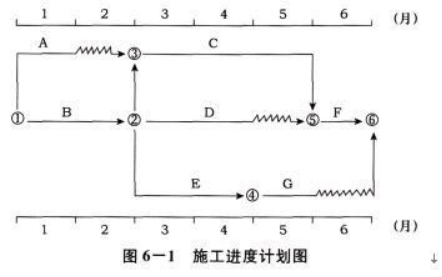

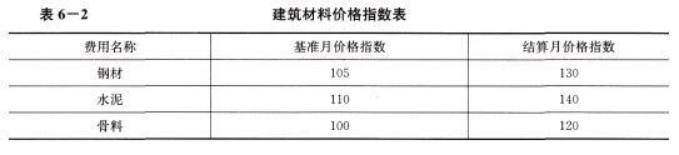

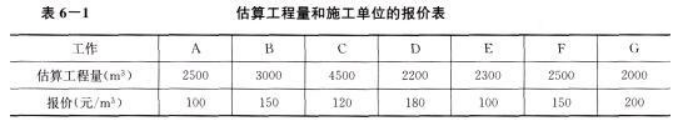

1 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;施工期间若遇物价上涨,只对钢材、水泥和石子的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图6-1所示。招标文件中工程量清单所列各项工作的估算工程量和施工单位的报价如表6—1所示。工程有关付款条款如下: (1)开工前业主应向承包商支付估算合同总价20%的工程预付款。 (2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留质量保证金。规费、税金的综合费率取10%。 (3)当累计实际完成工程量超过(或低于)估算工程量的15%时,可进行调价,调价系数为0.9(或1.1)。 (4)工程预付款从承包人获得累计工程款(含预付款)超过估算合同价的60%以后的下个月起,分三个月均匀扣除。 施工过程中,发生如下事件: 事件1:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。 事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称:施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。 事件3:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见表6—2。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和骨料的价格所占比例均分别为25%、35%和10%。 问题: 1.工程预付款是多少?工程预付款从哪个月起扣回? 2.工程的四月份完成工程量价款是多少?四月份应签发的工程款是多少? 3.事件1中,建设单位的做法是否正确?说明理由。 4.事件2中,施工单位说法是否正确?说明理由。 5.事件3中,施工单位提出调整F和G工作单价的要求是否合理?说明理由。如果可以调整,请列式计算调整后的单价。
3 某工程,采用无标底公开招标方式选定施工单位,合同工期380天,共有A、B、C、D、E、F投标单位通过资格预审,并在投标截止时间前提交了投标文件。工程实施过程中发生了以下事件: 事件1:评标时,发现A投标单位的投标文件只加盖了公章,但没有投标单位法定代表人的签字,只有法定代表人授权书中被授权人的签字;B投标单位因施工工艺落后投标报价明显高于其他投标单位;C投标单位合同工期按定额工期400天;D投标单位投标文件中的总价金额汇总有误。 事件2:经评标委员会评审,推荐D、F、E投标单位依次为前3名中标候选人。在中标通知书发出前,建设单位要求监理单位分别找D、F、E投标单位重新报价,以价格低的E单位为中标单位,按原投标报价签订施工合同后,建设单位与中标单位再以新报价签订协议书作为实际履行合同的依据。监理单位认为建设单位的要求不妥,并提出了不同意见,建设单位最终接受了监理单位的意见,确定D投标单位为中标单位。 事件3:开工前,总监理工程师组织召开了第一次工地会议,并要求D单位及时办理施工许可证,确定工程水准点、坐标控制点,按政府有关规定及时办理施工噪声和环境保护等相关手续。 事件4:开工前,设计单位组织召开了设计交底会。会议结束后,总监理工程师整理了一份《设计修改建议书》,提交给设计单位。 事件5:施工开始前,建设单位提出要求,总监理工程师应主持召开第一次工地会议、每周一次的工地例会以及所有专业性监理会议,负责编制各专业监理实施细则,负责工程计量,主持整理监理资料。 问题: 1.分别指出事件1中A、B、C、D投标单位的投标文件是否有效?说明理由。 2.事件2中,建设单位的要求违反了招标投标有关法规的哪些具体规定? 3.指出事件3中总监理工程师做法的不妥之处,写出正确做法。 4.指出事件4中设计单位和总监理工程师做法的不妥之处,写出正确做法。 5.事件5中,建设单位提出的要求是否合理?说明理由。
请作答(1)
