某工程项目,建设单位与施工总承包单位按《建设工程施工合同(示范文本)》签订了施工承包合同,并委托某监理公司承担施工阶段的监理任务。施工总承包单位将桩基工程分包给一家专业施工单位。开工前发生以下事件:(1)总监理工程师组织监理人员熟悉设计文件时发现部分图纸设计不当,即通过计算修改了该部分图纸,报给建设单位后签发给施工总承包单位;(2)在工程定位放线期间,总监理工程师又指派测量监理员复核施工总承包单位报送的原始基准点、基准线和测量控制点;(3)总监理工程师审查了分包单位直接报送的资格报审表等相关资料;(4)总监理工程师在审查施工合同时发现,施工合同专用合同条款中明确了项目经理的姓名、身份证号、授权范围,总监理工程要求补充遗漏的信息。(5)专业监理工程师审查了总包单位直接报送的施工单位现场实验室等相关资料,认为没有报送试验室管理制度和同类工程检验业绩,退回要求重新报批;施工单位提出应该由总监理工程师审查后提出处理意见。钢筋混凝土施工过程中监理人员发现:(1)按合同约定由建设单位负责采购的一批钢筋虽供货方提供了质量合格证,但在使用前的抽检试验中材质检验不合格;(2)在钢筋绑扎完毕后,施工总承包单位未通知监理人员检查就准备浇筑混凝土;(3)该部位施工完毕后,巡视时发现混凝土浇筑有质量问题,造成质量不合格。竣工验收时:总承包单位完成了自查、自评工作,填写了工程竣工报验单,并将全部竣工资料报送项目监理机构,申请竣工验收。总监理工程师认为施工过程中均按要求进行了验收,即签署了竣工报验单。建设单位收到监理单位提交的质量评估报告后,即将该工程正式投入使用。【问题】1. 总监理工程师在开工前所处理的几项工作是否妥当,并说明理由。如果有不妥当之处,写出正确做法和理由。2.对施工过程中出现的问题,监理人员应分别如何处理?3.指出工程竣工验收时,总监理工程师在执行验收程序方面的不妥之处,写出正确做法。4.建设单位收到监理单位提交的质量评估报告,即将该工程正式投入使用的做法是否正确?说明正确做法。
请作答(1)
参考答案
暂无
答案解析
1.(1)修改该部分图纸及签发给施工总包单位不妥;理由:监理机构无权修改图纸;正确做法:对图纸中存在的问题监理机构应将修改意见报送给建设单位,通过建设单位向设计单位提出书面意见和建议。(2)指派测量监理员复核施工总承包单位报送的原始基准点、基准线和测量控制点,不妥;理由:复核施工总承包单位报送的原始基准点、基准线和测量控制点的工作不属于测量监理员的工作职责;正确做法:应指派专业监理工程师进行。(3)审查分包单位直接报送的资格报审表等相关资料,不妥。理由:监理机构和分包单位没有合同关系,不应直接接受分包单位资料。正确做法:总监理工程师应建议分包单位向总包单位递送资格报审表,由总包单位初步审核后报送监理机构。(4)监理机构的说法正确;理由:不符合专用条款约定,项目经理个人信息不全面。正确做法:专用合同条款中应明确项目经理的姓名、职称、注册执业证书编号、联系方式及授权范围等事项(5)专业监理工程师对实验室资料退回要求重新报批,妥当;理由:按照监理规范规定,应由专业监理工程师应检查施工单位为工程提供服务的试验室。2.(1)监理机构应指令承包单位停止使用该批钢筋,并要求施工单位限期将其撤出施工现场。(2) 由总监理工程师下达暂停令,指令施工单位不得进行混凝土的浇筑;要求施工单位报验,收到施工单位报验单后按验收标准检查验收。(3) 项目监理机构发现施工存在质量问题的(或施工单位采用不适当的施工工艺,或施工不当),造成工程质量不合格的,应及时签发监理通知单,要求施工单位整改。整改完毕后,项目监理机构应根据施工单位报送的监理通知回复单对整改情况进行复查,提出复查意见。3.不妥之处:未组织竣工预验收。正确做法:项目监理机构应审查施工单位提交的单位工程竣工验收报审表及竣工资料,组织工程竣工预验收。存在问题的,应要求施工单位及时整改;合格的,总监理工程师应签认单位工程竣工验收报审表。工程竣工预验收合格后,项目监理机构应编写工程质量评估报告,并应经总监理工程师和工程监理单位技术负责人审核签字后报建设单位。4.不正确。正确做法: 建设单位在收到工程竣工验收报告后,应组织设计、施工、监理等单位进行工程验收;验收合格后方可使用。
施工过程中发生了以下事件: 事件1:7月25日至26日基础工程施工时,由于特大暴雨引起洪水突发,导致现场无法施工,基础工程专业队30名工人窝工,天气转好后,27日该专业队全员进行现场清理,所用机械持续闲置3个台班(台班费:800元/台班),28日乙方安排该专业队修复被洪水冲坏的部分基础12m3(综合单价:480元/m3)。事件2:8月7日至10日主体结构施工时,乙方租赁的大模板未能及时进场,随后的8月9日至12日,工程所在地区供电中断,造成40名工人持续窝工6天,所用机械持续闲置6个台班(台班费:900元/台班)。事件3:屋面工程施工时,乙方的劳务分包队未能及时进场,造成施工时间拖延8天。事件4:设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成丙方12名工人窝工3天,租赁的施工机械闲置3天(租赁费600元/天),设备安装工程完工时间拖延3天。事件5:因甲方对室外装修设计的效果不满意,要求设计单位修改设计,致使图纸交付拖延,使室外装修作业推迟开工10天,窝工50个工日,租赁的施工机械闲置10天(租赁费700元/天)。事件6:应甲方要求,乙方在室内装修施工中,采取了加快施工的技术组织措施,使室内装修施工时间缩短了10天,技术组织措施人材机费用8万元。其余各项工作未出现导致作业时间和费用变化的情况。问题: 1.从工期控制的角度来看,该工程中的哪些工作是主要控制对象?2.乙方可否就上述每项事件向甲方提出工期和(或)费用索赔?请简要说明理由。3.丙方因制冷机组退换货导致的工人窝工和租赁设备闲置费用损失应由谁给予补偿?4.工期索赔多少天?实际工期为多少天?工期奖(罚)款是多少元?5.假设工程所在地人工费标准为80元/工日,窝工人工费补偿标准为50元/工日;机械闲置补偿标准为正常台班费的60%;该工程管理费按人工、材料、机械费之和的6%计取,利润按人工、材料、机械费和管理费之和的4.5%计取,规费按人工、材料、机械费、管理费和利润之和的6%计取,增值税税率为9%。试问:承包商应得到的费用索赔是多少?

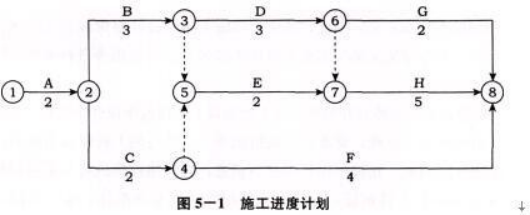

施工过程中发生了以下4个事件。致使承包单位完成该项目的施工实际用了15个月。 事件1:A、C两项工作为土方工程,工程量均为16万立方米,土方工程的合同单价为16元/m3。实际工程量与估计工程量相等。施工按计划进行4个月后,总监理工程师以设计变更通知发布新增土方工程N的指示。该工作的性质和施工难度与A、C工作相同,工程量为32万立方米。N工作在B和C工作完成后开始施工,且为H和G的紧前工作。总监理工程师与承包单位依据合同约定协商后,确定的土方变更单价为14元/m3。承包单位按计划用4个月完成。3项土方工程均租用1台机械开挖,机械租赁费为1万元/(月?台)。 事件2:F工作因设计变更等待新图纸延误1个月。 事件3:G工作由于连续降雨累计1个月导致实际施工3个月完成,其中0.5个月的E1降雨量超过当地30年气象资料记载的最大强度。 事件4:H工作由于分包单位施工的工程质量不合格造成返工,实际5.5个月完成。由于以上事件,承包单位提出以下索赔要求: (1)顺延工期6.5个月。理由是:完成N工作4个月;变更设计图纸延误1个月;连续降雨属于不利的条件和障碍影响1个月;监理工程师未能很好地控制分包单位的施工质量应补偿工期0.5个月。 (2)N工作的费用补偿=16元/m3×32万立方米=512万元。 (3)由于第5个月后才能开始N工作的施工,要求补偿5个月的机械闲置费=5月×1万元/(月?台)×1台=5万元 问题: 1.请对以上施工过程中发生的4个事件进行合同责任分析。 2.根据总监理工程师认可的施工进度计划,应给承包单位顺延的工期是多少?说明理由。 3.确定应补偿承包单位的费用,并说明理由。 4.分析承包单位应获得工期提前奖励还是承担拖延工期违约赔偿责任,并计算其金额。
