某工程,实施过程中发生如下事件:事件1:工程开工前施工单位按要求编制了施工总进度计划和阶段性施工进度计划,按相关程序审核后报项目监理机构审查。专业监理工程师审查的内容有:(1)施工进度计划中主要工程项目有无遗漏,是否满足分批动用的需要。(2)施工进度计划是否符合建设单位提供的资金、施工图纸、施工场地、物资等条件。事件2:项目监理机构编制监理规划时初步确定的内容包括:工程概况;监理工作的范围、内容、目标;监理工作依据;工程质量控制;工程造价控制;工程进度控制;合同与信息管理;监理工作设施。总监理工程师审查时认为,监理规划还应补充有关内容。事件3:工程施工过程中,因建设单位原因发生工程变更导致监理工作内容发生重大变化,项目监理机构组织修改了监理规划。事件4:专业监理工程师现场巡视时发现,施工单位在某工程部位施工过程中采用了一种新工艺,要求施工单位报送该新工艺的相关资料。事件5:施工单位按照合同约定将电梯安装分包给专业安装公司,并在分包合同中明确电梯安装安全由分包单位负全责。电梯安装时,分包单位拆除了电梯井口防护栏并设置了警告标志,施工单位要求分包单位设置临时护栏。分包单位为便于施工未予设置,造成1名施工人员不慎掉入电梯井导致重伤。问题:1.事件1中,专业监理工程师对施工进度计划还应审查哪些内容?2.事件2中,监理规划还应补充哪些内容?3.事件3中,写出监理规划的修改及报批程序。4.写出专业监理工程师对事件4的后续处理程序。5.事件5中,写出施工单位的不妥之处。指出施工单位和分包单位对施工人员重伤事故各承担什么责任?
请作答(1)
参考答案
暂无
答案解析
1.事件1中,专业监理工程师还应审查的内容:(1)施工进度计划是否符合施工合同中工期的约定;(2)施工顺序的安排是否符合施工工艺要求;(3)施工人员、工程材料、施工机械等资源供应计划是否满足施工进度计划的需要。2.事件2中,监理规划还应补充的内容:(1)监理组织形式、人员配备及进退场计划、监理人员岗位职责;(2)监理工作制度;(3)安全生产管理的监理工作;(4)组织协调。3.事件3中,监理规划的修改及报批程序包括:(1)由总监理工程师组织专业监理工程师修改;(2)经工程监理单位技术负责人审批后报送建设单位。4.专业监理工程师对事件4的后续处理程序包括:(1)审查施工单位报送的新工艺的质量认证材料和相关验收标准的适用性;(2)必要时,应要求施工单位组织专题论证;(3)审查合格后报总监理工程师签认。5.事件5中,施工单位的不妥之处、施工单位和分包单位对施工人员重伤事故各承担的责任:(1)施工单位不妥之处:分包合同中明确电梯安装安全由分包单位负全责。(2)责任:分包单位应承担主要责任;施工单位应承担连带责任。

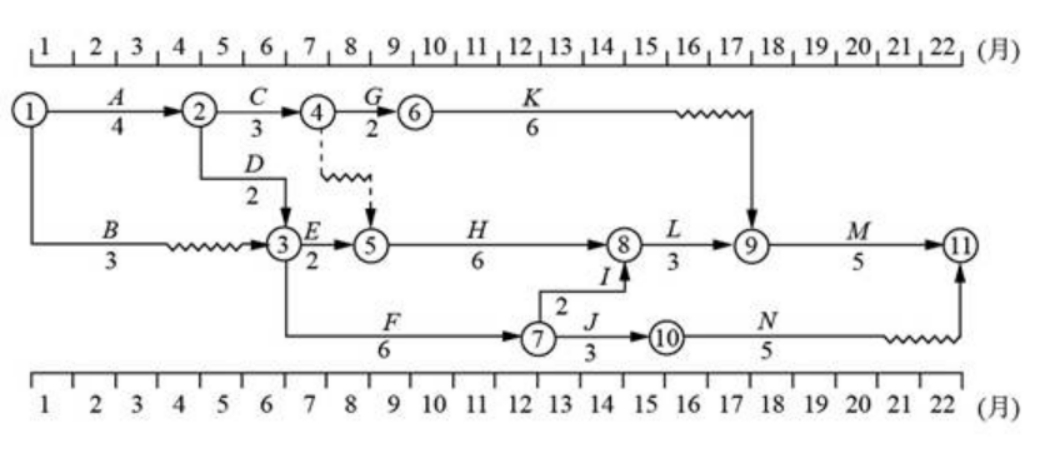

针对检查中所发现实际进度与计划进度不符的情况,施工单位均在规定时限内提出索赔意向通知,并在监理机构同意的时间内上报了相应的工期索赔资料。经监理工程师核实,工序E的进度偏差是因为建设单位供应材料原因所导致,工序F的进度偏差是因为当地政令性停工导致,工序D的进度偏差是因为工人返乡农忙原因导致。根据上述情况,监理工程师对三项工期索赔分别予以批复。问题:1.总监理工程师审查本工程的施工组织设计主要包括哪些基本内容?2.施工单位哪些人员具备审批单位工程施工组织设计的资格?3.写出网络图中前锋线所涉及各工序的实际进度偏差情况;如后续工作仍按原计划的速度进行,本工程的实际完工工期是多少个月?4.针对工序E、工序F、工序D,分别判断施工单位上报的三项工期索赔是否成立?并说明相应的理由。

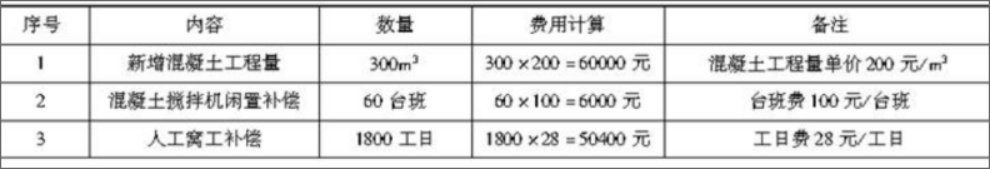

?工程报告的主要内容:(1)鉴于本项目需要安装专业的进口设备,需要将设备安装工程分包给专业安装公司。(2)本项目两侧临街,且为繁华交通要道,故需在施工之前搭设遮盖式防护棚,以保证过往行人安全。此项费用未包含在投标报价中,业主应另行支付。总监理工程师对施工单位提交的施工进度计划和工程报告进行了审核。施工单位按总监理工程师确认的进度计划施工0.5个月后,因业主要求需要修改设计,致使工作K(混凝土工程)停工2.5个月。设计变更后,施工单位及时通过总监理工程师向业主提出索赔申请,如表6-1所示。表6-1?索赔申请汇总表
在施工过程中,部分施工机械由于运输原因未能按时进场,致使工作H的实际进度在第12月底时拖后1个月。在工作F进行过程中,发生质量事故,总监理工程师下令停工,组织召开现场会议,分析事故原因。该质量事故是由于施工单位施工工艺不符合施工规范要求所致。总监理工程师责成施工单位返工,工作F的实际进度在第12月底时拖后1个月。问题:1.总监理工程师应如何处理施工单位工程报告中的各项要求?2.施工单位在索赔申请表中所列的内容和数量,经监理工程师审查后均属真实,但费用计算有不妥之处,请说明费用计算不妥的项目及理由。3.监理工程师在处理质量事故时所需的资料有哪些?4.请在原进度计划中用前锋线表示出第12月底时工作K、H和F的实际进展情况,并分析其对工程总工期的影响。
