全部题库 / 案例分析 / 试题详情
简答题 案例分析
2020-04-23

某工程,建设单位与施工总包单位按《建设工程施工合同(示范文本)》签订了施工合同。工程实施过程中发生如下事件:
   [事件1]:主体结构施工时,建设单位收到用于工程的商品混凝土不合格的举报,立刻指令施工总包单位暂停施工。经检测鉴定单位对商品混凝土的抽样检验及混凝土实体质量抽芯检测,质量符合要求。为此,施工总包单位向项目监理机构提交了暂停施工后人员窝工及机械闲置的费用索赔申请。
   [事件2]:施工总包单位按施工合同约定,将装饰工程分包给甲装饰分包单位。在装饰工程施工中,项目监理机构发现工程部分区域的装饰工程由乙装饰分包单位施工。经查实,施工总包单位为按时完工,擅自将部分装饰工程分包给乙装饰分包单位。
   [事件3]:室内空调管道安装工程隐蔽前,施工总包单位进行了自检,并在约定的时限内按程序书面通知项目监理机构验收。项目监理机构在验收前6小时通知施工总包单位因故不能到场验收,施工总包单位自行组织了验收,并将验收记录送交项目监理机构,随后进行工程隐蔽,进入下道工序施工。总监理工程师以 “未经项目监理机构验收”为由下达了《工程暂停令》。
   [事件4]:工程保修期内,建设单位为使用方便,直接委托甲装饰分包单位对地下室进行了重新装修,在没有设计图纸的情况下,应建设单位要求,甲装饰分包单位在地下室承重结构墙上开设了两个1800mm ×2000mm的门洞,造成一层楼面有多处裂缝,且地下室有严重渗水。
问题:
1.事件1中,建设单位的做法是否妥当?项目监理机构是否应批准施工总包单位的索赔申请?分别说明理由。
2.写出项目监理机构对事件2的处理程序。
3.事件3中,施工总包单位和总监理工程师的做法是否妥当,分别说明理由。
4.对于事件4中发生的质量问题,建设单位、监理单位、施工总包单位和甲装饰分包单位是否应承担责任?分别说明理由。

参考答案

暂无

答案解析

1.事件1中:
   (1)建设单位的做法不妥。理由:建设单位的停工指令应通过总监理工程师下达。
   (2)项目监理机构应批准施工总包单位的索赔申请。理由:事件1属于建设单位(或非施工单位)的责任。
2.事件2中,项目监理机构对事件2的处理程序如下:
   (1)由总监理工程师向施工总包单位签发《工程暂停令》,责令乙装饰分包单位退场,并要求对乙装饰分包单位已施工部分的质量进行检查验收。
   (2)若检查验收合格,则由总监理工程师下达《工程复工令》。若检查验收不合格,则指令施工总包单位返工处理。
3.事件3中:
   (1)施工总包单位做法妥当。理由:项目监理机构不能按时验收,应在验收前24小时以书面形式向施工总包单位提出延期要求。未按时提出延期要求,又未参加验收,施工总包单位可自行组织验收,结果应被认可。
   (2)总监理工程师做法不妥。理由:总监理工程师不能以 “未经项目监理机构验收”为由下达《工程暂停令》。
4.事件4中:
   (1)建设单位应承担责任。理由:承重结构变动时,建设单位应委托原设计单位或有相应资质的设计单位进行设计后才能开工。
   (2)监理单位不承担责任。理由:重新装修不属于监理合同约定的监理范围。
   (3)施工总包单位不承担责任。理由:重新装修不属于施工总包合同约定的施工范围。
   (4)甲装饰分包单位应承担责任。理由:未取得设计单位装修设计图纸就擅自施工。

你可能感兴趣的试题

1 某实施监理的工程,监理合同履行过程中发生以下事件。
   [事件1]:监理规划中明确的部分工作如下:
   (1)论证工程项目总投资目标;
   (2)制定施工阶段资金使用计划;
   (3)编制由建设单位供应的材料和设备的进场计划;
   (4)审查确认施工分包单位;
   (5)检查施工单位试验室试验设备的计量检定证明;
   (6)协助建设单位确定招标控制价;
   (7)计量已完工程;
   (8)验收隐蔽工程;
   (9)审核工程索赔费用;
   (10)审核施工单位提交的工程结算书;
   (11)参与工程竣工验收;
   (12)办理工程竣工备案。
   [事件2]:建设单位提出要求:总监理工程师应主持召开第一次工地会议、每周一次的工地例会以及所有专业性监理会议,负责编制各专业监理实施细则,负责工程计量,主持整理监理资料。

   [事件3]:项目监理机构履行安全生产管理的监理职责,审查了施工单位报送的安全生产相关资料。
   [事件4]:专业监理工程师发现,施工单位使用的起重机械没有现场安装后的验收合格证明,随即向施工单位发出《监理工程师通知单》。
【问题】
1.针对事件1中所列的工作,分别指出哪些属于施工阶段投资控制工作、哪些属于施工阶段质量控制工作;对不属于施工阶段投资、质量控制工作的,分别说明理由。
2.指出事件2中建设单位所提要求的不妥之处,写出正确做法。
3.事件3中,根据《建设工程安全生产管理条例》,项目监理机构应审查施工单位报送资料中的哪些内容?
4.事件4中,《监理工程师通知单》应对施工单位提出哪些要求?
2 某实施监理的工程,建设单位与甲施工单位按《建设工程施工合同(示范文本)》签订了合同,合同工期2年。经建设单位同意,甲施工单位将其中的专业工程分包给乙施工单位。
   工程实施过程中发生以下事件:
   [事件1]:甲施工单位在基础工程施工时发现,现场条件与施工图不符,遂向项目监理机构提出变更申请。总监理工程师指令甲施工单位暂停施工后,立即与设计单位联系,设计单位同意变更,但同时表示无法及时提交变更后的施工图。总监理工程师将此事报告建设单位,建设单位随即要求总监理工程师修改施工图并签署变更文件,交甲施工单位执行。
   [事件2]:专业监理工程师巡视时发现,乙施工单位未按审查后的施工方案施工,存在工程质量、安全事故隐患。总监理工程师分别向甲、乙施工单位发出整改通知,甲、乙施工单位既不整改也未回函答复。
   [事件3]:工程竣工结算时,甲施工单位将事件1中基础工程设计变更所增加的费用列入工程竣工结算申请,总监理工程师以甲施工单位未及时提出变更工程价款申请为由,拒绝变更基础工程价款。
【问题】
1.分别指出事件1中总监理工程师和建设单位做法的不妥之处。写出该变更的正确处理程序。
2.事件2中,总监理工程师分别向甲、乙施工单位发出整改通知是否正确?分别说明理由。在发出整改通知后,甲、乙施工单位既不整改也未回函答复,总监理工程师应采取什么措施?
3.事件3中,总监理工程师的做法是否正确?说明理由。
3 某工程,实施过程中发生如下事件:

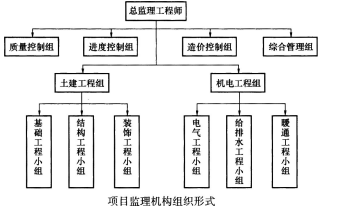

事件1:总监理工程师组建的项目监理机构组织形式如下图所示。

事件2:在第一次工地会议上,总监理工程师提出以下两方面要求,一是签发工程暂停令的情形包括:①建设单位要求暂停施工的;②施工单位拒绝项目监理机构管理的;③施工单位采用不适当的施工工艺或施工不当,造成工程质量不合格的。二是签发监理通知单的情形包括:①施工单位违反工程建设强制性标准的;②施工存在重大质量、安全事故隐患的。
事件3:专业监理工程师编写的深基坑工程监理实施细则主要内容包括:专业工程特点、监理工作方法及措施。其中,在监理工作方法及措施中提出:①要加强对深基坑工程施工巡视检查;②发现施工单位未按深基坑工程专项施工方案施工的,应立即签发工程暂停令。
事件4:施工过程中,施工单位对需要见证取样的一批钢筋抽取试样后,报请项目监理机构确认。监理人员确认试样数量后,通知施工单位将试样送到检测单位检验。
问题:
1.指出图示项目监理机构组织形式属哪种类型?说明其主要优点。
2.指出事件2中签发工程暂停令和监理通知单情形的不妥项,并写出正确做法。
3.写出事件3中监理实施细则还应包括的内容。指出监理工作方法及措施中提到的具体要求是否妥当?并说明理由。
4.指出事件4中施工单位和监理人员的不妥之处,写出正确做法。
