背景资料:
某建设工程合同工期为25个月,其双代号网络计划如图5—2所示,该计划已过监理工程师审核批准。

【问题】
1.该网络计划的计算工期是多少?为确保工程按期完工,哪些施工过程应该作为重点控制对象?为什么?
2.当该计划执行7个月以后,监理工程师发现,施工过程C和施工过程D已经完成,而施工过程E将会拖后2个月。此时施工过程E的实际进度是否会影响总工期?为什么?
3.若实际进度确实影响到总工期,为了保证总工期不延长,应该对原进度计划进行调整。现拟组织施工过程H、I、J、K进行流水施工。各个施工过程中的施工段及其流水节拍见表5-1。

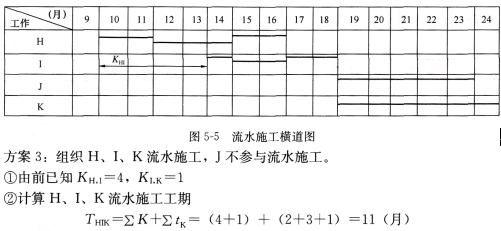

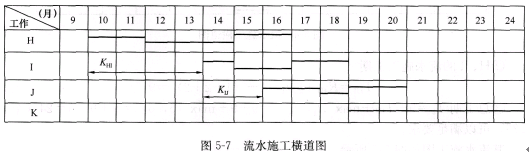

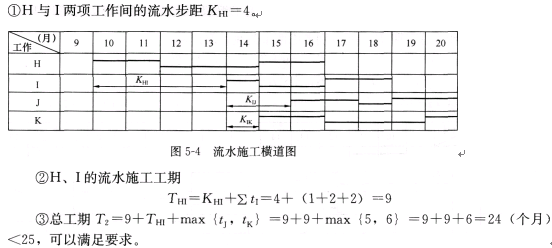

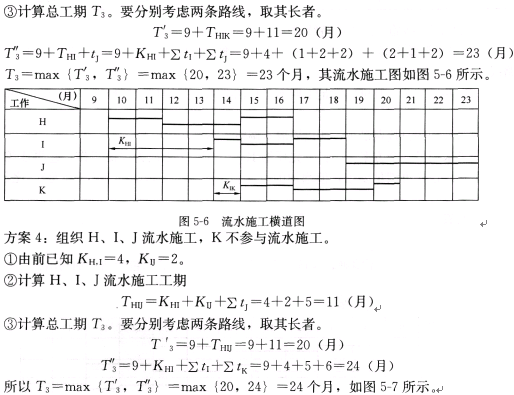

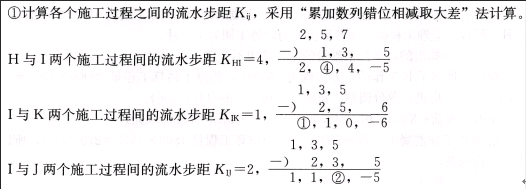

按原进度计划中的逻辑关系,组织施工过程H、I、J、K进行流水施工的方案有哪些?试比较各方案的流水施工工期,并且判断调整后的计划是否满足合同工期的要求。

4.若压缩某些施工过程的持续时间,对原计划进行调整以保证工期不延长。各施工过程的直接费率以及最短持续时间见表5-2。

在不改变各施工过程逻辑关系的前提下,原进度计划的最优调整方案是什么?请讲明原因。此时直接费将增加多少?

参考答案

暂无

答案解析

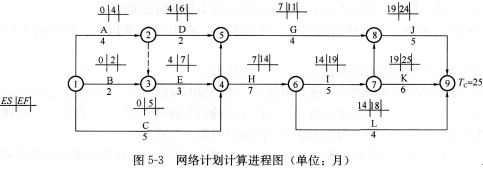

1. 该网络计划的计算工期Te=25个月,其计算过程如图5—3所示。
关键线路为①→②→③→④→⑥→⑦→⑨,关键工作为A、E、H、I、K。
为确保工程按期完成,应该将A、E、H、I、K等施工过程作为重点控制对象。因为它们是关键工作,时差都为零。
2.当该计划执行7个月以后,监理工程师检查时发现施工过程E将会拖后两个月,此时施工过程E的实际进度将会影响总工期2个月,因为E是关键工作。
3.为了保证总工期不延长,当采用流水施工组织方式赶工时,可以考虑以下的调整

方案:
(1)组织H、I、J、K进行流水施工;
(2)组织H、I进行流水施工;
(3)组织H、I、K的流水施工;
(4)组织H、I、J的流水施工。现分述如下。
方案1:组织H、I、J、K四项工作进行流水施工。
由于各项工作(施工过程)的流水节拍不完全相等,而且每项工作在各个施工段中的流水节拍也不完全相等,所以只能组织非节奏流水施工。

②计算H、I、J、K流水施工的施工工期(注意流水施工)。
流水施工工期需要按两条路线H→I→J和H→I→K分别计算。
THIJ=(4+2)+(2+1+2)=11(月)
THIK=(4+1)+(2+3+1)=11(月)
③计算总工期。
因为按E工作拖后两个月考虑,则E工作的完成时间为7+2=9,即第9个月末完成,所以H工作的开始时间也是第9个月末。

能满足要求。其流水施工横道图如图5—4所示。

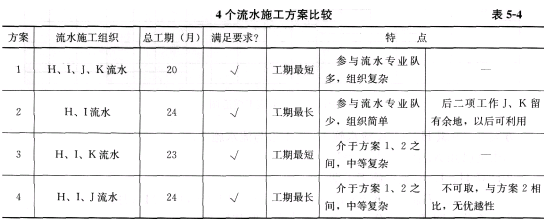

方案2:组织H、I两项工作(施工过程)进行流水施工。

其流水施工图如图5—5所示。



比较以上4个流水施工方案,如表5—4所示。

4.若压缩某些施工过程的持续时间,对原计划进行调整,则:
(1)最优调整方案为:①压缩K一个月,增加直接费4.0万元,此时形成两条关键路线;②压缩I一个月,增加直接费4.5万元。
(2)共压缩2个月可以满足工期不延长的要求,共增加直接费=4.0+4.5=8.5(万元)。
因为增加的直接费最少,所以采取本调整方案。
如果采用另一个方案,则:①先压缩K一个月,J也成为关键工作;②再压缩J、K各一个月。这样可满足要求,但增加的直接费=2×4.0+3.5=11.5(万元),比最优方案高。

你可能感兴趣的试题

1 背景资料:
某工程,建设单位委托监理单位实施施工阶段监理,按照施工总承包合同约定,建设单位负责空调设备和部分工程材料的采购,施工总承包单位选择桩基施工和设备安装两家分包单位。
在施工过程中,发生如下事件。
事件1:在桩基施工时,专业监理工程师发现桩基施工单位与原申报批准的桩基施工分包单位不一致。经调查,施工总承包单位为保证施工进度,擅自增加了一家桩基施工分包单位。
事件2:专业监理工程师对使用商品混凝土的现浇结构验收时,发现施工现场混凝土试块的强度不合格,拒绝签字。施工单位认为,建设单位提供的商品混凝土质量存在问题。建设单位认为,商品混凝土质量证明资料表明混凝土质量没有问题。经法定检测机构对现浇结构的实体进行检测,结果为商品混凝土质量不合格。
事件3:空调设备安装前,监理人员发现建设单位与空调设备供应单位签订的合同中包括该设备的安装工作。经了解,由于建设单位认为供货单位具备设备安装资质且能提供更好的服务,所以在直接征得设备安装分包单位书面同意后,与设备供应单位签订了供货和安装合同。
事件4:在给水管道验收时,专业监理工程师发现部分管道渗漏。经检查,是由于设备安装单位使用的密封材料存在质量缺陷所致。
【问题】
1.写出项目监理机构对事件1的处理程序。
2.针对事件2中现浇结构的质量问题,建设单位、监理单位和施工总承包单位是否应承担责任?说明理由。
3.事件3中,分别指出建设单位和设备安装分包单位做法的不妥之处,说明理由,写出正确做法。
4.写出专业监理工程师对事件4中质量缺陷的处理程序。
3 某大型工程项目地质情况复杂,由于工程项目建设任务十分紧迫,要求尽快开工按时竣工,基础处理工程量难以准确确定,因此业主根据监理单位的建议采用单价合同方式与承包方签订了施工合同,对于工程变更、工程计量、合同价款的调整及工程款的支付等都作了规定。
问题:
1.在进行施工招标前,业主委托监理方协助业主编制施工合同条款,考虑到本工程的复杂情况,监理单位对于有关工程变更的条款作了重点考虑。
(1)作为监理工程师,你认为属于工程变更的事项都包括哪些方面内容?
(2)对于工程变更的管理方面,如果是发包方提出的变更应如何进行管理?如果是承包方提出的变更应如何进行管理?
2.若在施工过程中,承包商根据监理工程师的指示就部分工程进行了变更施工,试问变更部分合同价款应根据什么原则进行确定?变更价款的确定应当按什么样的程序进行?
3.若由于发包方提出的工程变更要求而引发承包方的费用索赔和延长工期的要求,但发包方与承包方对该项索赔要求未取得一致,从而形成合同争议,试问应当通过什么方式处理和解决争议?
4.在施工过程中,遇到数天季节性大雨后又转为特大暴雨引起山洪暴发,造成现场临时道路、管网和施工用房等设施以及已施工的部分基础被冲坏,施工设备损坏,运进现场的部分材料被冲走,乙方数名施工人员受伤,雨后乙方用了很多工时清理现场和恢复施工条件。为此乙方按照索赔程序提出了延长工期和费用补偿要求。试问监理工程师应如何审理?
