简答题
案例分析
2026-09-30
背景资料:
某工程采用工程量清单计价方式确定了中标人,发承包双方签订了总承包合同。分部分项工程的工程量、单价等相关数据如下表4-1所示;除安全生产措施费以外的措施项目费用为12万元,安全生产措施费为不含安全生产措施费的税前造价的3%;暂列金额为9万元,专业工程暂估价为10万元(含销项税),总承包服务费为税前专业工程暂估价的5%。管理费为人材机之和的5%,利润为人材机和管理费之和的6%,增值税税率为9%。

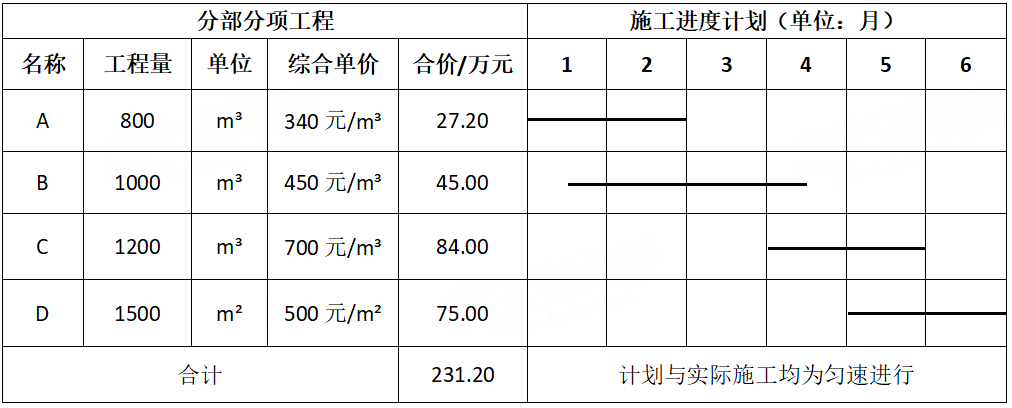

表4-1 相关数据

有关工程价款结算与支付的合同约定如下:
1、开工前发包人向承包人支付签约合同价(扣除安全生产措施费和暂列金额)的25%作为工程预付款,预付款在第2~6个月平均扣回。
2、开工前将安全生产措施费工程款的90%支付给承包人。除开工前支付的安全生产措施费工程款外的措施项目费用工程款在开工后的第2、4、6个月平均支付。安全生产措施费,在竣工结算时调整,其余措施项目费不予调整。
3、分部分项工程项目工程款按施工期间实际完成的工程量逐月支付。
4、其他项目工程款在发生当月支付。
5、发包人按每次承包人完成的工程款的80%支付。
6、竣工验收通过后30日内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付。
7、分部分项工程B,所用的甲材料的消耗量为504m³,材料甲的暂估价为120元/m³,施工过程中按照实际采购单价调整分部分项工程B的综合单价。
该工程如期开工,施工过程中发生了经承发包双方确认的以下事项:
(1)A分项实际施工时间为1~2.5月;
(2)施工期间,分部分项工程B中甲材料的实际采购价格130元/m³,另外由于业主变更施工工艺导致甲材料的损耗率由5%提升到8%;(变更材料费不计算管理费和利润)
(3)第2、3个月发生专业工程暂估价5万元和7万元;
(4)第2个月发生索赔工程款4万元。
问题:
1、安全生产措施费为多少万元?不含税、含税签约合同价分别是多少万元?开工前支付的工程预付款是多少万元?开工前支付的安全生产措施费工程款是多少万元?
2、B分部分项工程的综合单价是多少元/m³?施工期间至第2个月,承包人累计完成的分部分项工程款为多少万元?发包人累计应支付给承包人的进度款为多少万元?分部分项工程投资偏差和进度偏差为多少万元?
3、分部分项工程费、安全生产措施费、专业工程暂估价(含增值税)、总承包服务费的增加额为多少万元?
4、合同价增减额为多少万元?如果在开工前和施工期间发包人均按合同约定支付了承包人的预付款和各项工程款,发包人实际应支付的竣工结算款是多少万元?
(计算过程和结果以万元为单位保留3位小数,以元为单位保留2位小数)
参考答案
暂无
答案解析
问题1:
安全生产措施费=(231.2+12+10/1.09×5%)×3%=7.310万元
不含税签约合同价=231.2+12+7.31+9+10/1.09×1.05=269.143万元
含税签约合同价=269.143×1.09=293.366万元
工程预付款=[293.366-(7.31+9)×1.09]×25%=68.897万元
开工前支付的安全生产措施费工程款=7.31×1.09×90%×80%=5.737万元
问题2:
B综合单价=450+(504/1.05×1.08×130-504×120)/1000=456.91元/m³
2月累计分部工程款=(4/5×27.2+1/2×1000×456.91/10000)×1.09=48.620万元
2月累计应付进度款=[48.620/1.09+(7.31×10%+12)/3+5/1.09×1.05+4/1.09]×1.09×80%-68.897/5=36.217万元
分部进度偏差=(4/5×800-800)×340/10000×1.09=-5.930万元,进度滞后5.93万元。
分部投资偏差=1000×1/2×(450-456.91)/10000×1.09=-0.379万元,投资超支0.379万元。
问题3:
分部工程费增加额=(456.91-450)×1000/10000=0.691万元
安全生产措施费增加额=(0.691+(12-10)/1.09×5%+4/1.09)×3%=0.134万元
专业工程暂估价(含增值税)增加额=12-10=2.000万元
总承包服务费增加额=2/1.09×5%=0.092万元
问题4:
实际造价=293.366-9×1.09+(0.691+0.134+2/1.09+0.092+4/1.09)×1.09=290.556万元
合同价减少额=293.366-290.556=2.810万元(0.5分)
竣工结算款=(290.556-0.134×1.09)×(1-80%)+0.134×1.09-290.556×3%=49.511万元
安全生产措施费=(231.2+12+10/1.09×5%)×3%=7.310万元
不含税签约合同价=231.2+12+7.31+9+10/1.09×1.05=269.143万元
含税签约合同价=269.143×1.09=293.366万元
工程预付款=[293.366-(7.31+9)×1.09]×25%=68.897万元
开工前支付的安全生产措施费工程款=7.31×1.09×90%×80%=5.737万元
问题2:
B综合单价=450+(504/1.05×1.08×130-504×120)/1000=456.91元/m³
2月累计分部工程款=(4/5×27.2+1/2×1000×456.91/10000)×1.09=48.620万元
2月累计应付进度款=[48.620/1.09+(7.31×10%+12)/3+5/1.09×1.05+4/1.09]×1.09×80%-68.897/5=36.217万元
分部进度偏差=(4/5×800-800)×340/10000×1.09=-5.930万元,进度滞后5.93万元。
分部投资偏差=1000×1/2×(450-456.91)/10000×1.09=-0.379万元,投资超支0.379万元。
问题3:
分部工程费增加额=(456.91-450)×1000/10000=0.691万元
安全生产措施费增加额=(0.691+(12-10)/1.09×5%+4/1.09)×3%=0.134万元
专业工程暂估价(含增值税)增加额=12-10=2.000万元
总承包服务费增加额=2/1.09×5%=0.092万元
问题4:
实际造价=293.366-9×1.09+(0.691+0.134+2/1.09+0.092+4/1.09)×1.09=290.556万元
合同价减少额=293.366-290.556=2.810万元(0.5分)
竣工结算款=(290.556-0.134×1.09)×(1-80%)+0.134×1.09-290.556×3%=49.511万元
