某排涝泵站工程包括泵站、防洪闸和穿堤涵等建筑物。发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签订了施工合同,合同约定:合同工期为444天,开工时间为2024年11月1日,防洪闸和穿堤涵应在2025年5月底前完成。承包人在现场自建混凝土生产系统。工程施工过程中发生如下事件:

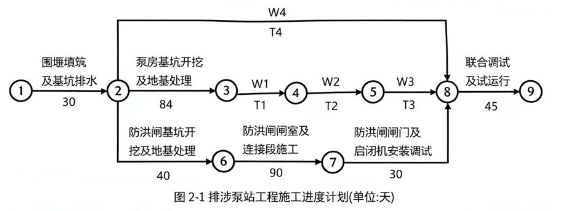

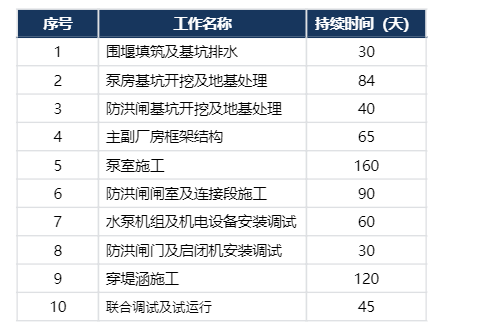

事件一:排涝泵站工程工作名称及持续时间如表2-1,承包人据此绘制的施工进度计划(每月按30天计)如图2-1所示,经监理机构批准后如期开工


事件二:承包人编制了本工程的环境保护监测实施方案,其中工程废水的监测联合调试及试运行。
图2-1排涉泵站工程施工进度计划(单位:天)象、监测点布置和监测参数如表 2-2所示:

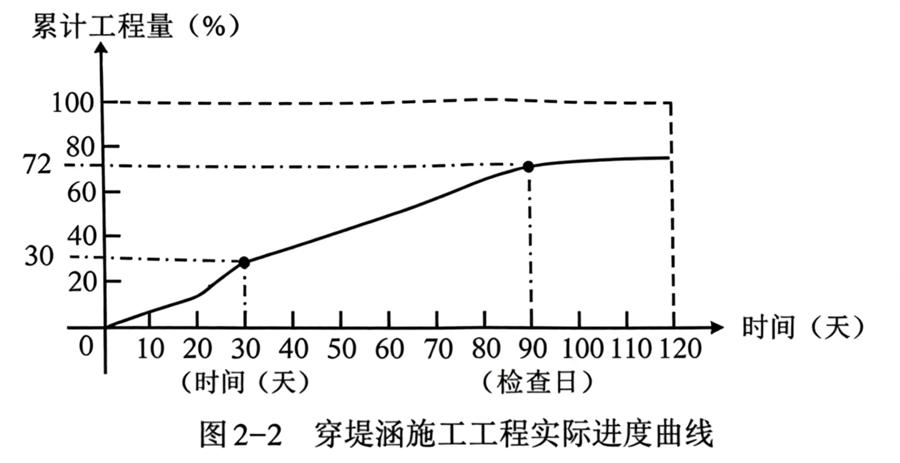

事件三:穿堤涵施工2025年1月1日开始,计划快速进行,工程实际进度曲线如图2-2所示。承包人根据图 2-2,判断施工进展情况:按两个检查日之间的平均施工速度,对完成剩余工程量所需要的时间及对工期影响进行了预测。

事件四:在水泵机组安装前,承包人对安装施工现场进行了检查,满足水泵机组安装现场要求的部分情况如下:(1)土建施工满足安装的条件,户内设备安装场地能防风、防雨雪防尘。(2)现场混凝土粗地面能满足设备进入安装现场的通道要求,(3)现场温度、湿度能满足说明书规定设备安装的特殊要求。
问题:
1.根据表 2-1,指出图 2-1中W、W2、W3、W4所代表的工作名称,按合同约定,答出防洪闸施工的最迟开始时间。
2.分别答出表 2-2中 A、B、C、D、E所代表的具体内容。
3.根据事件三,分别答出检查日末实际完成累计工程量比计划提前(或延误)的百分比;计算完成剩余工程量需要的天数,并判断是否满足合同约定的要求。
4.除事件四中所列的内容外,水泵机组安装现场还应满足哪些要求?


事件二:承包人编制了本工程的环境保护监测实施方案,其中工程废水的监测联合调试及试运行。
图2-1排涉泵站工程施工进度计划(单位:天)象、监测点布置和监测参数如表 2-2所示:

事件三:穿堤涵施工2025年1月1日开始,计划快速进行,工程实际进度曲线如图2-2所示。承包人根据图 2-2,判断施工进展情况:按两个检查日之间的平均施工速度,对完成剩余工程量所需要的时间及对工期影响进行了预测。

事件四:在水泵机组安装前,承包人对安装施工现场进行了检查,满足水泵机组安装现场要求的部分情况如下:(1)土建施工满足安装的条件,户内设备安装场地能防风、防雨雪防尘。(2)现场混凝土粗地面能满足设备进入安装现场的通道要求,(3)现场温度、湿度能满足说明书规定设备安装的特殊要求。
问题:
1.根据表 2-1,指出图 2-1中W、W2、W3、W4所代表的工作名称,按合同约定,答出防洪闸施工的最迟开始时间。
2.分别答出表 2-2中 A、B、C、D、E所代表的具体内容。
3.根据事件三,分别答出检查日末实际完成累计工程量比计划提前(或延误)的百分比;计算完成剩余工程量需要的天数,并判断是否满足合同约定的要求。
4.除事件四中所列的内容外,水泵机组安装现场还应满足哪些要求?
3.根据事件三,分别答出检查日末实际完成累计工程量比计划提前(或延误)的百分比;计算完成剩余工程量需要的天数,并判断是否满足合同约定的要求。
4.除事件四中所列的内容外,水泵机组安装现场还应满足哪些要求?
参考答案
暂无
答案解析
问题:1
(1)W1:泵室施工W2:主副厂房框架结构W3:水泵机组及机电设备安装调试W4:穿堤涵施工
(2)防洪闸最晚开始时间:2024年12月21日
问题:2
A:砂石料冲洗废水
B:混凝土养护废水
C:灌浆废水
D:排污口
E:流量
F:排放频率
问题:3
(1)30天检查日:提前5%(30%-25%=5%)
90天检查日:延误3%(75%-72%=3%)
(2)(72%-30%)/(90-30)=0.7%(量)
(100%-72%)/0.7%=40天
(3)穿堤涵应在2025年5月10日完成,合同约定2025年5月底前完成,能满足合同约定的要求。
(1)W1:泵室施工W2:主副厂房框架结构W3:水泵机组及机电设备安装调试W4:穿堤涵施工
(2)防洪闸最晚开始时间:2024年12月21日
问题:2
A:砂石料冲洗废水
B:混凝土养护废水
C:灌浆废水
D:排污口
E:流量
F:排放频率
问题:3
(1)30天检查日:提前5%(30%-25%=5%)
90天检查日:延误3%(75%-72%=3%)
(2)(72%-30%)/(90-30)=0.7%(量)
(100%-72%)/0.7%=40天
(3)穿堤涵应在2025年5月10日完成,合同约定2025年5月底前完成,能满足合同约定的要求。
问题:4
【解析】
④应有符合要求的安全防护设施。放置易燃、易爆物品的场所应符合相关的安全要求。
⑤安装用起重机应满足主机组安装的技术要求,并已通过当地特种设备检验部门的检验。
⑥设备基础混凝土强度应达到设计值的70%以上。
⑦设备安装不宜与土建施工或其他作业交叉进行。确需交叉进行的,应做好设备防尘、防水、防损坏等保护措施。
【解析】
④应有符合要求的安全防护设施。放置易燃、易爆物品的场所应符合相关的安全要求。
⑤安装用起重机应满足主机组安装的技术要求,并已通过当地特种设备检验部门的检验。
⑥设备基础混凝土强度应达到设计值的70%以上。
⑦设备安装不宜与土建施工或其他作业交叉进行。确需交叉进行的,应做好设备防尘、防水、防损坏等保护措施。
